今年开年,这位“兄弟”有点忙!
忙忙忙!盾构机被称作“工程机械之王”,是开挖隧道的利器,上周,一台台漂亮的“钢铁巨龙”在南京电网工程建设现场硬核“上岗”,凿岩破壁、威风凛凛,为工程建设按下“加速键”。
这位“兄弟”之所以这么忙,是因为南京东善桥220千伏线路改接工程、秋藤-望江220千伏线路工程、望江-莫愁220千伏线路工程迎来顶管始发、盾构始发等关键施工节点,各项重大电网工程正紧锣密鼓推进。
一起来了解下这几项重大工程的施工进展!

盾构机:东龙号

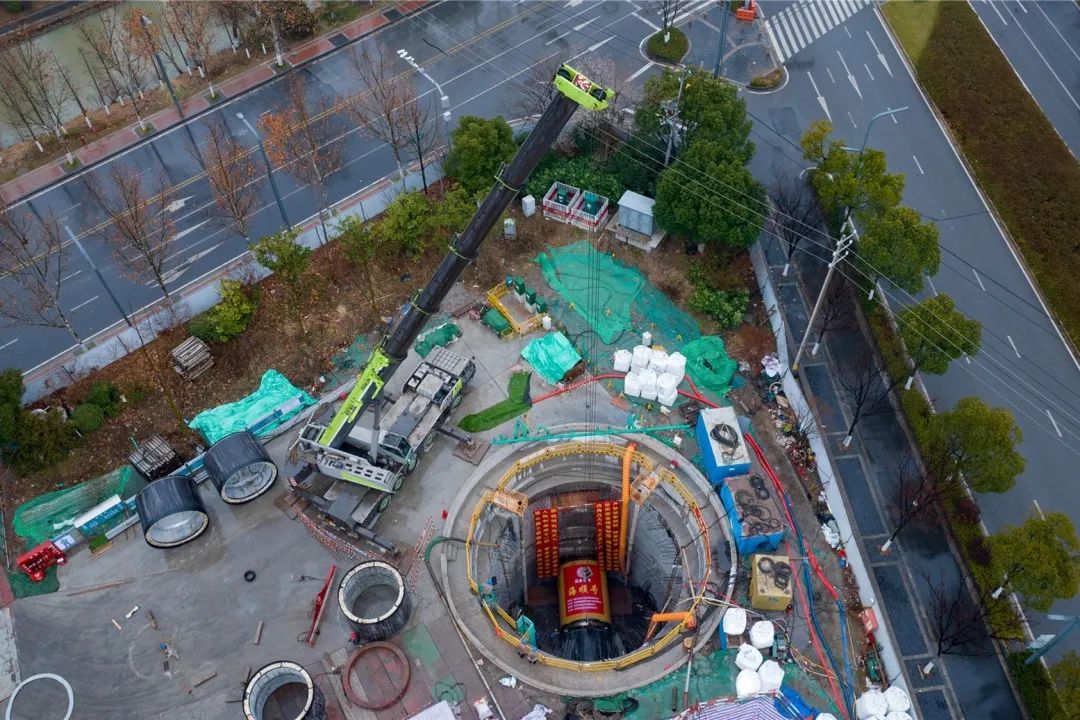

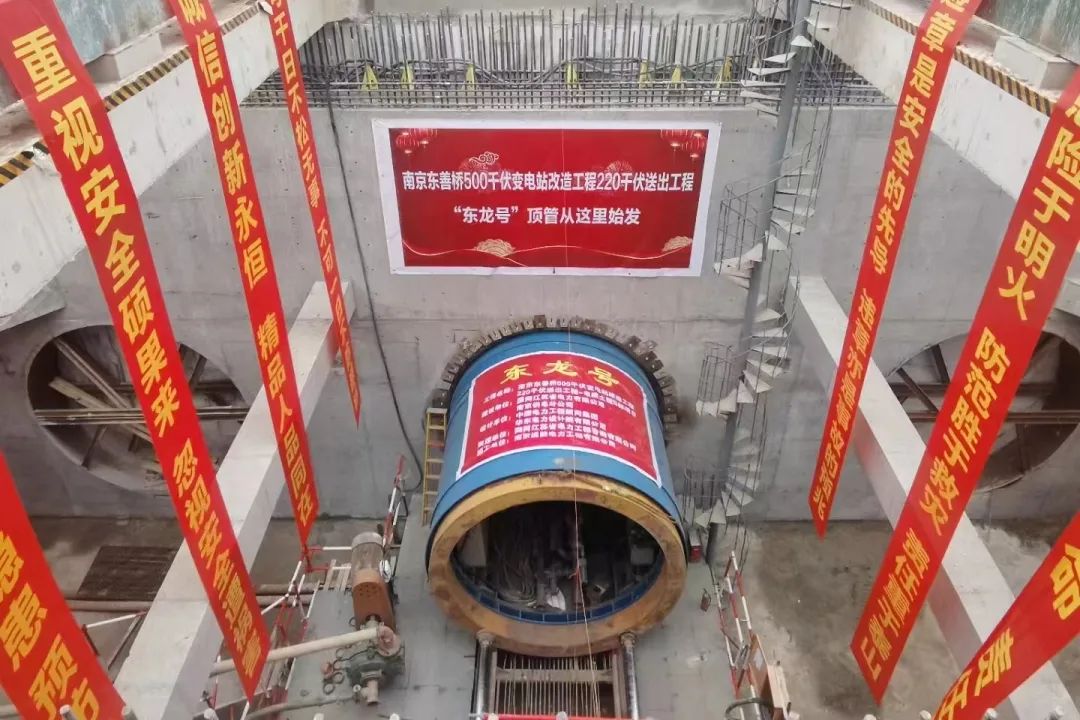

1月16日,东善桥220千伏线路改接工程顶管顺利始发。该段顶管隧道全长240米,起于新东善桥变电站北侧,终于康泰停车场,预计4月顶管隧道贯通。该段顶管穿越吉印大道、地铁线路,因顶管埋深较浅,需充分考虑穿越处加固问题,施工控制难度大。

对此,建设团队编制专项施工方案,组织专家论证,从技术可行性方案解决潜在隐患,创新采用单井室三顶管,这也是省内电力工程中首次使用该技术。

盾构机:海顺号

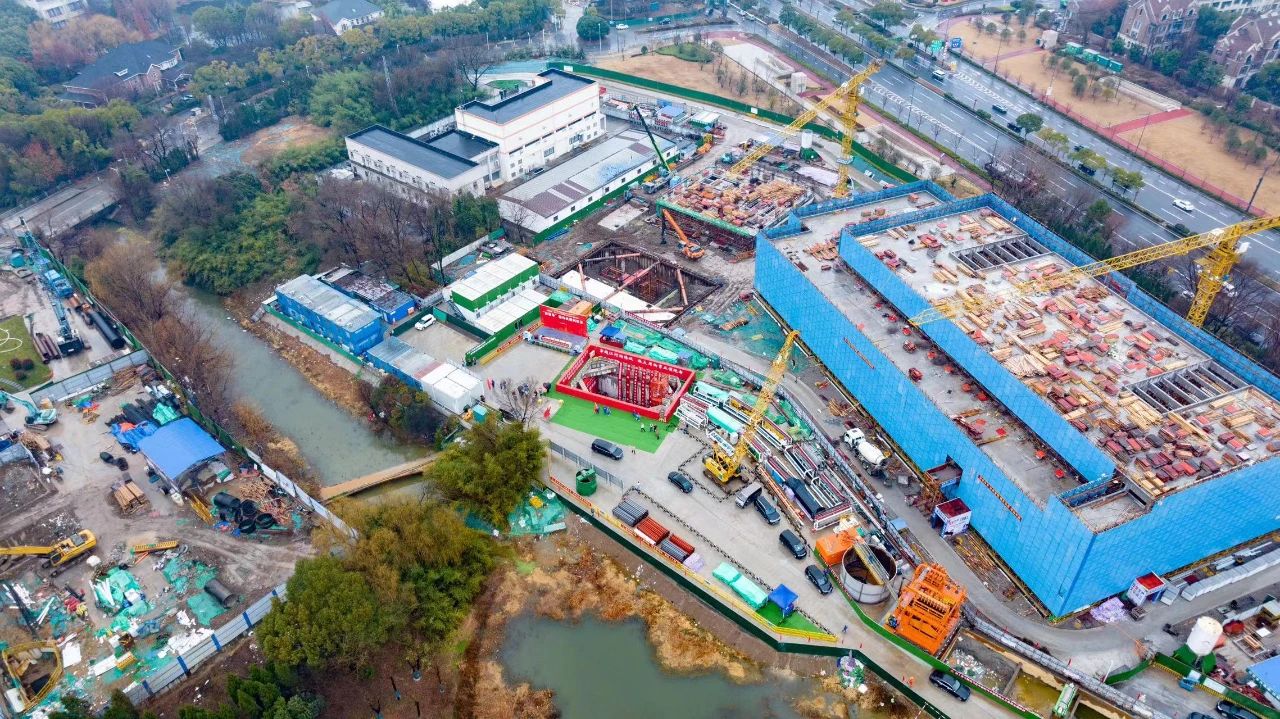

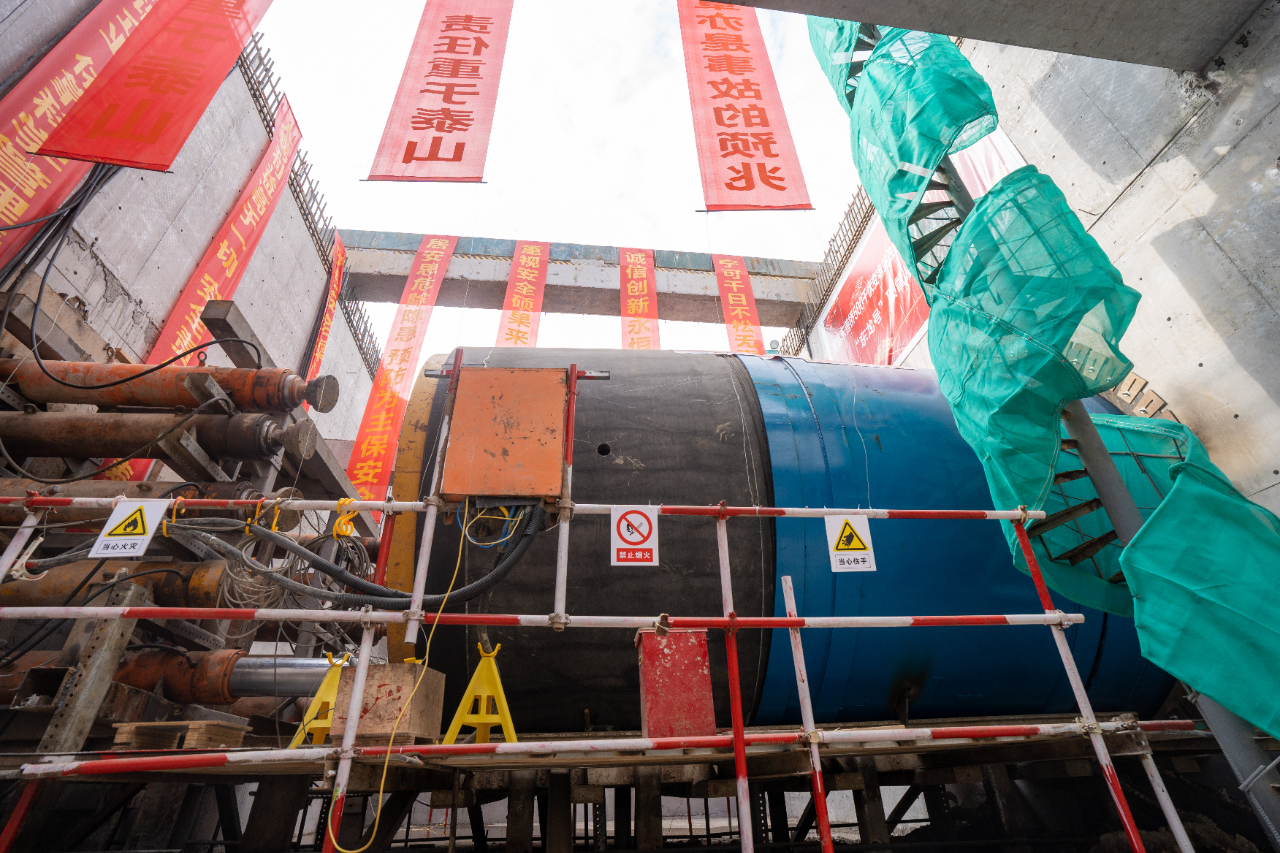

1月17日,秋藤-望江220千伏线路工程江心洲段顶管始发。该段顶管隧道全长360米,起于J4顶管始发井,终于J5顶管接收井,预计2月6日顶管隧道贯通,届时将与江心洲段盾构隧道共同为绿电过江提供通道。

该段顶管通道地层地质条件较差,土层含水量较大,进出洞口止水以及管节接缝止水将是本工程的重点。

盾构机:奋进号

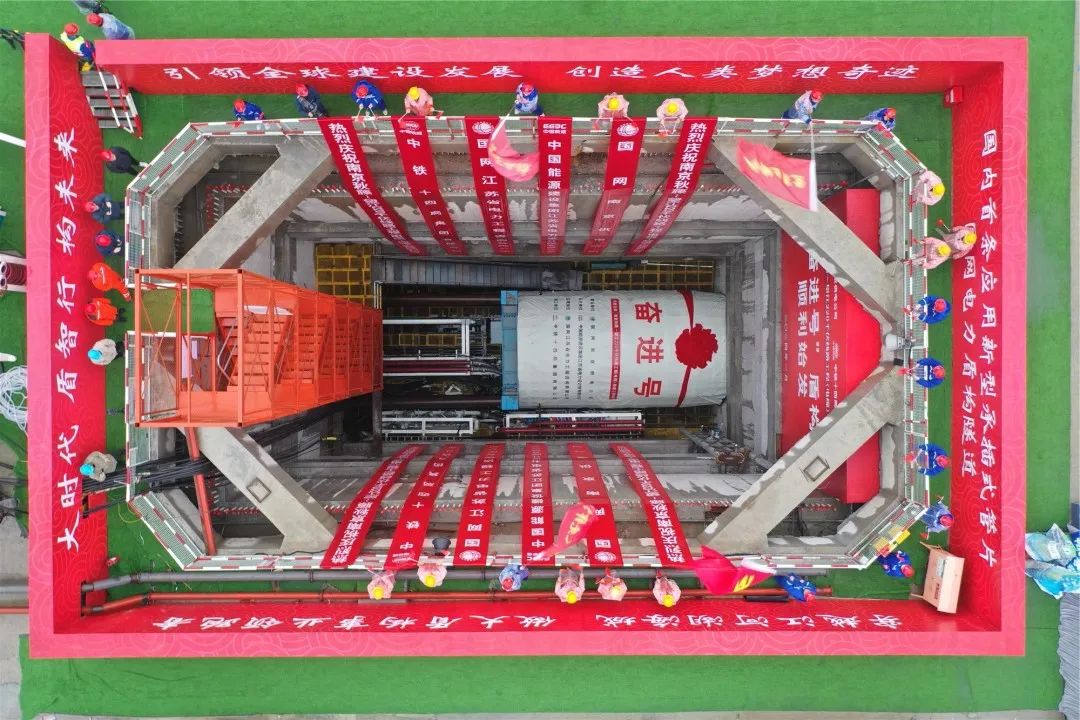

1月18日,秋藤-望江220千伏线路工程绿博园段“奋进号”盾构始发,这是国内首条应用“新型承插式管片”的电力隧道,该技术可提高隧道的抗变形能力,提升隧道环形的受力性能,极大地减轻后期隧道运维的压力。绿博园段盾构全长约570米,埋深约11.88--14.71米,起于望江变西侧J7盾构始发井,终于J8盾构接收井,预计4月初盾构隧道贯通。

该段盾构隧道沿线主要下穿污水管道,近距离侧穿桥桩。为确保盾构安全,国网南京供电公司对盾构施工流程、工艺创新进行了深度交流探讨,启用智慧管理指挥中心,实时监控盾构掘进过程,助推国网体系内盾构施工的标准化、先进化。

盾构机:宝龙号

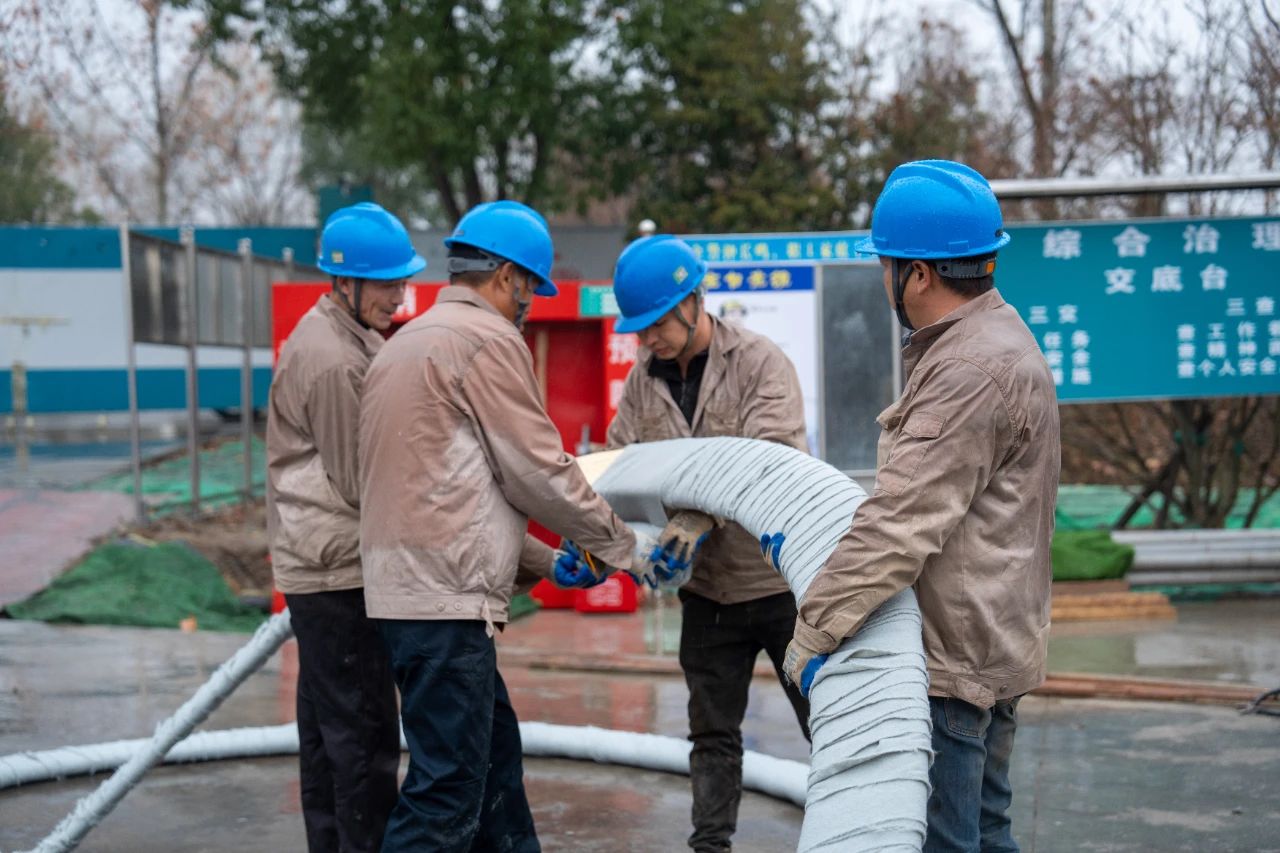

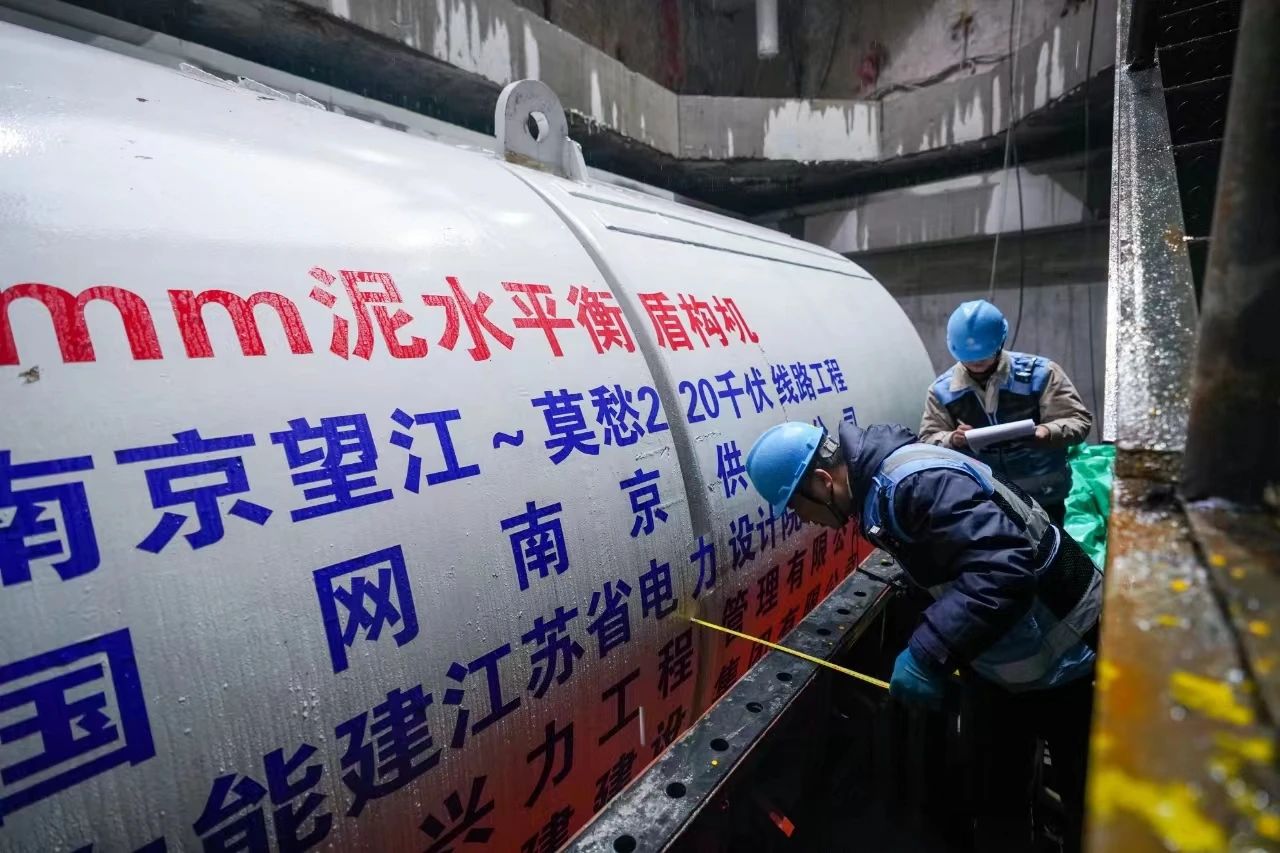

1月18日,望江-莫愁220千伏线路工程盾构机成功下井。该段盾构全长约1.14公里,起于扬子江大道宝船厂,终于鼓楼区龙园南路与江东中路交叉口,是打通秋藤-望江-莫愁220千伏线路工程区外来电进入城区的最后一公里。

吊装下井期间,参建各方全程管控、严格把关,确保吊装下井就位全过程万无一失。该段盾构机将在春节前完成调试工作,计划节后始发掘进。因该段盾构过闽江路,掘进过程将通过密集楼宇。对此,建设团队将在施工过程中结合信息化监测数据,动态调整掘进参数,确保隧道施工影响范围内所有建筑物的安全。
💪
撸起袖子加油干
