5个月!扬子江畔这个“电巨人”拔地而起

✨

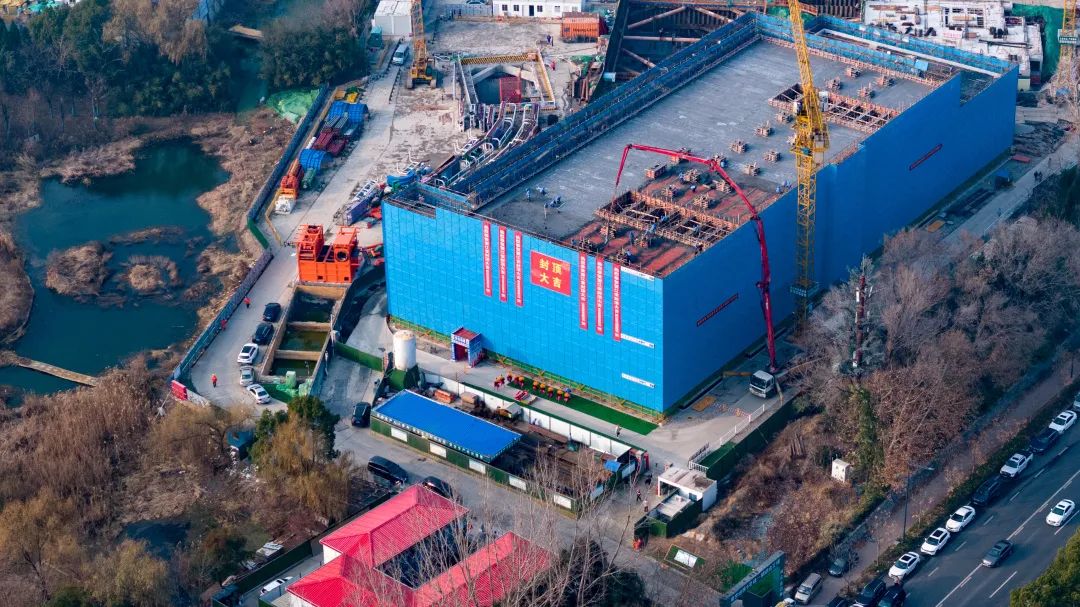

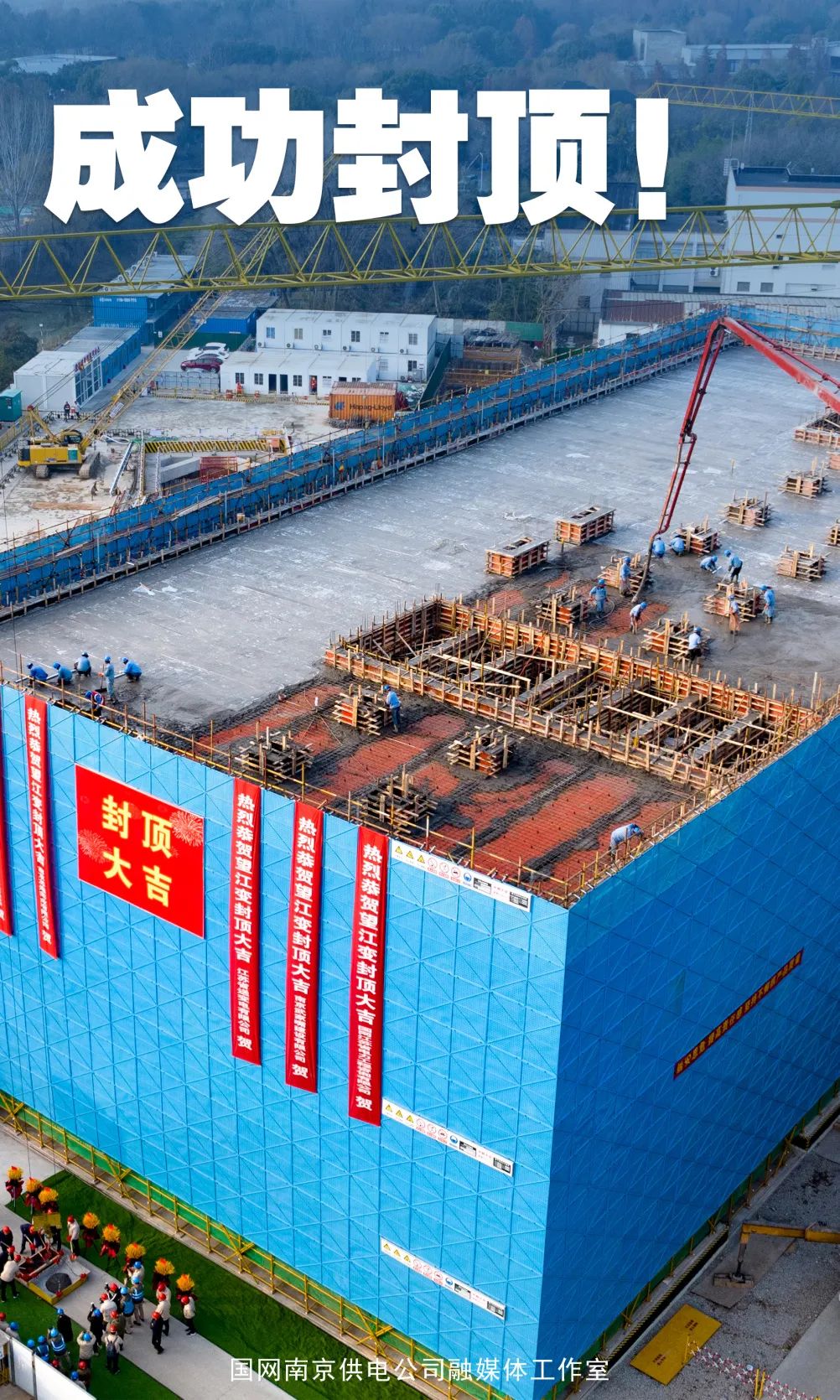

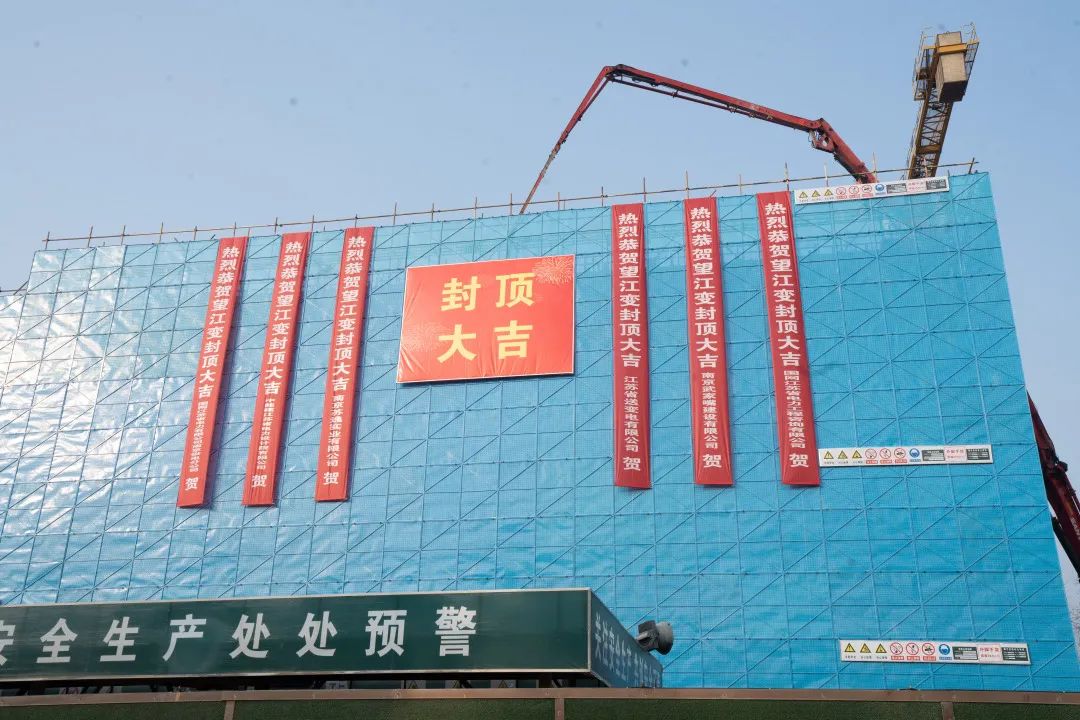

12月31日上午,随着最后一方混凝土被泵送至18.5米高的模板中,220千伏望江变电站新建工程主体结构成功封顶👏。

望江变电站位于南京扬子江畔,与500千伏秋藤变电站隔江相望。该站总装机容量4.8万千伏安,站区占地面积达7018平方米,相当于17个篮球场。全站共分三层,地下一层,地上两层,整体高达18.5米,“身高”是一般全户内变电站的1.3倍。

投运后,它将通过秋藤-望江220千伏线路通道接纳500千伏秋藤变电站跨江送入的绿色电能,为南京河西新城和雨花、建邺、鼓楼等核心区域提供充足电源支撑,进一步优化完善电网结构,提高南京主城区供电可靠性。

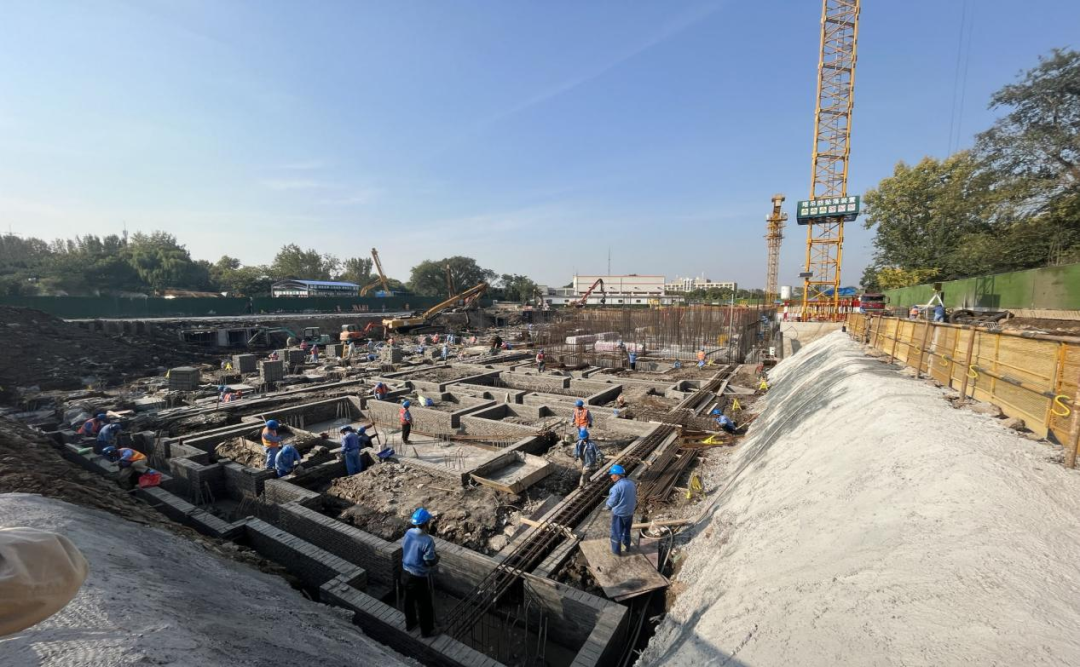

桩基工程是整个建筑的基础,此次220千伏望江变新建工程位于南京扬子江畔。江滩土地的地基主要由淤泥、淤泥质土、冲填土、杂填土等构成。这种地基天然含水量过大,承载力低,在上方建造建筑物难度可想而知。

为此,工程基建管理团队主动引入水泥土搅拌桩智能化施工装置,可以自动化判别水泥土灌装深度还能自动配置好混凝土水灰比,解决人工施工中存在的误差问题,让地基更加坚固。
地基打牢后,项目进入主体结构施工阶段,为保证施工进度,工程建设者们不断克服高温、雷暴大风、下雪等不利天气影响,坚持“5+2”“白+黑”工作模式不放松。雨天,他们的衣服是湿的;晴天,他们身上的衣服还是湿的。高峰时期,施工现场共有150余人同时参与建设、平行施工。

最终,在全体施工人员的共同努力下,220千伏望江变新建工程仅用时5个月就完成桩基、开挖、基础、模板等一系列工作,较传统施工时间缩短了一倍,工程施工方创造了令人瞩目的“基建速度”。

此次220千伏望江变的建设周期只有11个月,远小于220千伏输变电工程常规建设周期19个月。时间紧,任务重,但是安全却一点马虎不得。

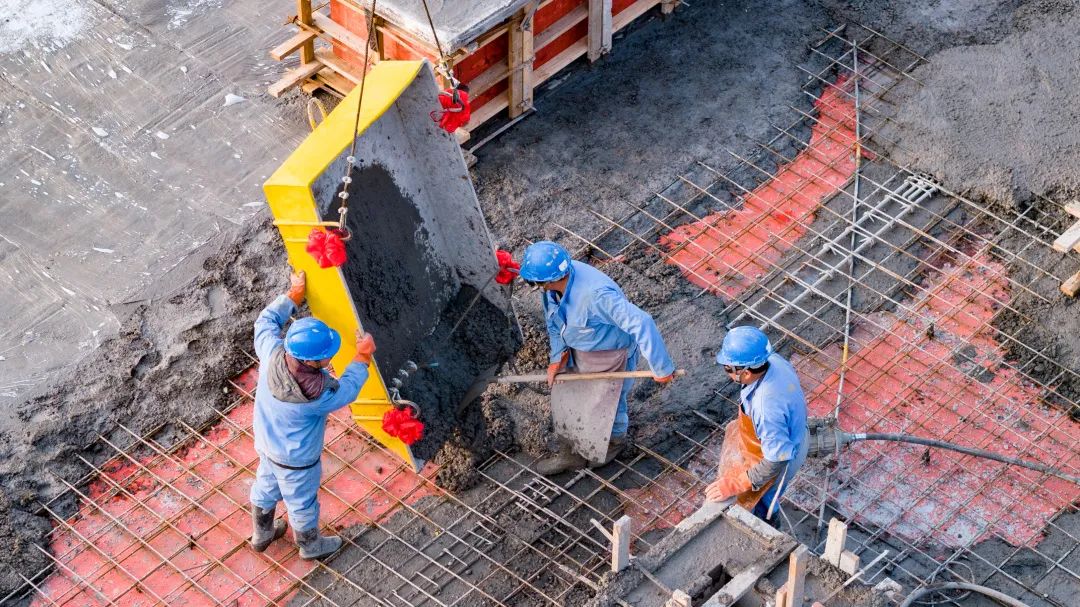

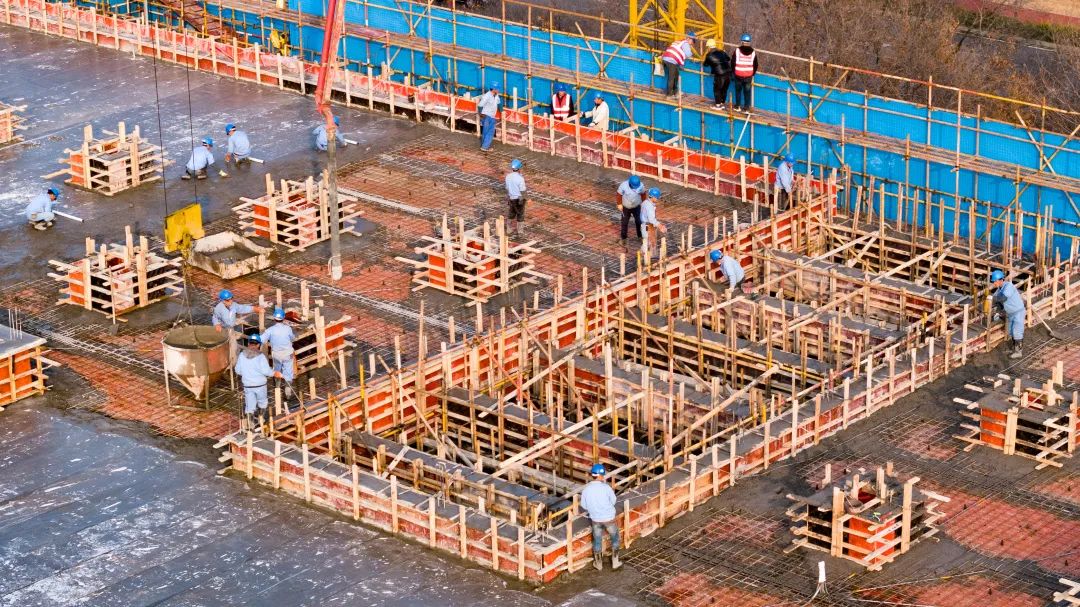

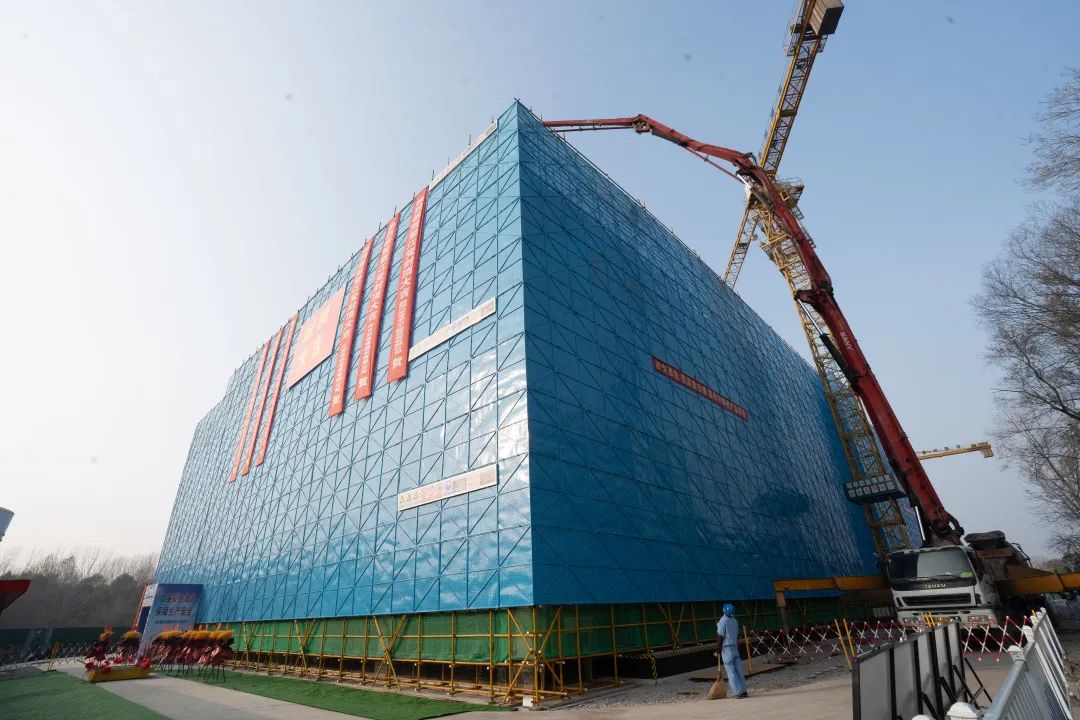

在灌注变电站主体建筑的混凝土时,施工人员要先在建筑外围用9天的时间,架设好高度为16.77米的脚手架,随后他们会走上脚手架来铺设模板对灌注的混凝土进行支撑,等到一切准备就绪后,他们才能进行混凝土的灌注工作,整个过程共持续26天。
因此,在封顶前的一个月中,该工程一直面临着风险数量高、施工人员多、管控难度大等问题。

为压降风险,夯实安全根基,项目管理方协调安全管理部门共同商议编制专项施工方案,组织了专项评审并向上级单位报备作业计划和风险计划。
施工项目部在场地内动态布置了7到10名安全管理人员,确保每一名作业人员都处于安全管控之下,风险作业期间现场配合各级督查30余次,多方合力推动高风险作业平稳结束。

电网不仅是重要的能源基础设施,也是践行生态文明理念的重要载体。地处南京河西新城、美丽的扬子江畔,如何更好地融电于景?
望江变电站用创新设计给出了答案。

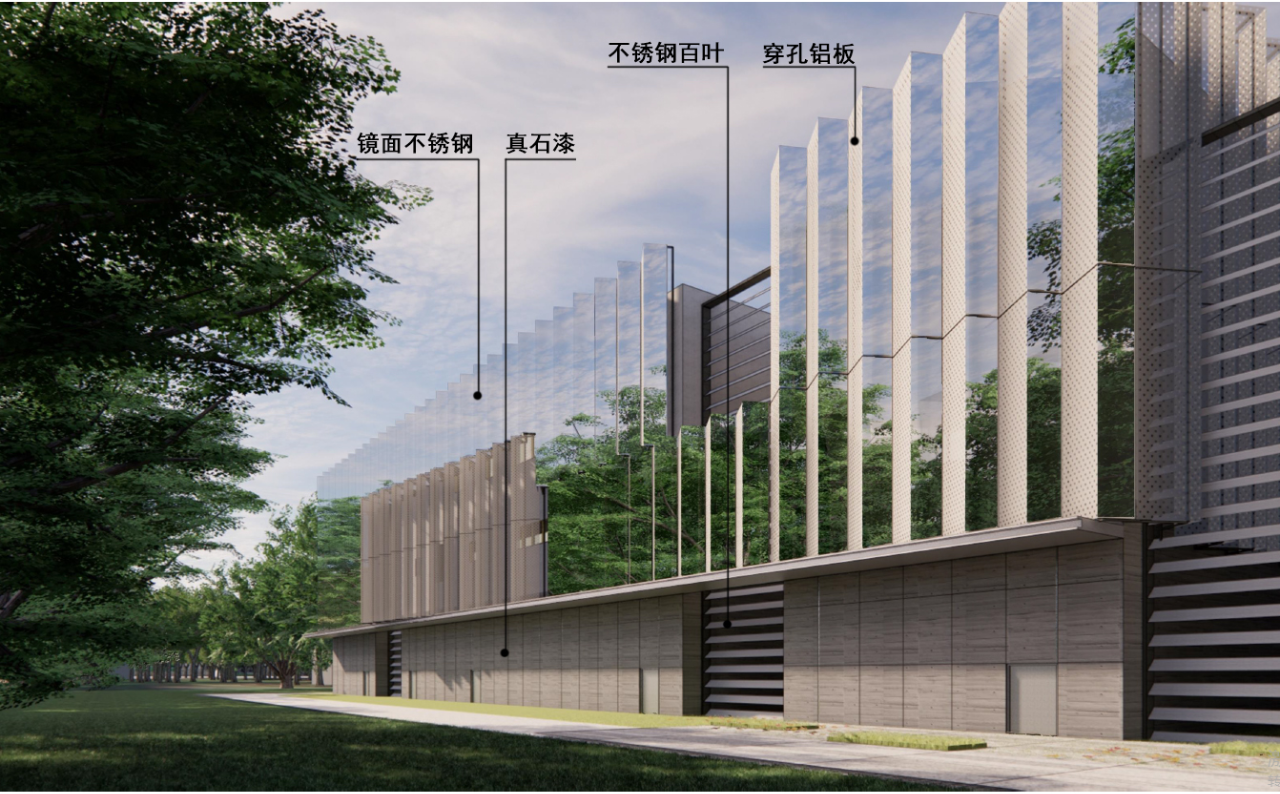

建设团队将该站的外墙由传统的铝镁锰岩棉复合板墙面,改为页岩多孔砖+真石漆+镜面不绣钢和穿孔年板组合立面,在阳光的反射下,可带来“消隐”的效异,与自然环境融为一体。

在风格设计上,建设团队综合考虑周边公园和滨江风光带的景观特色,让整体建筑风格轻盈现代,鱼鳞式的外立面与“洋气”的河西新城相得益彰,大美隐于无形,绿色藏于生活。
🔧
扬子江畔,驭电过江
接下来,主体结构成功封顶的望江变
将进入内部装饰的关键阶段
整个工程预计于今年迎峰度夏前投运
让我们一起期待
投运后的望江变将清洁电能送至千家万户
南京主城供电可靠性进一步升级
南京高质量发展的绿色底色更加鲜亮
