驭电过江!南京这条“绿电跨江通道”再迎新进展

🚧

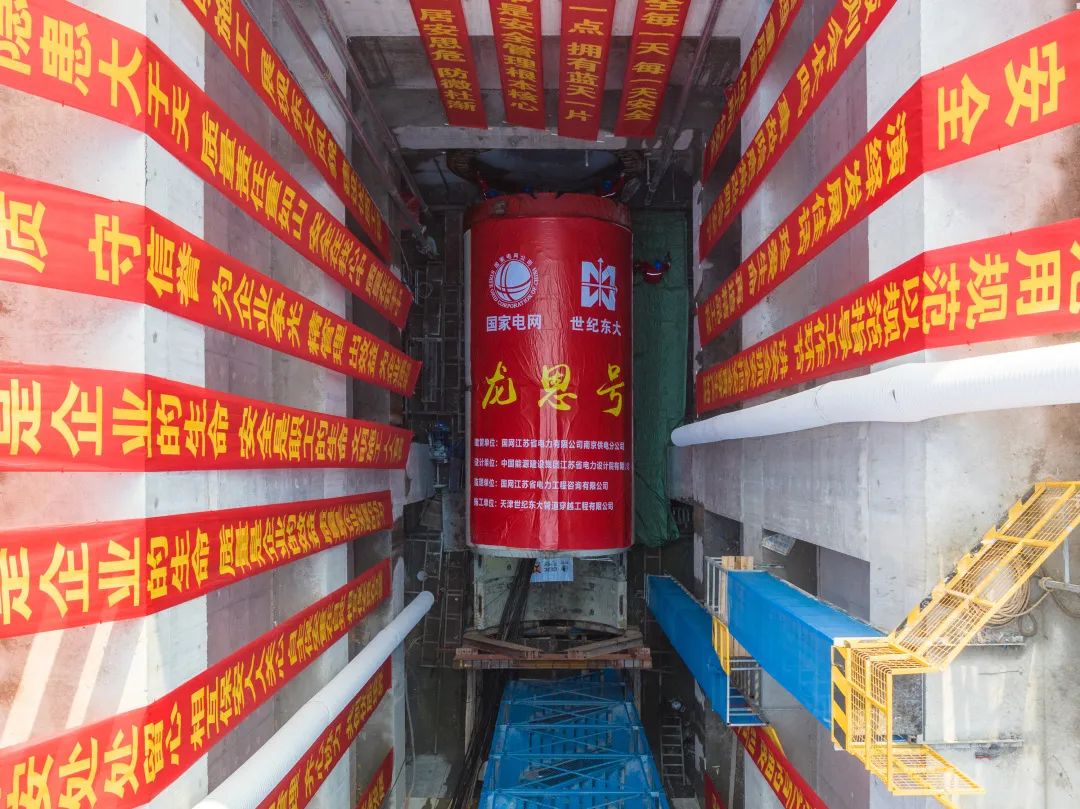

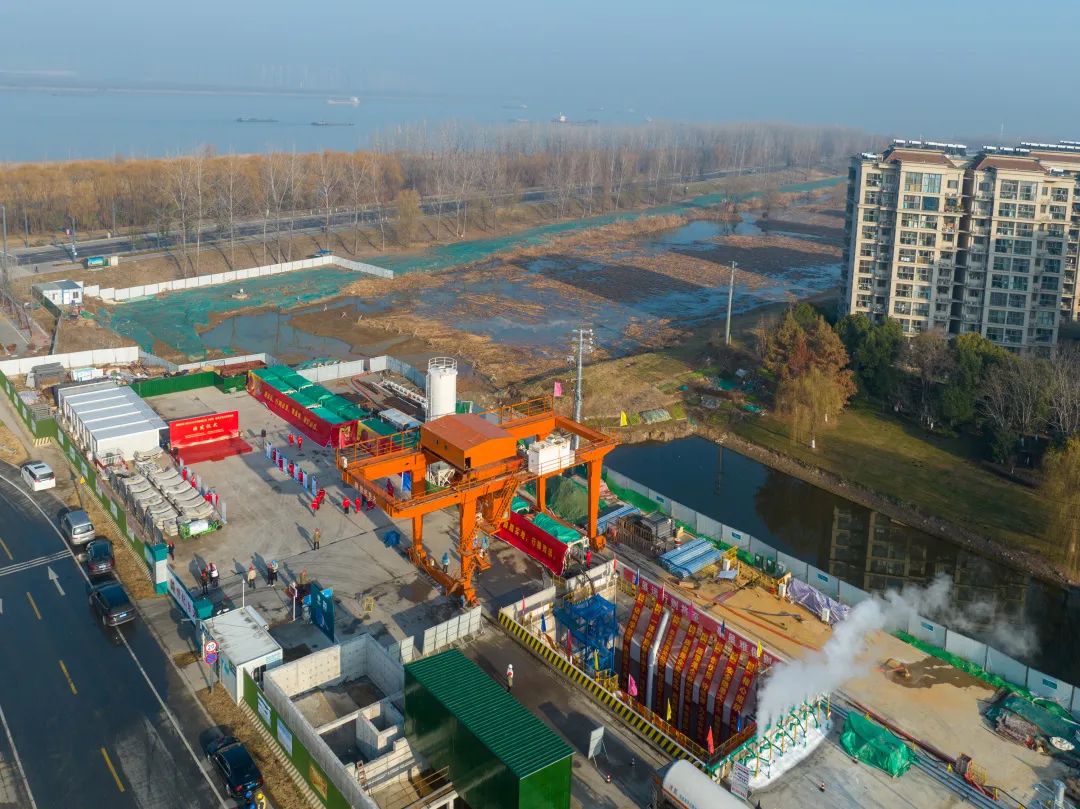

1月5日,在南京江心洲一处施工现场

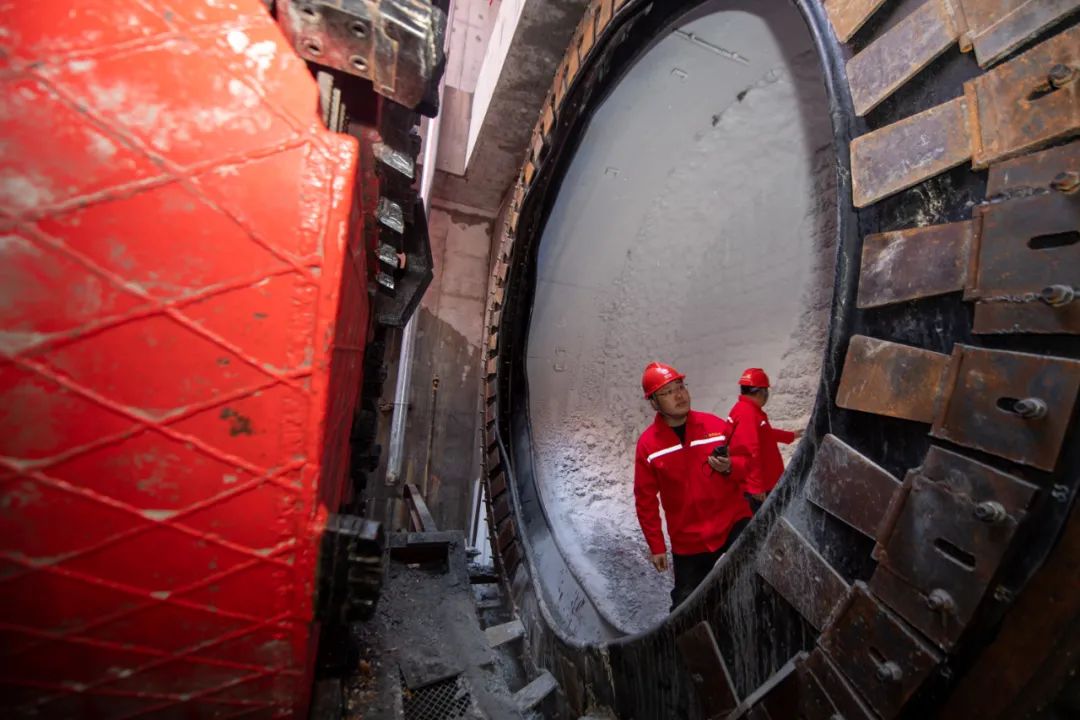

工作人员在25米深的盾构井内

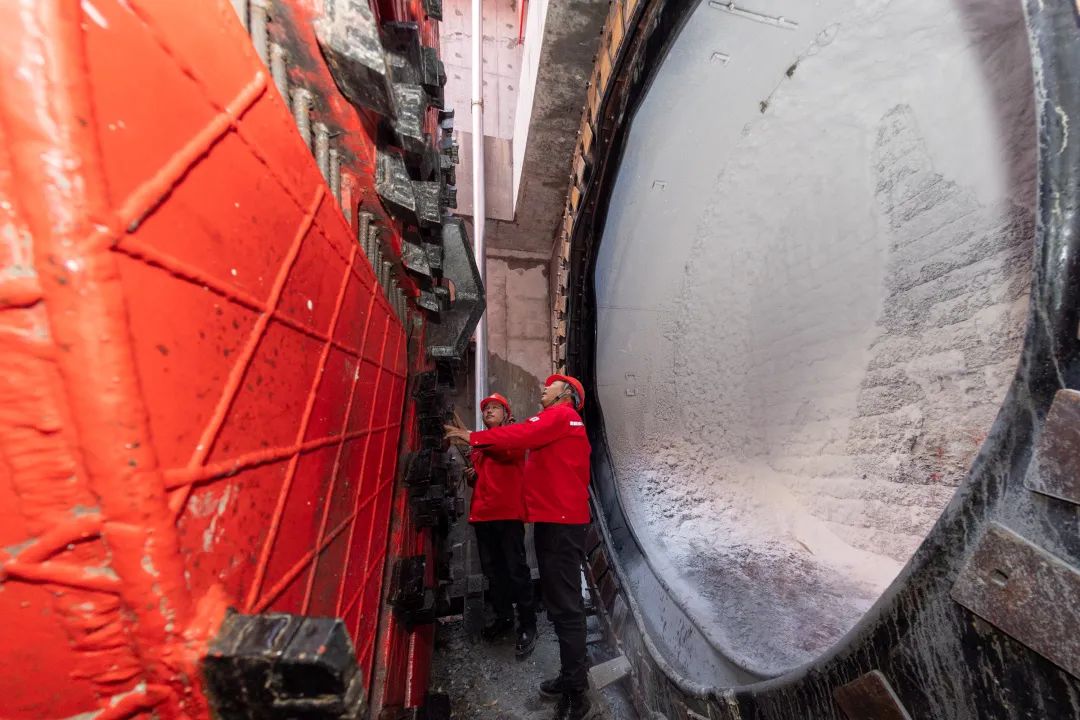

对“龙恩号”盾构机的刀盘、盾体、基座等
仔细进行着始发前的最后检查和状态确认
随着现场工作人员发令完毕

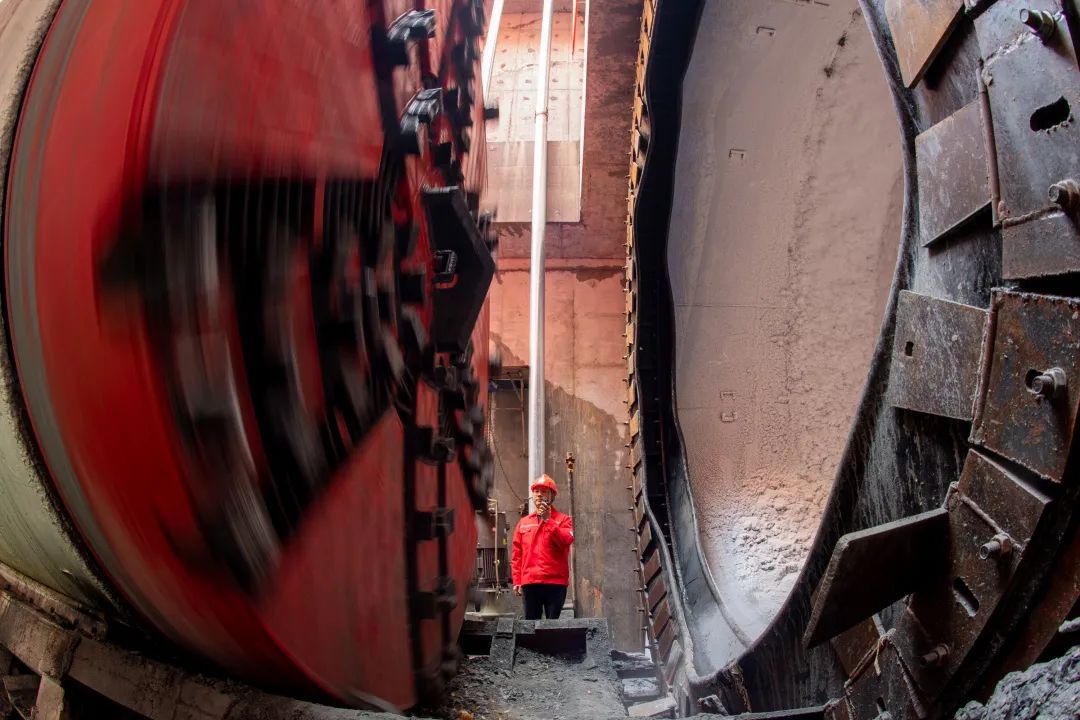

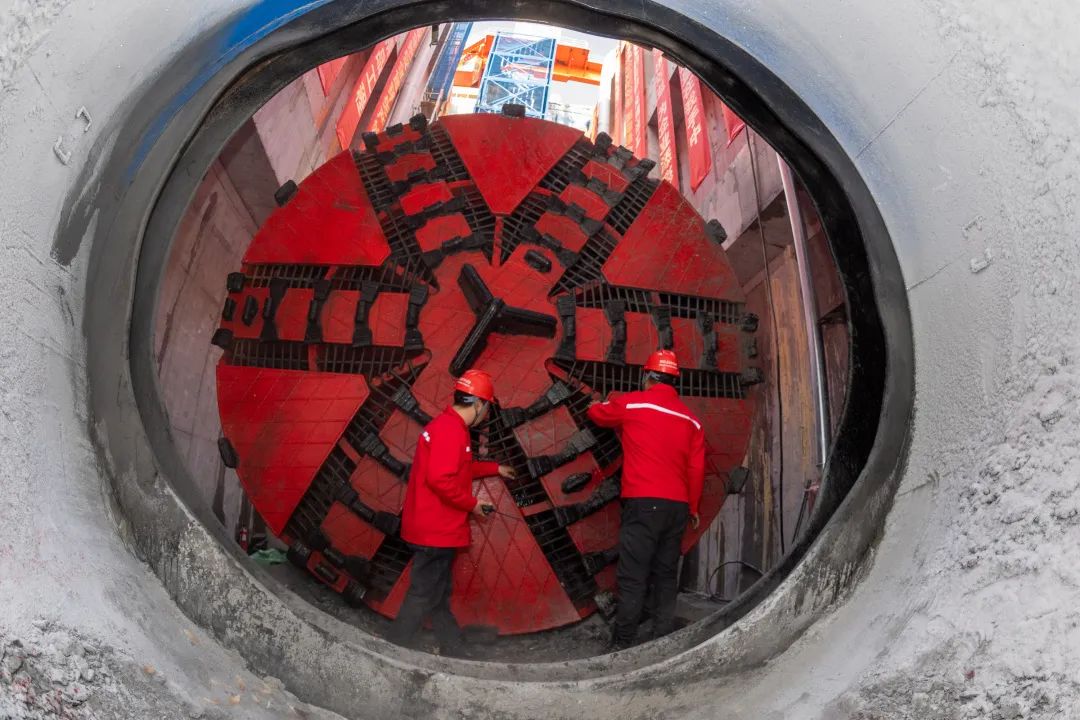

盾构机缓缓转动刀盘
南京秋藤—望江220千伏线路工程
江心洲段电缆隧道正式开始盾构掘进
👏

南京秋藤—望江220千伏线路工程
是目前国内输电距离最长的
陆上220千伏电缆线路工程
线路全长21.39千米
该工程将苏北地区的清洁电能输送至南京
供电区域覆盖鼓楼区、建邺区
雨花台区及栖霞新港地区等
南京城网的主要负荷中心

为更好服务南京经济社会发展
2022年,围绕建设新型电力系统的全面推进
国网南京供电公司启动“双百行动”
规划建设大中型电网基建项目101项
总投资138.6亿元
作为“双百行动”的代表性工程之一
国网南京供电公司自2023年3月起
全面启动秋藤—望江220千伏线路工程

由于工程线路长、施工难度大
工程分为江北段、江心洲段、长江隧道段
和绿博园段同步推进建设
本次江心洲段盾构区间总长约972米
埋深约20米
盾构段地处长江漫滩
距离长江最近处不足300米
地下水位高
稍有不慎就可能有突涌水的风险
再加上地质条件复杂
施工难度大,工期长

为保证盾构安全掘进
国网南京供电公司联合中铁十四局
及在南京的地质、结构专家等
对盾构机刀盘形式、刀具类型
耐磨耐压能力等进行改造
融合多项先进技术
以适应长江漫滩砂层厚、软流塑淤泥多
地下水位高、地层渗透性强等要求
确保重难点地段的施工安全可靠性
整机总长10米
总重137吨
此次盾构预计在4月初可以出井

正值新年伊始
建设者们争分夺秒抢工期
丝毫未有懈怠
以火热的工作干劲
全力推动2024年度项目建设强劲开局

秋藤~望江线路工程
预计在2024年6月建成投运
作为用于迎峰度夏的重要民生工程
工程整体投运后
可显著提升长江两岸电力互济能力
最大可提升约100万千瓦的供电能力
更好地促进新型电力系统建设
助力南京高质量发展
