@秋藤变电站,这里正在干大事!-东台报业网

@秋藤变电站,这里正在干大事!

来源:电力橙     点击数:1254     日期:2023-12-03 10:26:38
10月30日南京500千伏秋藤变电站2号主变压器送电成功至此,为期15天的1、2、3号主变压器首检任务圆满收官👏秋藤变电站档案500千伏秋藤变电站于2017年投运,作为南京第一座超高压智能变电站,它承担着完善南京市区环网结构及满足供电需求的重要功能,也是承接特高压入苏、苏北清洁能源过江的重要输送通道

10月30日

南京500千伏秋藤变电站2号主变压器

送电成功

至此,为期15天的

1、2、3号主变压器

首检任务圆满收官

👏

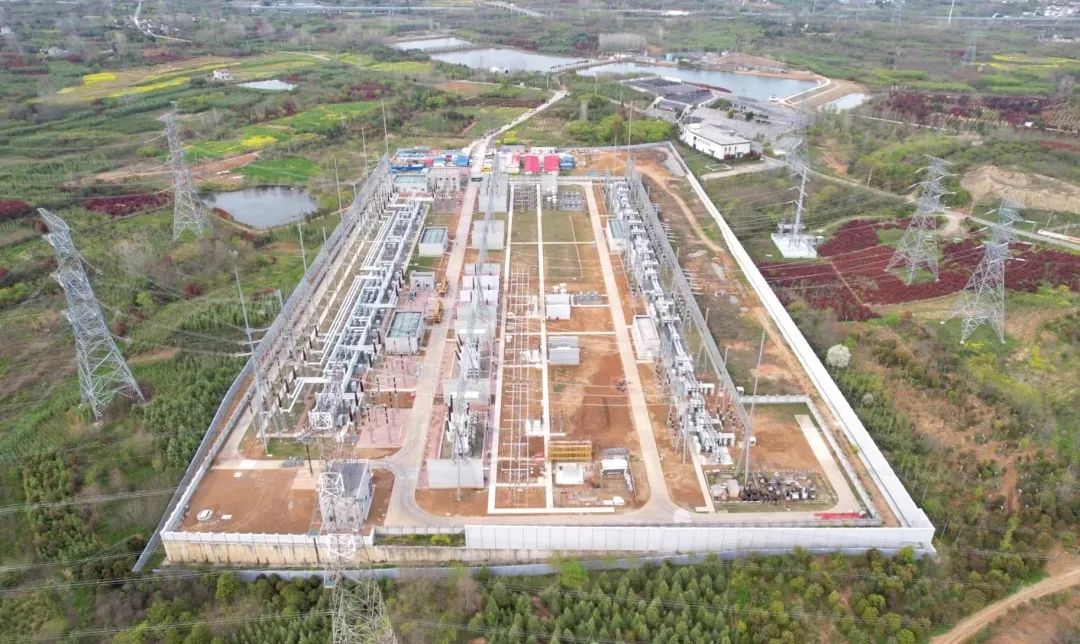

秋藤变电站档案

500千伏秋藤变电站于2017年投运,作为南京第一座超高压智能变电站,它承担着完善南京市区环网结构及满足供电需求的重要功能,也是承接特高压入苏、苏北清洁能源过江的重要输送通道。

去年春天,这里连续投运了3台变压器,大幅提升了南京西环网供电可靠性。

一年过去了,这3台主变迎来了它们的首次“体检”。然而,面对江北地区日新月异的发展,今年秋天,秋藤变电站内的工作并不只是“体检”这么简单。

2017年,雁门关—淮安±800千伏特高压直流输电工程投运,构成了“西电东送”“北电南送”的重要通道。

然而,冬季高峰新能源大发的情况下,原有换流站至南京500千伏三汊湾变电站的线路,已无法满足电力安全稳定输送的要求,急需建立以南京500千伏秋藤变电站作为受端的新输电通道,将雁淮直流以及苏北地区新能源输送至南京负荷中心,用以进一步满足日益增长的能源需求,提升南京电网可靠性。

因此,与“体检”同步开展的还有500千伏秋藤变电站的扩建工作。本期扩建工程于10月开工,历时2个月。期间站内全部4台主变压器轮流配合停电,各加装一组并联电抗器,同时新扩两路500千伏线路间隔(至特高压站)。

该通道将于2024年启动,投运后将成为外电入宁的重要通道,预计将增输清洁能源3000兆瓦,将绿色动能直送南京主城。

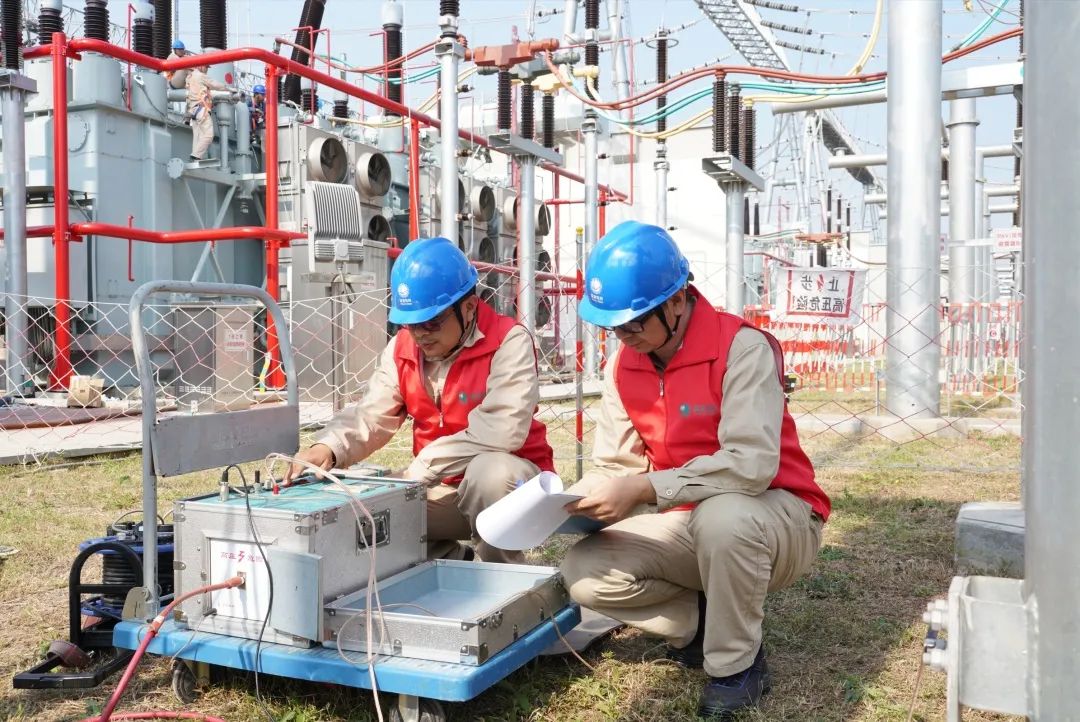

此次500千伏秋藤变电站年度检修是2023年秋季南京地区首个大型综合作业,将完成4台主变、500千伏两段母线轮停,以及70余项技改、消缺工作。

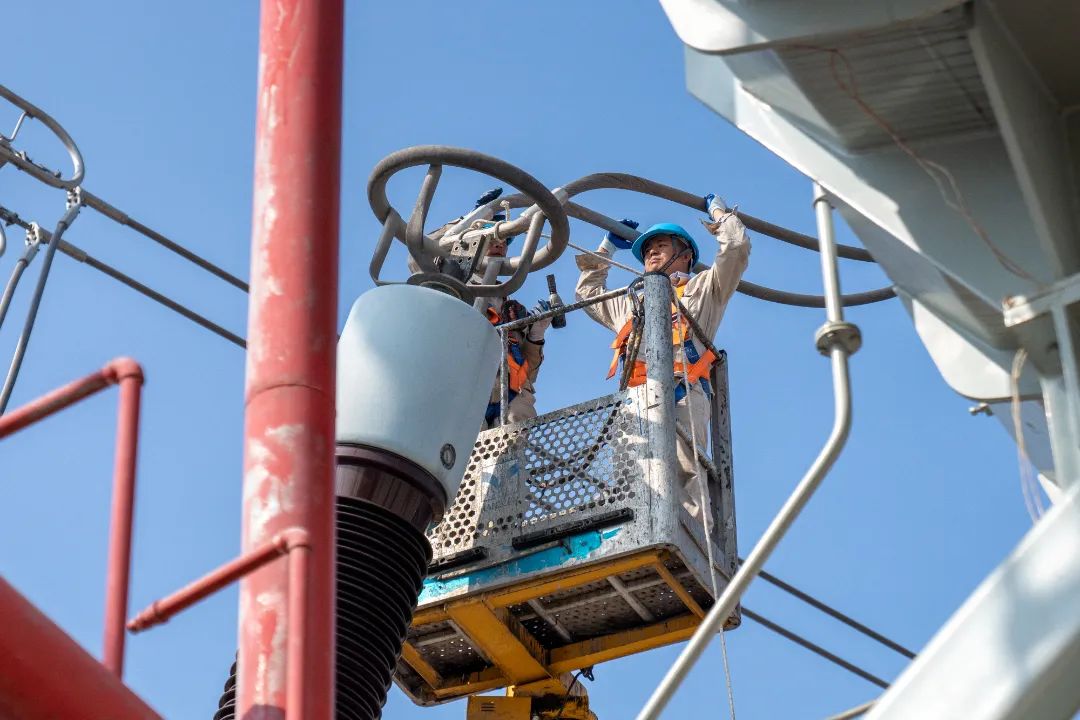

每天都有180余名工作人员开足马力奋战一线,为变电站的安全稳定运行消除隐患。

面对五级电网风险与三级操作风险交织叠加以及工期长、人员杂等困难,500千伏变电中心迅速组建专项党员突击队奔赴秋藤变现场,通过“项目式”定向结对支援的方式,划分党员责任区、设立党员示范岗,实现“一带二”点对点靶向支援,常态化开展党员身边无违章行动,夯实检修质量,确保现场风险可控在控。

“我们让党员把身份亮起来,让党旗在一线飘扬,把主题教育成效真正展现在重大攻坚项目现场。”500千伏变电中心党总支书记李国锋说。

检修人员攻坚克难的同时,“数智”之力,也在此次检修中充分发挥。

一张工作票,一张风险管控图,一次智能校核,一次安措预演……通过自主研发的省内首个“变电站安全管控辅助决策系统”,运维人员短短10分钟,就完成了原来数十小时的工作量。

针对此次2号主变检修,500千伏变电中心运维人员首次在智能变电站应用,成功实现了自动拟写两票和作业风险辨识。这位智慧的“变电站军师”不仅助力秋检高效高质量完成,更为现场安全管控加上了“双保险”。

目前,“变电站安全管控辅助决策系统”,已完成南京7座500千伏变电站全覆盖,未来它将还进一步和PMS3.0等系统融合贯通,积极打造面向未来的数智变电站。

🔧

秋藤变的检修和扩建工作

还在热火朝天地开展

大家撸起袖子加油干

坚决打赢这场攻坚战

在冬天到来之前

为江北地区经济社会发展注入新活力

为南京电网迎峰度冬打上“强心剂”
