泰州供电公司:瞰·建丨抓好计划这个“牛鼻子” 为工程建设保驾护航
眼下
公司各基建工程正如火如荼推进着
而现场的安全稳定是冲刺年度建设任务的前提
为此
“谋定而后动”
抓住“两个计划”这个牛鼻子
方为工程建设保驾护航
为什么要推出两个计划?
220千伏白杨开环线路工程原计划停电时间为96天,五级电网风险存在时间长、电网运行风险高,且工程涉及48基旧塔旧线拆除,现场安全管控风险大。为有力管控电网运行风险与施工作业风险,保障工程建设合理工期,建设部统筹安全风险计划与工程进度计划。
什么是“两个计划”呢?

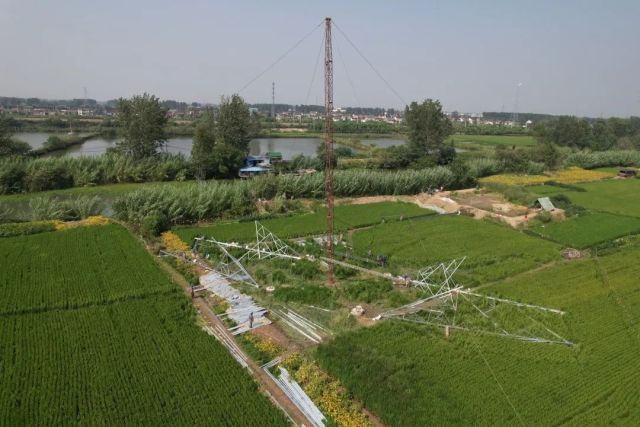

“两个计划”即为工程进度计划和风险作业计划,工程进度计划覆盖项目前期、工程前期、建设过程三个阶段;风险作业计划包含跨越铁路、高速拆导线及放线、高度超过8m或跨度超过18m的模板支撑系统搭设、大型设备(30t 及以上)吊运等22项二级风险作业。内悬浮外拉线组塔、超过60米高度的吊车分段组塔、张力放线等105项三级风险作业;


安全、进度两手抓
“两个计划”是怎么形成的?

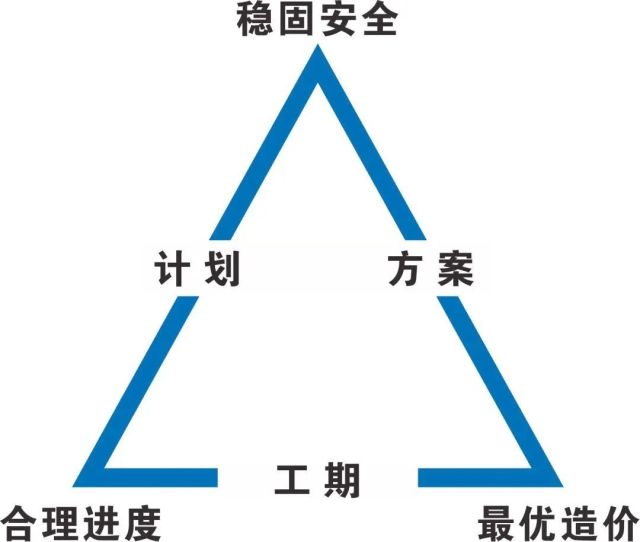

基建管理中有个目标,一个项目通过管理同时实现合理的工期、稳固的安全、最优的造价,就需要加强专业管理协同,统筹管住“工程进度计划、风险作业计划”,在保证“安全第一”的前提下,力求实现基建专业管理最优三角形。

“两个计划”实现全过程管控
将全过程风险管控要求融入输变电工程建设各阶段,在项目前期和工程前期阶段识别风险,积极应用创新工法、机械化施工压降风险“等级与数量”,建立项目“风险清单”。

把“作业风险”视作“物品”

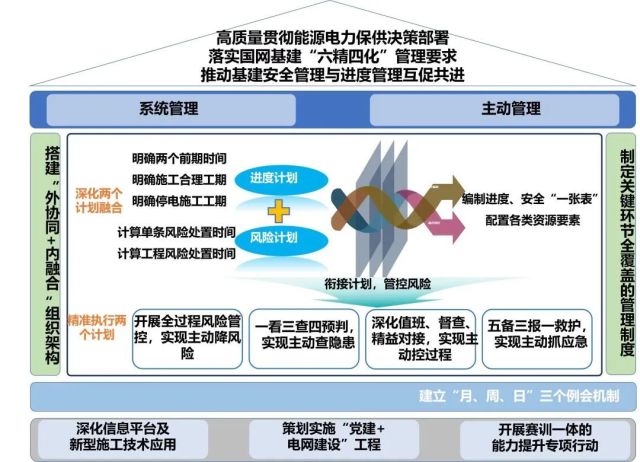

让“风险”在可研核准、初计评审、施工图评审、项目开工、建设过程、总结评价工程各环节“流通”起来,将各阶段的工作成果成为下阶段的工作开展前的“必要条件”,搭建“外协同+内融合”组织架构,建立“年规划、月梳理、周管控、日执行、后评价”闭环管控机制与“年、月、周、日”例会机制,将风险管控“全链条”、“全流程”化,实现“两个计划”的全过程管理。

在项目前期,将安全风险管控关口前移,在可研时,协同发展部门组织建设单位深度参与选址选线工作,按照有利于机械化施工、减少“三跨” (跨越铁路、高速公路、 110(66)千伏及以上带电运行线路)和临近带电体作业等工作原则,对可研方案中的重大风险部分重点审查,初步形成《工程二级施工风险一览表》。
在工程前期,初步设计时,重点对深基坑、交叉跨越、临近电作业、内悬浮内拉线抱杆组塔等二级风险进行辨识,制定《工程二级施工风险一览表》。施工图设计时,全面梳理识别工程三级及以上风险,逐项提出风险预控重点措施建议和施工方法建议,编制完成《工程建设主要技术方案一览表》,完成制定三级及以上《工程施工风险底数作业一本账》。

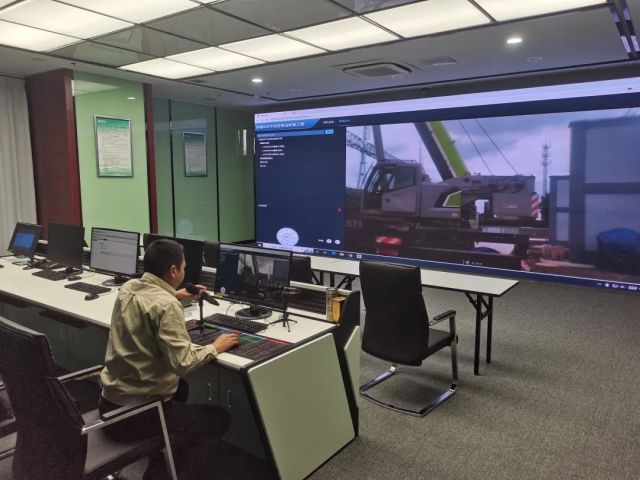

在建设过程,施工项目部严格按照“一方案、一措施、一张票”开展风险作业,按照“风险销号”管控机制,实现风险计划“完成一项、销号一项”。项目管理单位、监理单位管理人员严格按照颗粒度履职要求,对三级及以上风险作业到岗履职。依托智能安全帽、布控球等方式,基建管控中心实时开展远程督查和现场督查,确保风险作业现场安全稳定。


所以,“两个计划”有什么成效?
通过实施“两个计划”精准执行,公司基建专业安全精益管控能力显著增强,计划实施准确率稳步提升至94%以上。



截至2023年11月底,公司基建专业完成二级风险7项、三级风险作业469项,超额完成2023年建设目标任务,完成35千伏及以上投资5.54亿元,投产白杨220千伏输变电等35千伏及以上工程27项,线路长度179.7公里、变电容量181.2万千伏安。建设质量同步提高,投资效益持续提升,孙楼220千伏变电站获评中国电力优质工程、通园220千伏变电站等6项工程获评省公司绿色低碳优质示范工程等。
