泰州供电公司:给高铁让路 这项工作圆满完成!-东台报业网

泰州供电公司:给高铁让路 这项工作圆满完成!

来源:电力橙     点击数:474     日期:2023-11-07 08:37:16
10月30日,为满足国网重要骨干光缆中断时长不超过8小时所敷设的5公里临时光缆架设完成,标志着为期5天的盐泰线光缆迁改工程拉开序幕。工程概况由于500千伏盐泰5255线穿越拟建设的沪渝蓉高铁泰州段和东兴高速公路,需要对原有线路进行调整来满足输电线路跨越高铁的要求。信通分公司配合完成光缆迁改工作

10月30日,为满足国网重要骨干光缆中断时长不超过8小时所敷设的5公里临时光缆架设完成,标志着为期5天的盐泰线光缆迁改工程拉开序幕。

工程概况


由于500千伏盐泰5255线穿越拟建设的沪渝蓉高铁泰州段和东兴高速公路,需要对原有线路进行调整来满足输电线路跨越高铁的要求。信通分公司配合完成光缆迁改工作,齐心协力共建沪渝蓉高铁,担当作为争创信通速度。


此次光缆迁改工作涉及四个跨越段,涵盖国网华为OTN传输系统、华东华为光传输系统等一二级重要光路,影响近40条国网总部及华东分部的重要业务。


谋定后动 有备无患


此次检修从10月31日开始至11月4日结束,历时5天,检修期间涉及单位多、影响范围广、作业时间长。为了安全高效地完成本次工程任务,信通分公司充分发挥通信保障主力军精神,提前多次进行现场勘查,全面梳理所涉光缆明细,核实光缆业务承载情况,协同华东分部和江苏信通公司积极参与施工方案评审,修订重要光路、业务迂回方案,多举并措为工程建设提供专业技术支撑。针对部分现场工作条件受停电时间、范围限制的光缆实施临时过渡方案,确保迁改期间电力系统平稳运行。

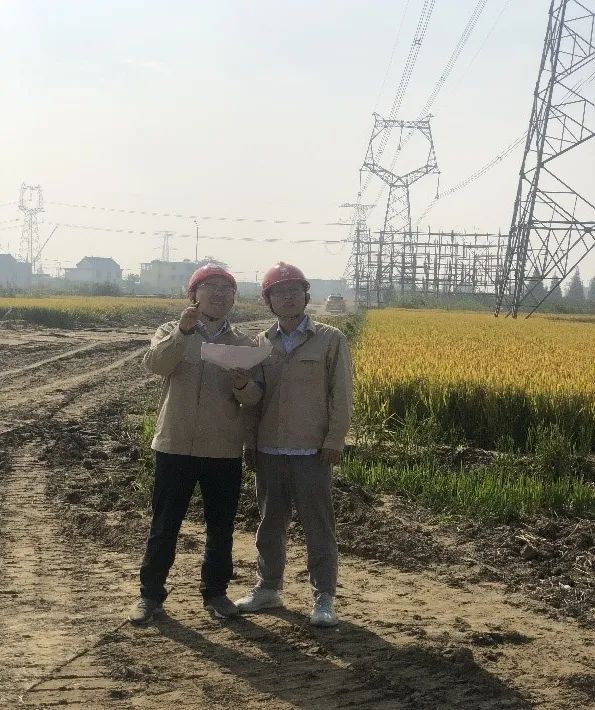

  实地勘察                  评审会议纪要


各司其职 齐力一心

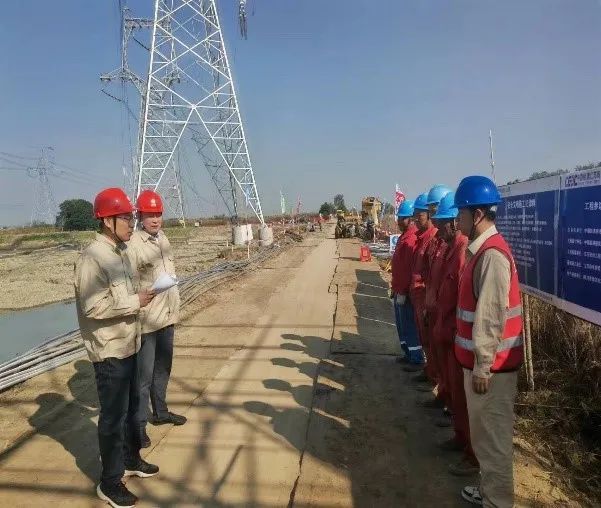

施工期间,信通分公司主要负责人带队前往4处光缆开断现场,现场督导检查作业安全、施工组织、施工进度、施工质量。

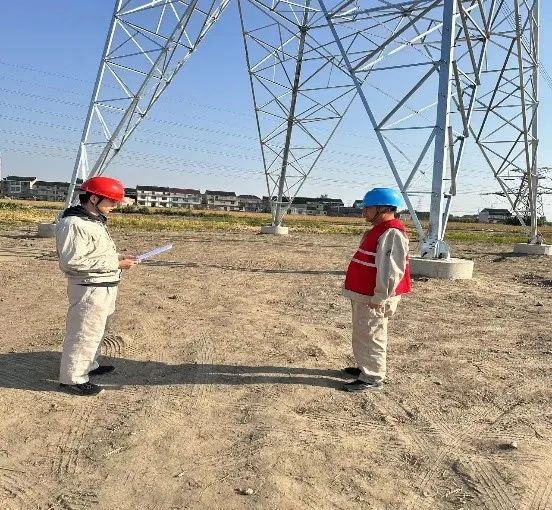

123-124#塔光缆许可       82-83#塔光缆许可



252-259#塔光缆许可   305-306#塔光缆许可



业务端


信通运检一班各成员分工明确通力配合,泰州站内人员与国网信通密切配合,共同完成业务迂回、光缆预断等工作,确保检修期间光路承载业务不受影响。

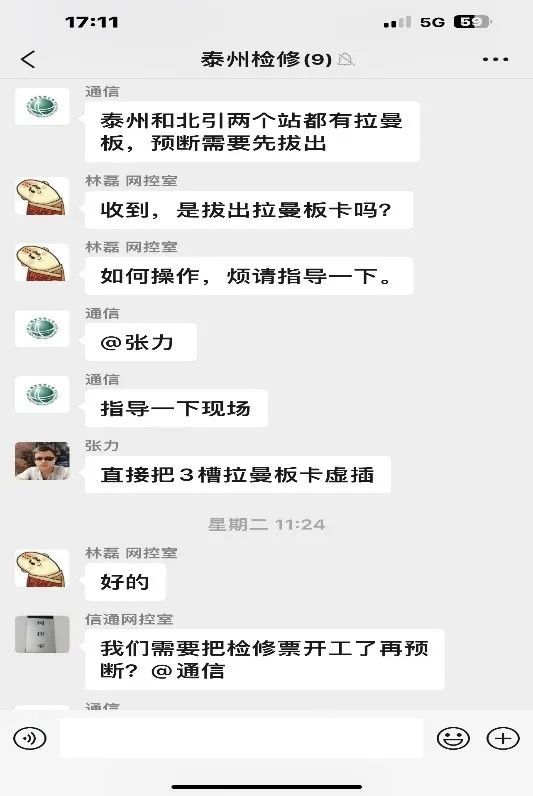

国网信通指挥预断

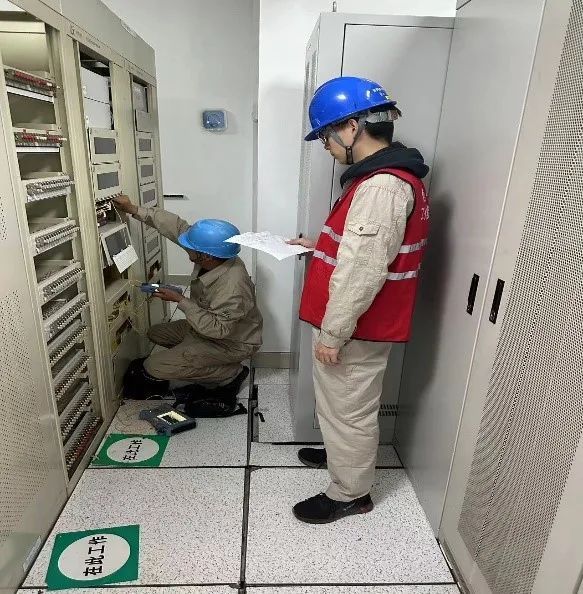

泰兴变站内光缆测试          泰州站内光缆测试

线路端


信通分公司严格落实现场安全管控措施,施工期间全程在岗应急保障,保证光缆熔接、光缆测试等关键环节的顺利开展。

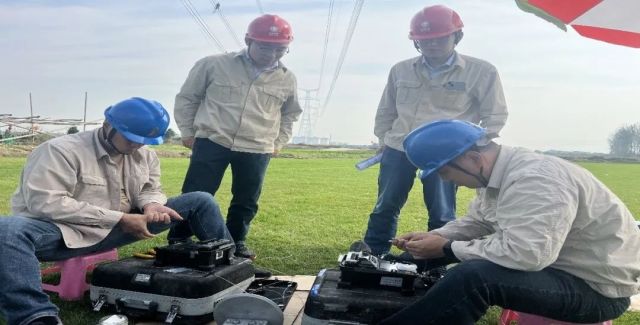

光缆熔接现场管控


数字移交 全程无忧

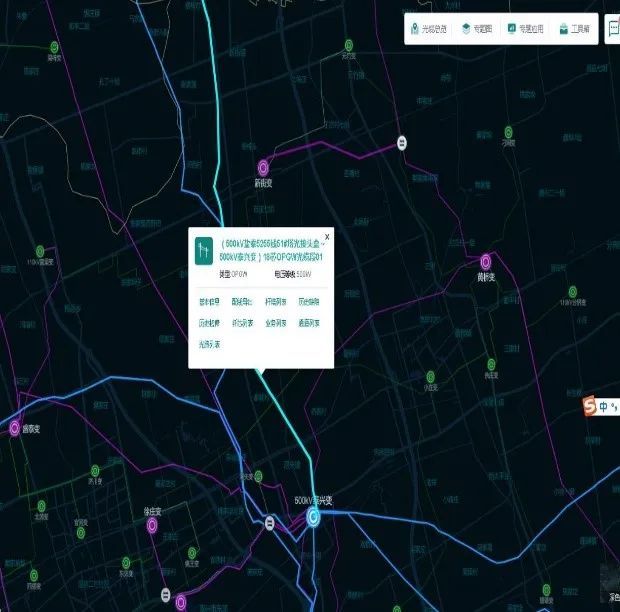

无人机微应用派发工单   光缆一张图数据同步



11月4日下午4点,在施工单位将临时光缆割接至正式光缆后,信通分公司光缆专责通过与调控中心联合开发的通信无人机巡检微应用进行一键验收并将迁改数据实时更新到光缆一张图中,实现迁改工程的全流程闭环。


扎根岗位,践行青年担当。信通青年员工,借助此次迁改工程的历练机会,全流程参与,经过5天的连续奋战、团结协作,500kV盐泰线光缆迁改工作圆满完成,相关业务全部恢复正常运行。
