泰州供电公司:新突破——10小时完成配电房整体改造!-东台报业网

泰州供电公司:新突破——10小时完成配电房整体改造!

来源:电力橙     点击数:353     日期:2023-10-31 16:11:42
高压柜已就位、低压柜无异常、变压器试验合格、二次设备验收已通过,请准备送电……10月25日17时,10千伏口镇117线江潮丽都配电房高低压开关柜改造工程顺利送电,标志着泰州地区首次在10小时内完成配电房整体改造工作。江潮丽都配电房设备运行近15年,设备老化严重,高层电梯“单电源”亟需改“双电源”

高压柜已就位、低压柜无异常、变压器试验合格、二次设备验收已通过,请准备送电……


10月25日17时,10千伏口镇117线江潮丽都配电房高低压开关柜改造工程顺利送电,标志着泰州地区首次在10小时内完成配电房整体改造工作。

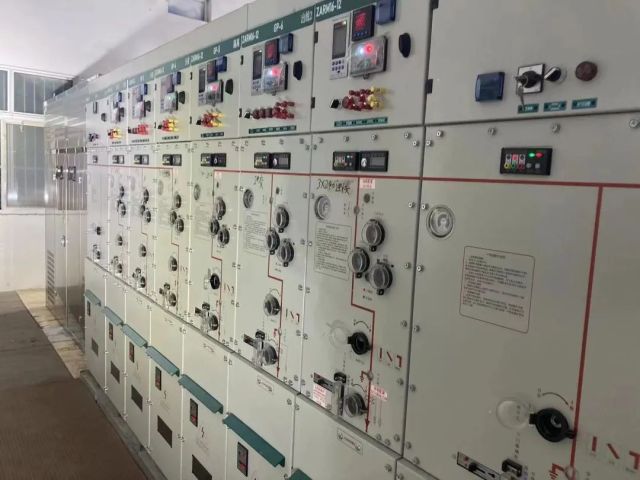

江潮丽都配电房设备运行近15年,设备老化严重,高层电梯“单电源”亟需改“双电源”可靠供电,确保群众用上“省心电、安心电、舒心电”。该工程拆除原高压环网柜5台、低压配电柜14台、800kVA变压器3台,同时更换高压柜8台、低压配电柜14台、1000kVA变压器2台并新增1台DTU柜,1台直流屏等自动化二次设备,工作量之饱和,专业配合之复杂,停电时长之紧迫均为泰州地区配电站所改造工程之最。


精选骨干力量


项目管理中心业主项目部派出“最强项目经理”(六级职员)陈祝雄现场坐镇,两高供电服务中心运检班长戚继辉保驾护航,施工项目部选派核心队伍攻坚克难,监理项目部项目总监全程督导,停电当日各部门齐心协力仅耗时10个小时配电房改造所有任务全部完成。


精心谋划前期


精细组织施工

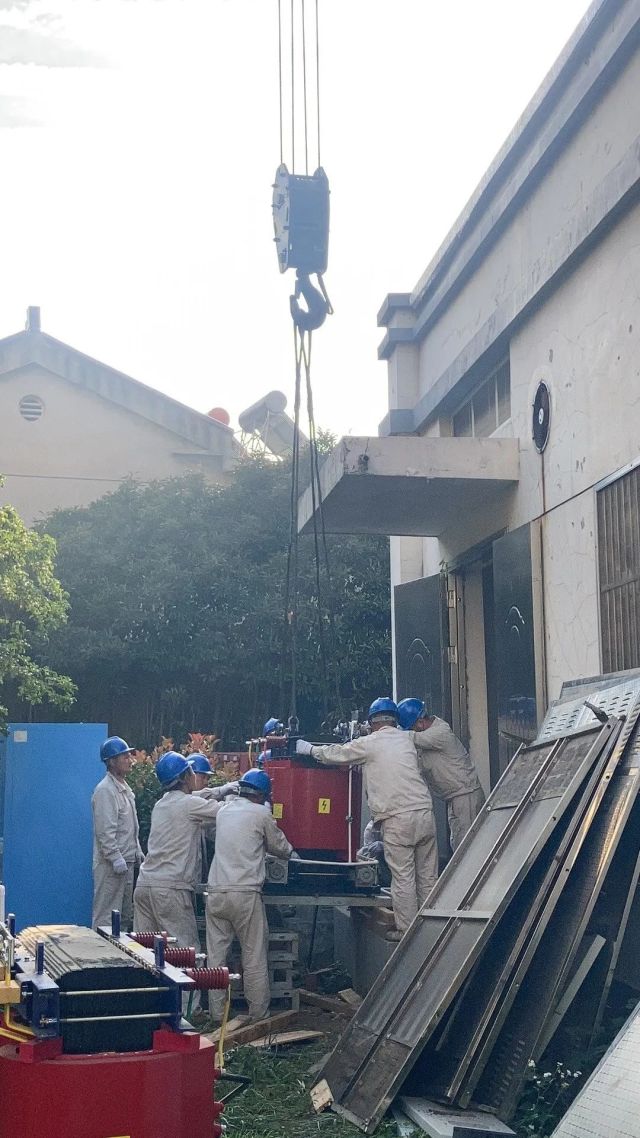

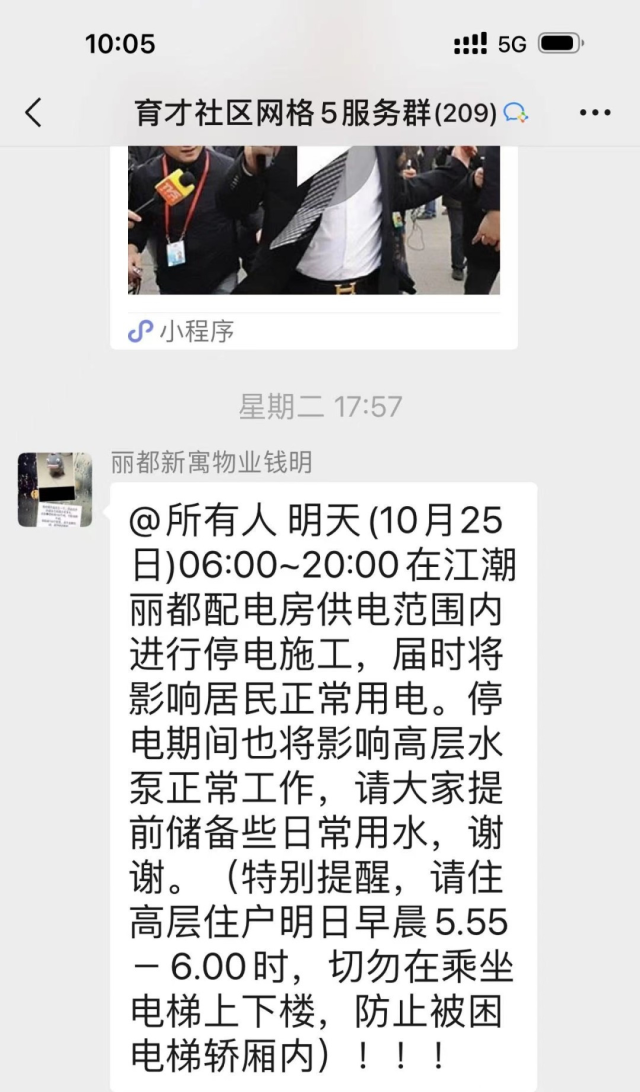

10月25日6时,该现场人员、机械、物资已全部进场,“三个项目部”同进同出、跟班作业,严格施工装备把关,把好工器具入场关,避免工器具“带病上阵”。严控现场安全风险关,充分利用开工前“黄金30分钟”,开展安全风险交底、明确人员分工,明确关键工序,落实专职监护人。


各专业通力合作、并行推进、高效衔接,立足机械化应用,抓好施工质量,聚焦标准工艺,加强接线准确、螺栓紧固等过程把关,开展设备试验、调试全过程旁站,关注电缆附件制作工艺。抓细项目验收把关,随工验收核相、开关柜封堵、自动化调试等工作,确保“零缺陷”投运、运行安全可靠。


总结推广应用


10月25日下午,公司党委书记汤晓峥赴该工程现场开展安全督导工作。汤晓峥认真听取了项目概况汇报,详细了解了施工组织、验收等情况,高度评价项目管理中心致力于老旧小区“双电源”改造、解决民生“老大难”问题、啃下“硬骨头”的“青山竹”铁军精神。


项目管理中心针对该类型配电房改造工程

总结提炼建设经验

进一步探讨带电作业方案

制定切实有效的可靠性提升措施

降低施工对居民造成的不良感知

为后续的老旧小区改造提供样板

不断提升居民的电力获得感、幸福感
