幸福的底色,由奋斗书写。中秋国庆假期,从重大工程现场到电网运维一线,公司员工不辞辛劳、只争朝夕,用实干担当守护团圆灯火,以岗位建功献礼祖国华诞,交出了保供有力、人民满意的答卷。

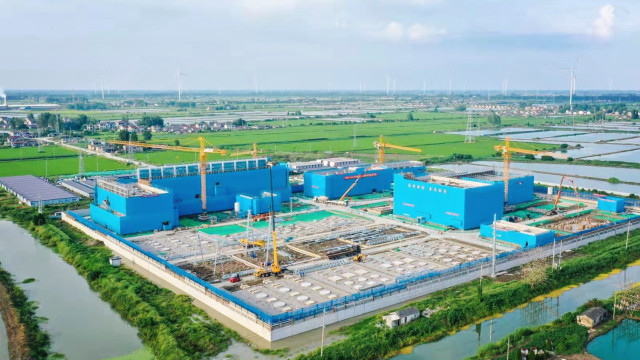

扬镇直流工程建设正酣

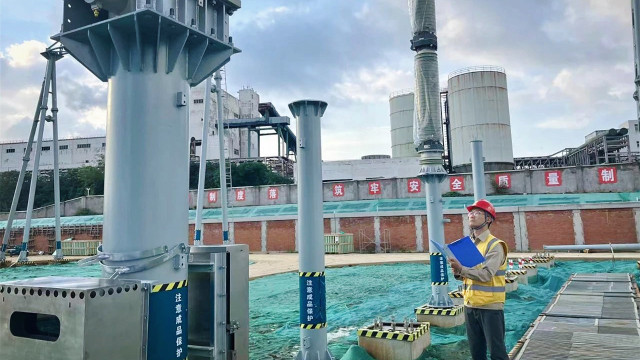

10月2日,扬州-镇江±200千伏直流输变电工程的受端金东换流站内,随着配电装置楼220千伏GIS设备进场,该站建设进入土建向电气标准化移交阶段。

“为保证移交工作按期进行,我们提前与监理、施工方细化工程进度,协同物资公司与设备厂家对接,并派专人跟踪供货进展,确保设备运输不受假期影响。”工程咨询公司金东换流站项目经理蒋骏说。

包含2座换流站、110千米线路的扬镇直流工程,自今年3月动工以来,有关各方合力推进,目前已处于施工高峰期,预计于明年4月建成投运。国庆假期,工程各现场不停工,参建人员连续奋战、抢抓进度。

当天,在总建筑面积8471平方米的送端少游换流站现场,阀厅钢结构屋顶的吊装收尾工作正在进行。据统计,全站使用的钢构架总量超过250吨,需要经过50多次吊装。假期前,项目现场将埋件、门窗、行吊等材料、设备提前部署到位,并排定了假期值班表,确保各岗不缺位。

据工程咨询公司少游换流站项目经理陆勇介绍,阀厅主体结构及防火墙已全部完工,正在进行阀厅内清理工作,为12月份换流阀的安装创造条件。此外,主控楼、配电装置楼、综合楼土建施工均已接近尾声。

除了送、受端换流站,线路施工现场同样热火朝天。继9月26日完成长江大跨越段导线更换这一关键节点后,施工人员马不停蹄地投入后续组塔架线工作之中。整个假期,他们共开展23项三级风险作业,200多人坚守在建设一线。

“中秋国庆期间,我们组织20多名业主和监理人员,轮流进行全线巡回检查,确保每处风险作业现场管控到位。”扬镇直流线路工程项目经理刘巍表示。(蒋骏 陆勇 刘巍 王雨萌)

特高压淮安站“换心”

9月29日10时许,±800千伏淮安换流站内,该站年度检修重点项目之一的8121B换流变压器A相更换作业正在进行。

换流变压器是换流站的核心设备。去年底,8121B换流变A相油色谱检测结果显示,总烃含量有异常上升趋势。经长期跟踪观察和专家会商,该异常可能与设备内部过热缺陷有关。为防止发生运行故障,超高压公司决定在该站此次年度检修期间对其实施更换。

更换工作于9月26日开始,到28日,已完成一次引线断引、均压环拆除等项工作任务。当天进行的是故障换流变压器的移出作业。“换流变开始顶升,注意两侧千斤顶交替匀速上升,防止出现侧翻和异常振动。”安全监督员史瑞楠手持检修标准作业卡,向作业人员叮嘱注意事项。

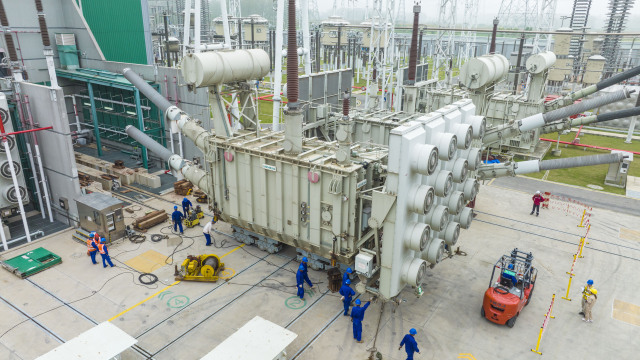

在史瑞楠的注视下,重达385吨的换流变压器被千斤顶抬离底座,并在转向盘的控制下旋转180度,移入转运小车上,随后由卷扬机牵引,沿着预先铺设的“L”型轨道,运送到指定位置。期间,史瑞楠多次检查轨道接缝,确保换流变移位过程平缓无冲撞……

在8121B换流变压器更换的同时,其他作业面也在加紧进度。仅换流变区域内,就有近百人按照各自责任分工,对28台换流变同步检修,现场工作多线并进、有条不紊。

据了解,淮安站本年度检修于10月2日全部结束,共涉及22个作业面、157个项目,主要集中在换流变区域。“对于来自24家单位的700余名参检人员,我们制定了作业工序时段表,并明确了吊车、升降车等特种车辆的作业路径和范围,确保衔接有序、风险可控。”淮安站站长徐兵说。(李诗梦 万鹏)


把核心业务做精做细

“仔细核对电缆编号和线帽,注意不要误碰正在运行的间隔开关。”10月1日9时许,在南通500千伏东洲变电站内,国网南通供电公司500千伏变电运检中心二次运检班班长张宁正在进行母差搭接试验前的安全交底。

因500千伏东洲变电站吕洲5071开关保护装置超期服役,南通供电公司于9月25日启动了对该保护装置的更换工作。这也是该公司首次全程自主实施500千伏保护二次技改项目。

母差保护搭接试验是其中的重要环节之一。“吕洲5071开关保护与500千伏母线差动保护之间存在关联的二次回路。因此,在新的开关保护装置更换后,需要对这些回路进行搭接试验,以验证回路正确无误。”张宁解释。

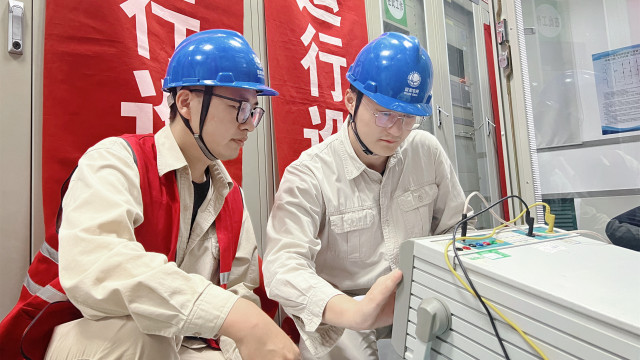

10时55分,试验开始。二次运检班班员胡振威等4人对照搭接表,逐一核对二次芯线后,将其接入母线保护屏……此项试验在500千伏母线不停电情况下进行,且涉及的二次回路较为复杂,存在误碰误动风险。

在试验现场,摆放着醒目的“四图”——停电范围示意图、二次屏柜预勘图、交圈风险预览图、二次回路预控图。这是该公司加强现场安全管控的一项创新举措。“图中清晰显示了屏柜分界面及二次安措断开点,可以帮助我们防范误操作。”张宁介绍,针对作业中的风险点,他和班员还提前进行了沙盘模拟推演。

“这次作业前,我们制定了分组自主实施方案,并开展专题培训5次,作业期间还邀请专家远程线上指导。”南通供电公司500千伏变电运检中心检修专职梅杰介绍。目前,该公司已具备多项500千伏变电业务的自主实施能力。(李冰清 董程皓)
