火热的工程建设,迎接火热的夏天!
6月5日,当南京城还的沉睡之中

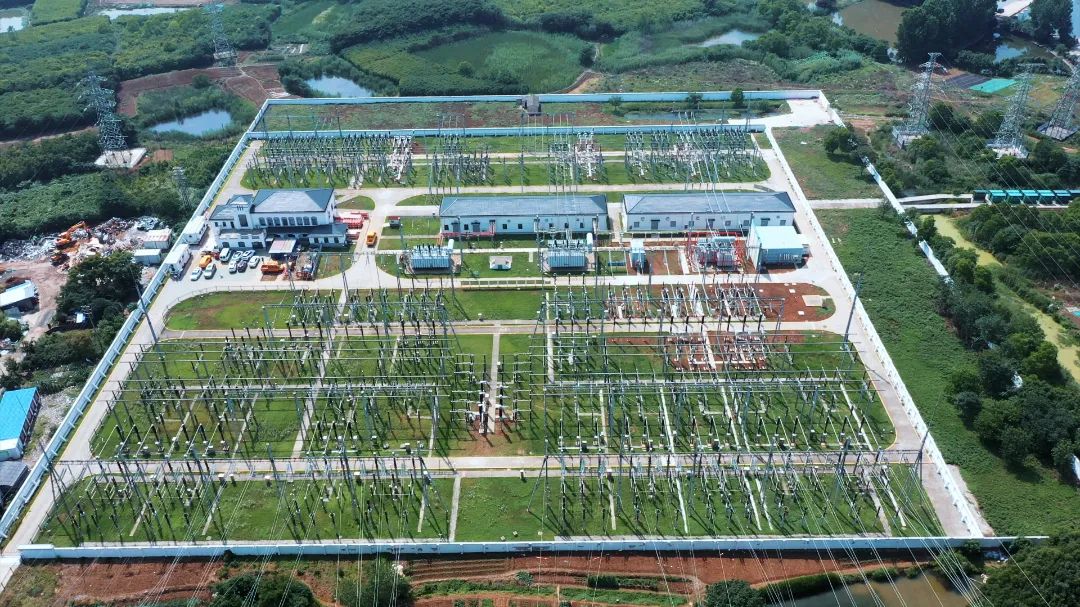

在220千伏苏庄第三台主变扩建工程
投运现场确是一片紧张忙碌
50余名工作人员

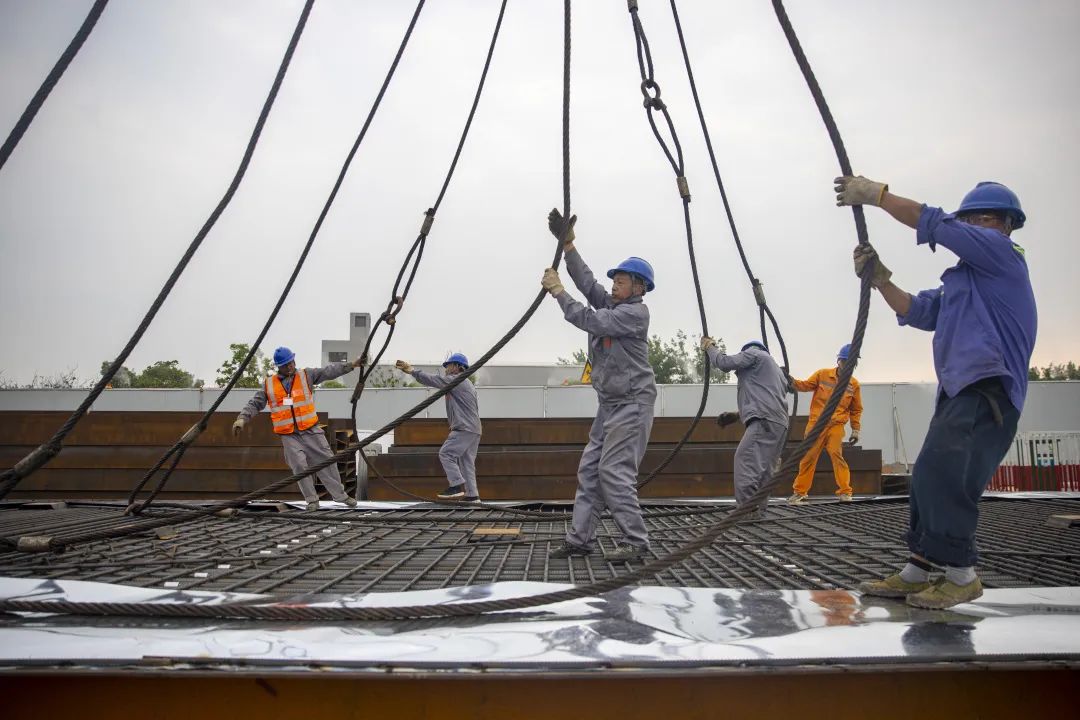

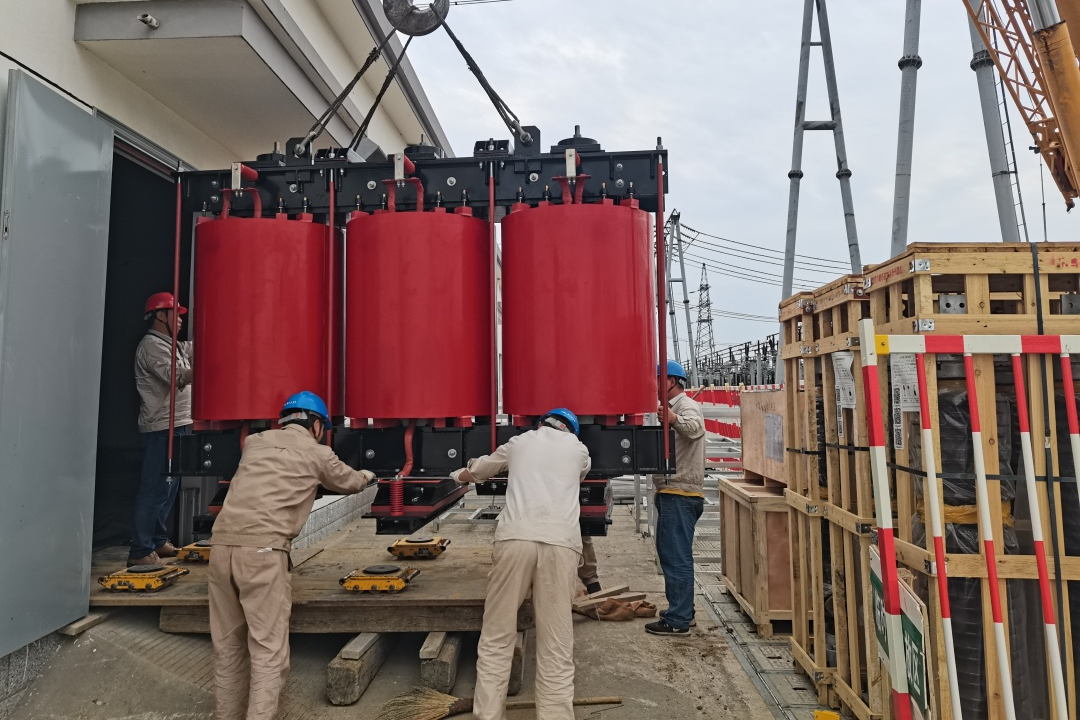

紧锣密鼓地进行母线搭接等
投运前的准备工作
跟着韩舒小姐姐
一起走进投运现场
该视频已被发布者删除
6月5日,随着主变压器
第三次冲击成功

发出正常运行的嗡嗡声
投运工作顺利完成

此前的2个月里
为了缓解江宁地区供电压力
提升该站的运行效率和设备性能
国网南京供电公司新增一台
能源“心脏”——主变压器
为夏季负荷高峰期的电力保障做好准备

工程建设期间
建设专业全面梳理项目进程与关键节点
倒排工期
紧抓物资供应、竣工验收等关键环节
主设备供应周期较常规工程缩短30%
以火热的工程建设、扎实的项目推进
迎接即将到来的火热夏天

贴心的后勤部门还特地根据一线需求
制定了“移动式”后勤保障方案
出动多辆应急保障车辆
为工程现场送去餐饮及防暑降温用品
后勤保障人员24小时在岗
成为奋战在建设一线伙伴们的坚实后盾

在南京江南江北
这样的工程现场
正遍地开花
翻开近10天的南京电网建设清单
220千伏苏庄、高旺
110千伏南门变电站主变压器增容扩建
110千伏秦仙、晓山输变电工程等
5项2023年南京电网迎峰度夏重点工程
先后按期投运
电网工程投运进入“密集期”

一个个迎峰度夏工程的落地
一个个紧张繁忙的工地
都在表明
南京供电人正开足马力
为即将到来的高温
做好电力供应保障准备

目光转向江宁区银杏湖大道
6月15日,道路两旁
巍峨的铁塔在阳光下熠熠闪光
东善桥-牧龙220千伏线路工程

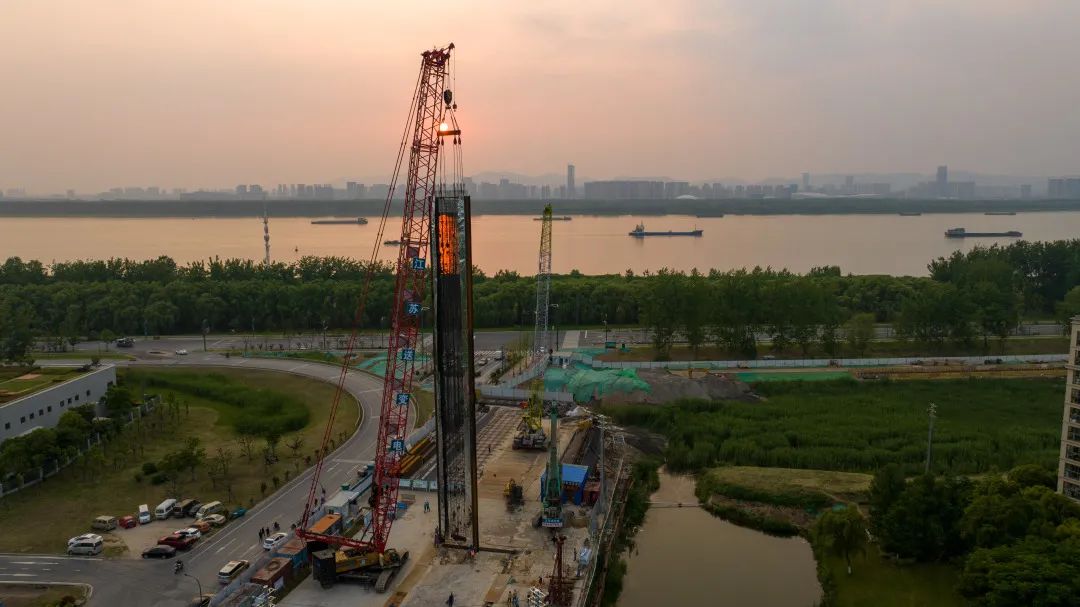

东善桥-公塘段全线贯通

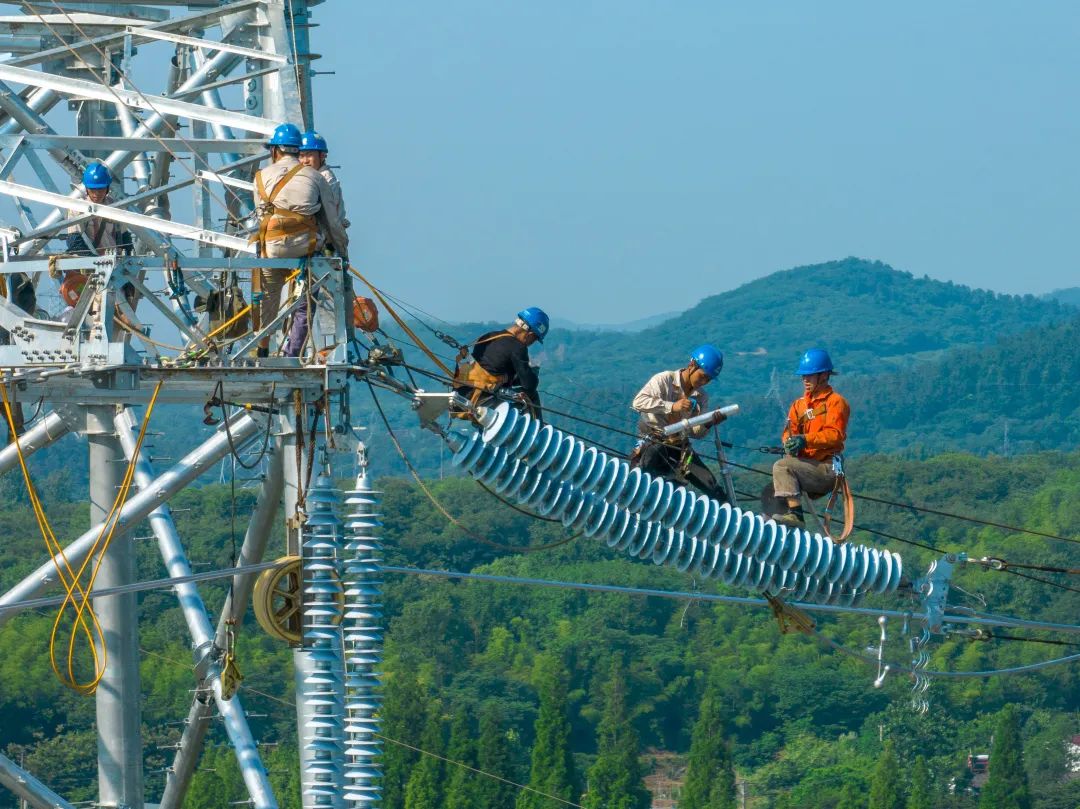

39基崭新的铁塔、13.7公里银线
为江宁地区经济发展注入强劲动能

该项目是南京地区首次使用
500千伏/220千伏混压四回路组合钢管塔
超高的安全系数也伴随着复杂的安装工艺
需在2个月内完成建设
工期十分紧张
为确保工程早投运
南京供电加大了人员和机械投入力度

“施工高峰期,作业人数超过200人
大范围应用流动式起重机等机械化设备
加快建设进度。”
项目管理中心电网建设室罗辑介绍
工程投产后将助力中兴通讯
LG乐金化学、腾讯华东云基地等
重大项目建设跑出“加速度”
🏃
据统计
今年14项南京主干网架
基建迎峰度夏工程目前已投运9项
线路长度24.59公里
新增变电容量121.3万千伏安
江北医药谷、研创园、智造园
浦口开发区、江宁开发区、溧水开发区
高淳主城区等供电可靠性得到显著增强

同时,为有效提升南京鼓楼西南部
及建邺的西部环网区域供电能力
南京供电公司加强电网规划设计
推进包括220千伏秋藤-望江-莫愁线路
220千伏望江输变电等工程
将苏北绿电直送南京主城区

坚强电网在长江南北绵延生长
不断助力经济发展
满足人民群众对美好生活的需要的同时
也逐步实现绿色低碳电力能源互联共济
让南京享受能源跨越时空流动
的便捷与清洁
正如韩舒小姐姐所说
这每一条“破局”之路
都是电网人齐心协力“拼”出来的
点赞一处处能源心脏和动脉
致敬全力奋战的建设者们
