国网盐城供电公司发展部:高荣500千伏输变电工程项目前期工作取得突破性进展

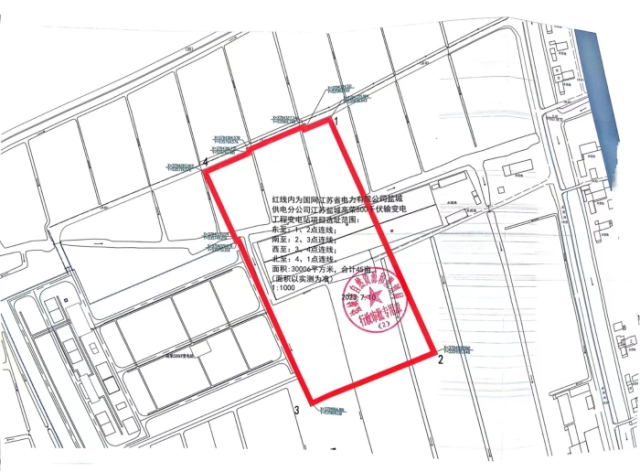

7月10日,高荣500千伏输变电工程项目用地预审与选址意见书正式获得核发,标志着该工程取齐属地核准支撑协议,项目前期工作取得突破性进展并步入核准快车道。
据悉,高荣500千伏输变电工程利用现状220千伏高荣变,原址向东扩建升压为500千伏变电站,本期新建一台100万千瓦主变,将潘荡~丰汇500千伏双回线路开断环入高荣变,工程总投资约4.5亿元。该工程是国家“十四五”规划重点工程,建成后将成为盐城大规模清洁火电和新能源沿海送出的有力支撑点,为盐城主城区提供高质量电源,大幅提高盐城中部电网供电能力和新能源消纳水平,对构建区域新型电力系统具有重大意义。

为加快推进前期工作,发展部第一时间成立项目专项工作小组,协同配合、压茬推进,充分借力组织推动和支持政策,将500千伏高荣变列入盐城绿色低碳发展示范区重点项目、地区支撑性煤电配套关键电网工程。积极对接亭湖区政府、市发改委、市自然资源和规划局等政府部门进行沟通汇报,全面传递高荣变工程的重大战略意义,推动高荣变项目前期工作纳入市政府重点督办事项,并安排专人“盯盘式”跟进。

为保障可研方案科学合理,该部超前开展站址预控,结合国土空间规划“三区三线”划定对国家永久性基本农田保护红线进行合理避让,与设计单位进一步深化可研设计方案,创新优化站内道路、一次设备平面布置,确保合理节约用地,推动项目可研方案顺利通过国家电规总院评审。同时,为进一步压缩前期手续审批周期,该部还全面梳理用地规划审查流程,将手续办理划分为省市区用地审查和市规委会规划审查两大项、八小项工作,加强每个子环节的跟踪对接,将规划和用地审批流程由“串行”优化为“并行”,仅用一个月便取得省自然资源厅用地预审批复,并于6月26日成功通过市规委会审查,比常规流程提前了50天,为项目顺利核准奠定坚实基础。
后续,该部将总结归纳项目前期管理经验,发挥大电网对地区新型电力系统发展的重要支撑作用,配合省公司高质量完成全年项目核准任务,争取项目早开工、早投产,为盐城能源保供、绿色转型贡献盐电力量。
