奋战迎峰度夏工程建设,全力以赴,务期必成!
2022年夏。南京电网最高负荷连续68天超过千万千瓦,其中44天超过1200万千瓦,更有8天超过1400万千瓦,五次刷新历史纪录。
2023年夏。经济迎来强势反弹,面对即将到来的季节用性电高峰,持续高负荷,南京电网做好应对准备了吗?电网是否足够坚强,局部“卡脖子”情况能否缓解?大家都在关注。

中共中央政治局4月28日会议强调,要做好迎峰度夏电力供应保障。南京供电的建设者们正撸起袖子加油干,推进各级电网建设。6月底前,预计投运迎峰度夏电网建设工程12项,增强电力供给能力,解决局部供电能力不足问题。
这些工程有哪些,在哪里?一起来盘点——

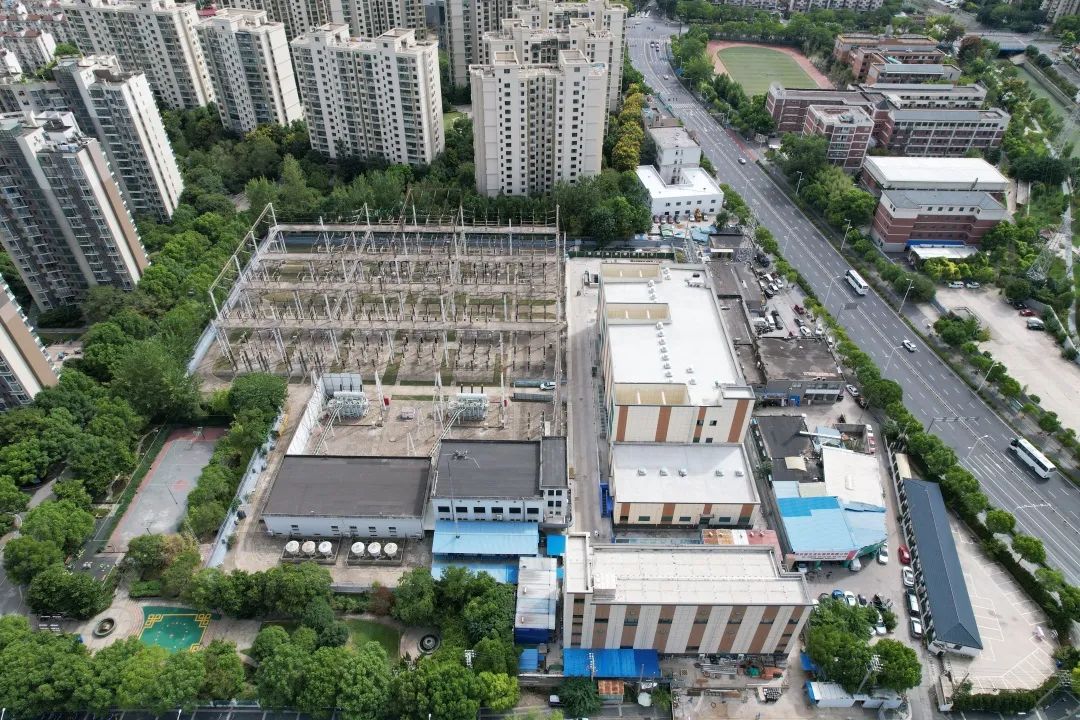

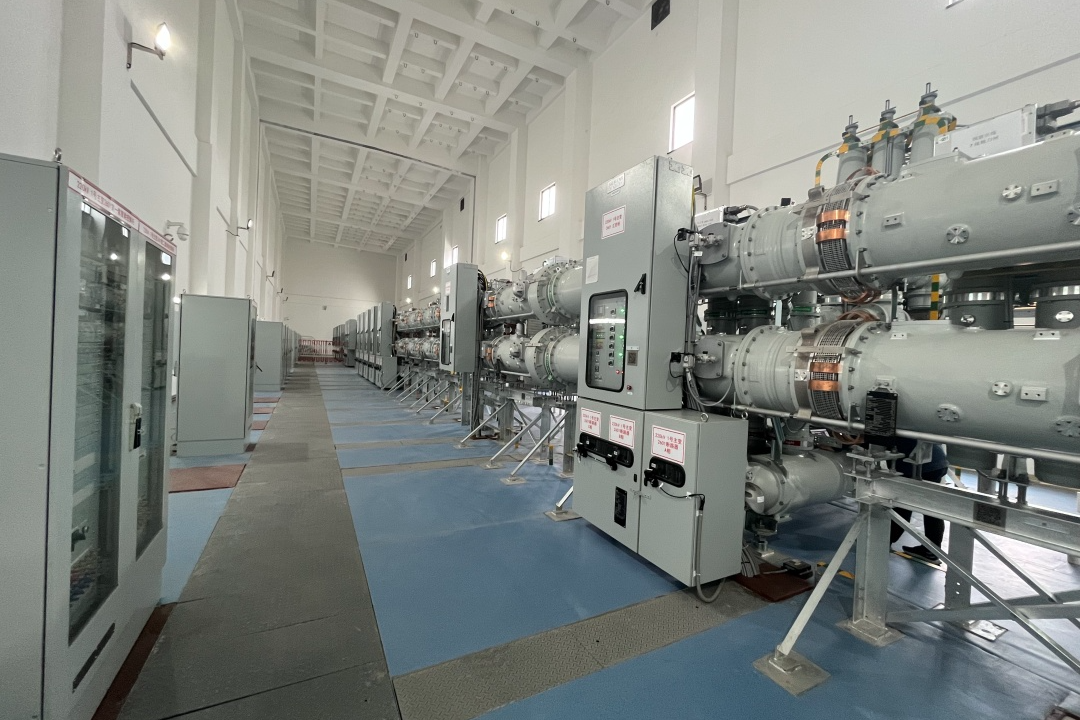

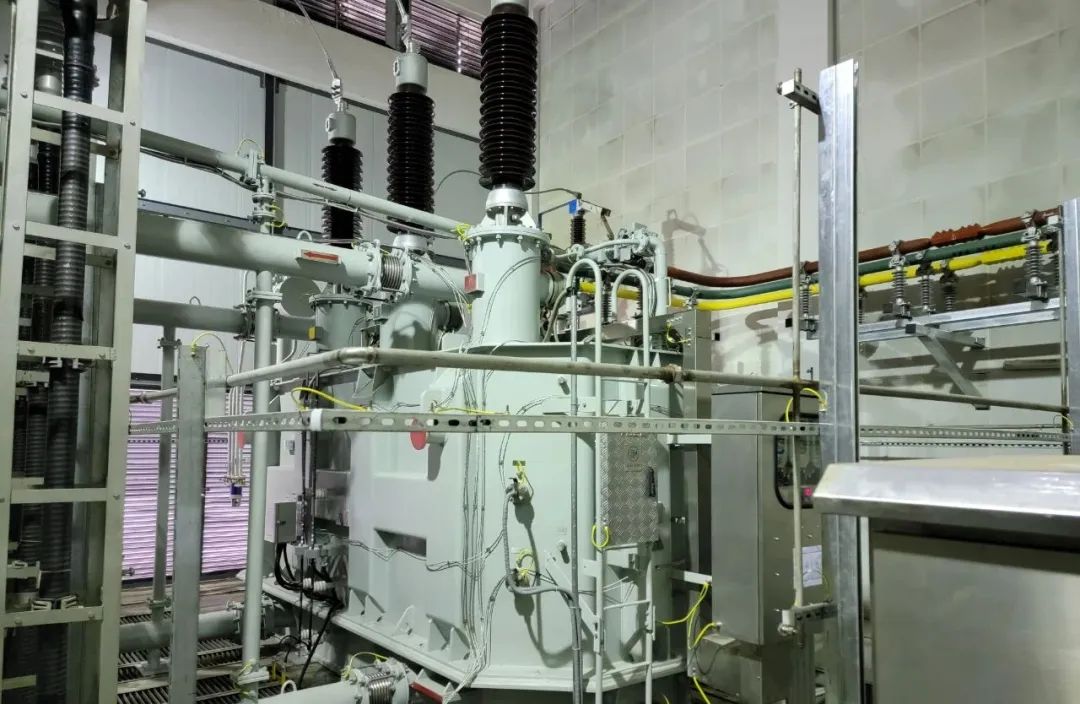

南京220千伏钟山变电站改造工程,将全户外变电站改造为全户内变电站,原有两台容量为180兆伏安的主变压器分别增容至240兆伏安。钟山变电站始建于1995年,位于城东核心区,是南京重要的枢纽变电站,承担着为南京主城东部生活及新街口商业供电的重要任务。本次改造工程将有力满足该地区日益增长的电能需求,提升周边居民的生活质量。目前,新钟山变电站已于3月投运。


南京220千伏研创输变电工程110千伏送出工程已于今年4月顺利投运。本期新增110千伏线路4.4千米,新上一台180兆伏安变压器。该站于江北新区核心区,主要为江北新区产业技术研创园和江北新区自贸区供电,其投运将有效满足江北研创园区区域负荷需求,同时为研创园220千伏无功补偿站的安全稳定运行提供坚实保障。


南京220千伏山江变电站增容扩建工程,计划于今年6月投运,本期新上180兆伏安主变压器1台。该变电站位于南京市江北新区,现有两台180兆伏安的主变压器,为江北新区工业、居住和商业负荷提供电力保障。此次建设的第三台主变,将有力满足南京江北新区的经济社会发展用电需求,提高地区供电可靠性。

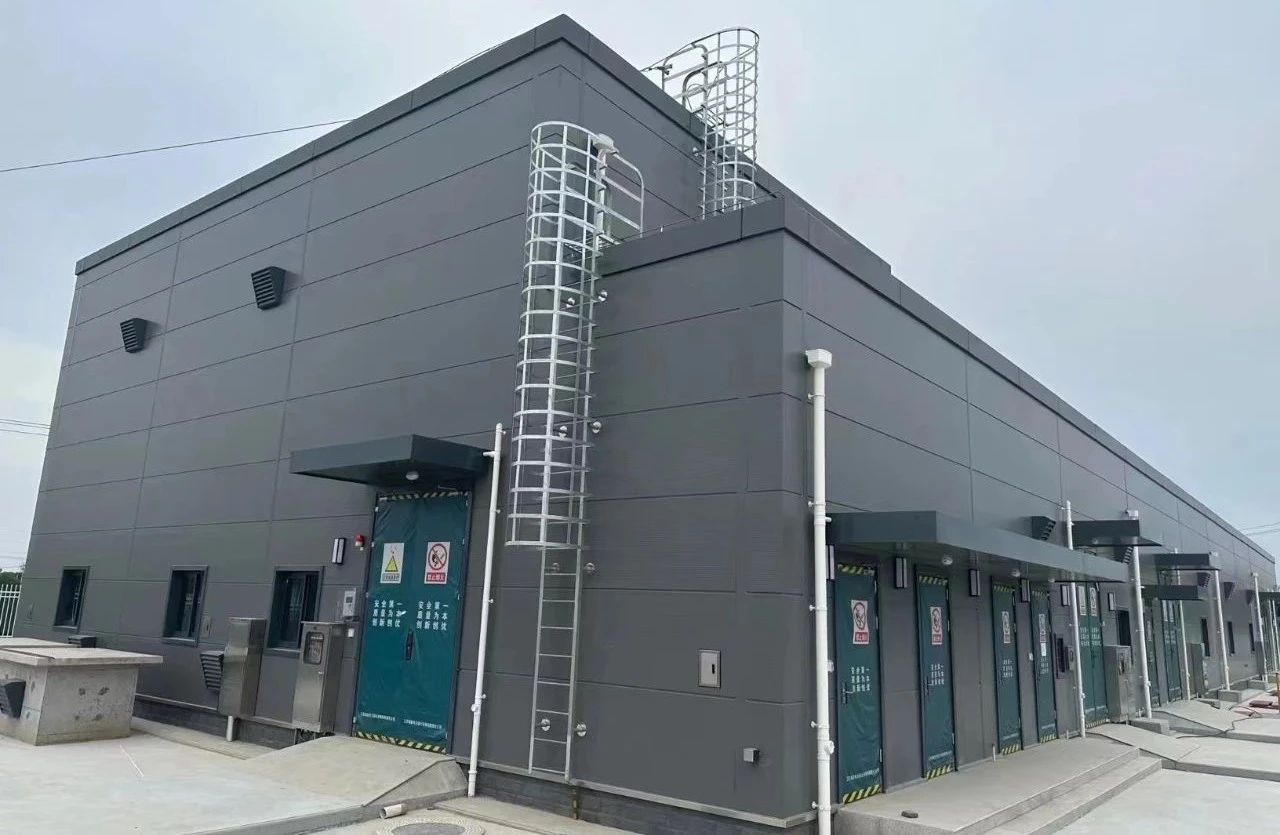

南京晓山110千伏变电站新建工程位于南京市江北新区葛塘街道,本期新增2台50兆伏安主变压器,5月将底进入启动流程。该项目荣获省公司现代智慧标杆工地荣誉称号,对老葛塘变电站实现升压替代,有效改善区域电网供电结构,缓解葛塘片区电网供电压力。

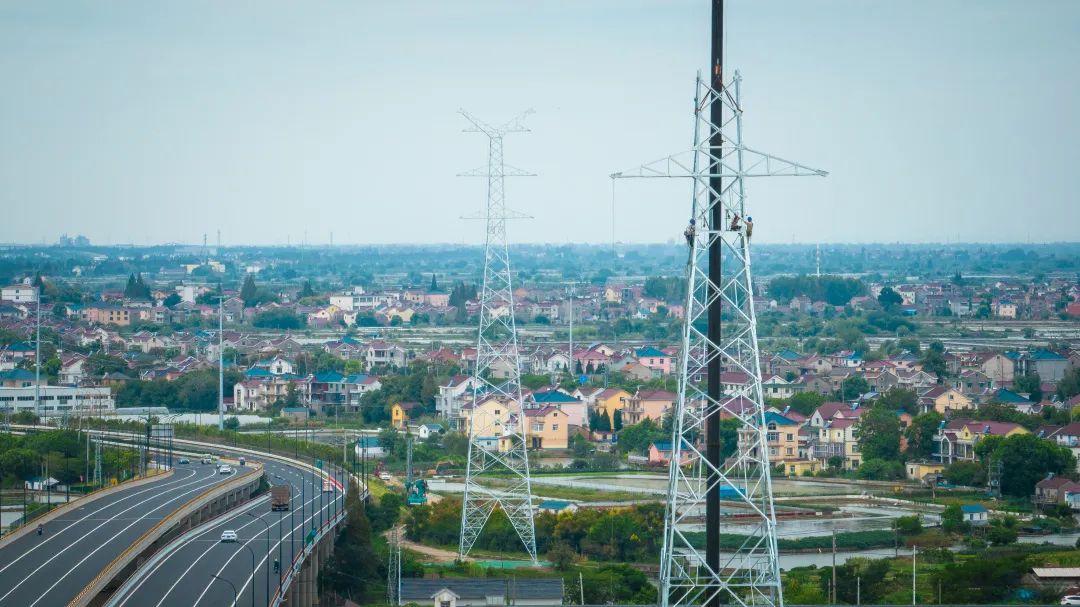

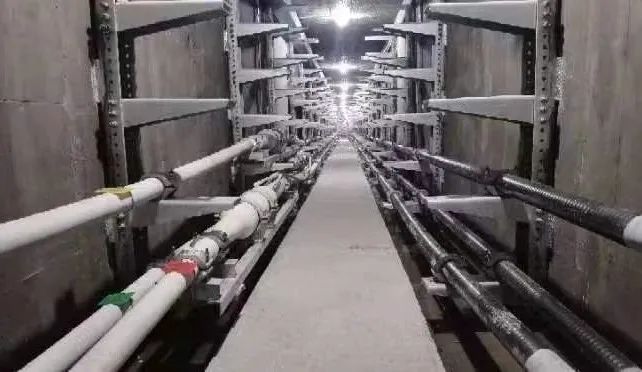

南京桥林-高旺T接虎桥变电站110千伏线路工程,于2022年12月顺利投运。本期工程在江北新区雨合路新建3回110千伏电缆通道长753米,虎桥路新建6回110千伏缆隧道长1240米。该工程缓解了联络线上已T接有地铁珠江东变电站、地铁朱石路变电站及规划的江圩变电站负荷,有效释放了桥林变电站的主变压器容量,为复兴(农场)接入电网创造了条件。

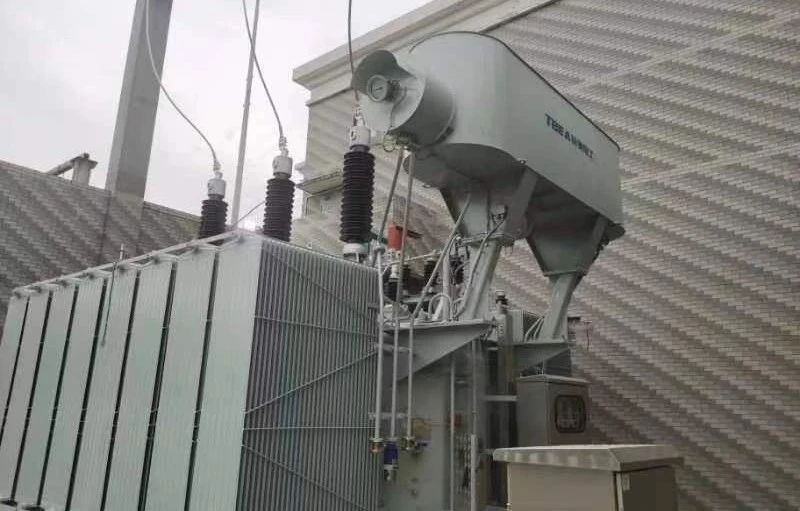

南京高旺220千伏变电站增容改造工程,计划于今年6月初投运,本工程将原站内2台120兆伏安主变更换为180兆伏安主变压器。该变电站位于南京市浦口区,为浦口区工业、居住和商业负荷提供电力保障。本次先进行1号主变压器更换工作,投运后,将有力满足南京浦口区的经济社会发展用电需求。

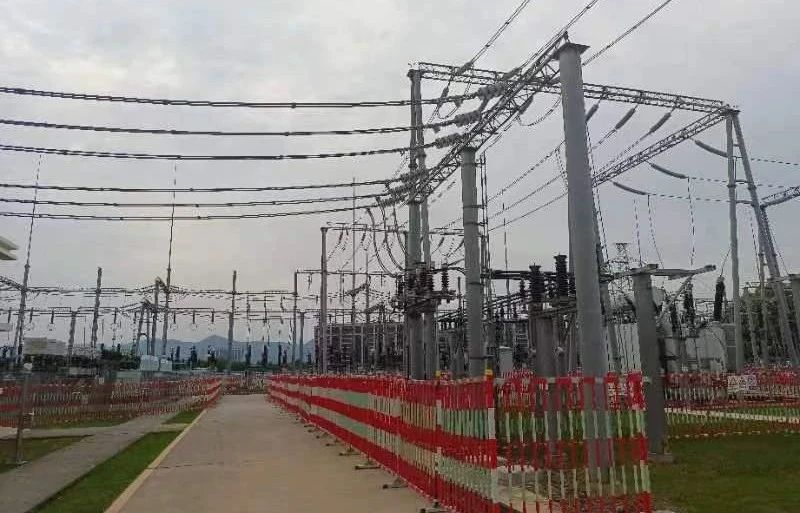

南京220千伏公塘变电站新建工程,计划于今年6月投运,本期新建220千伏智能变电站,新上2台180兆伏安主变压器,新增线路折单长度97公里、杆塔24基。该工程的投运将有效缓解周边220千伏龙山、华科变电站及500千伏东善桥变电站的压力,有力满足江宁地区的负荷发展需要,支援江宁经济技术开发区经济建设,为江苏电网分层分区运行创造条件。


南京220千伏苏庄变电站增容扩建工程,计划于今年6月投运,本期新上180兆伏安的主变压器1台。该站位于南京市江宁区,现有两台180兆伏安的主变压器,主供江宁科学园、淳化、湖熟、土桥等新市镇,实施第三台主变扩建工程可有力满足南京市江宁区东部用电需求增长,提升地区电网供电能力和供电可靠性。


南京横溪110千伏变电站新建工程,计划今年6月投运。本期新建110千伏智能变电站,新上2台容量为50兆伏安主变压器。该变电站位于南京市江宁区横溪村姜长路附近,投运后不仅可满足当地未来发展的负荷需求,还能通过配网优化35千伏横溪变电站的供电方式,大大提高该地区的供电可靠性。


南京湖熟110千伏变电站2号主变扩建工程,计划于今年5月底投运。新上1台50兆伏安主变压器。该站于江宁区湖熟,主要为湖熟工业集中区供电,其投运将有效满足湖熟工业集中区区域负荷需求,全面提升湖熟工业集中区电网供电能力和供电可靠性,支援江宁湖熟区经济建设。


110千伏南门变电站地处溧水城区,主要用户为溧水区人民政府、溧水区人民医院等重要场所供电。南门变电站整站负载率接近重载状态,不具备转带新增负荷能力,此次新增2台50兆伏安主变压器,将效缓解溧水城西片区负荷压力。截至目前,1号主变已于5月5日顺利投运,2号主变计划6月6日完成投运。

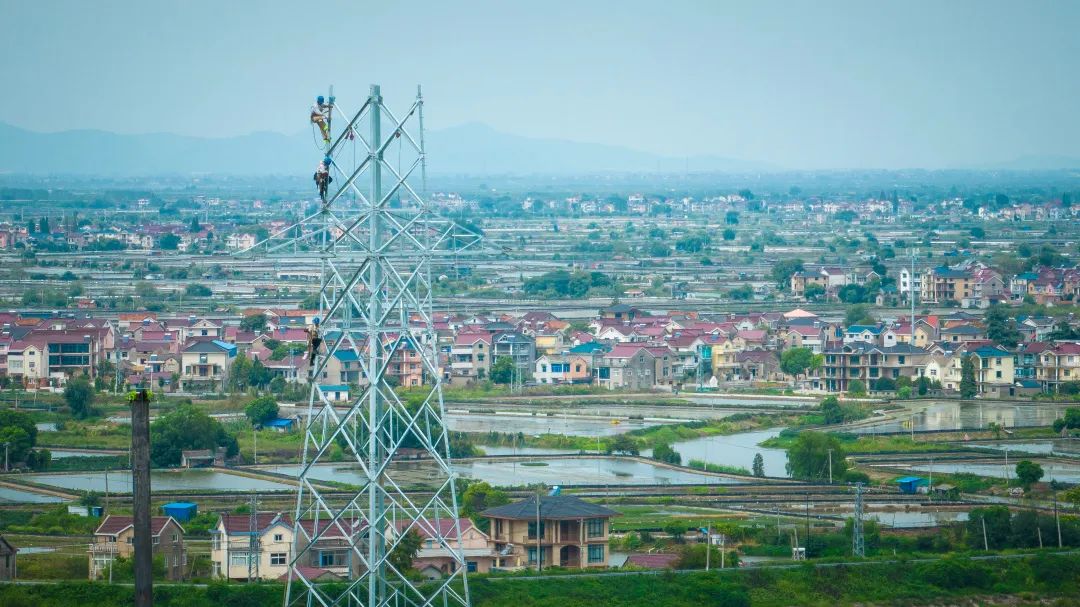

南京110千伏秦仙变电站新建工程,计划5月底投运。工程将新建110千伏变电站,新建两台容量为31.5兆伏安的变压器。该变电站位于高淳区阳江地区,该地是高淳重要的螃蟹养殖区,近年来高淳区开展大规模螃蟹等高效水产养殖示范区建设,对农村水产养殖区域供电能力和供电质量提出了更高要求,该站的建设为满足负荷发展需求,供电可靠性提供了有力保障。
💪
奋战工程一线,建设能源动脉。国网南京供电公司建设者们持续加强计划执行管理,狠抓项目质量安全,加快工程建设进度,推进基建技术革新,全力保障工程按期投运,为迎峰度夏期间电力安全可靠供应、助推经济社会高质量发展提供有力支撑!
