泰州供电公司:铁军“亮剑”——解密白杨战场
“才数日未见,怎么高庄变到白杨变之间的通道变化这么大?”
“那可是白杨线路工程,阵势大着呢,每天都有几百人在施工。”
“我听说原先要100多天的工期现在只用了两个多月?”
“是啊,那里的现场天天如火如荼,走,我带你去看看!”


为满足泰州市区北部及
姜堰地区负荷增长需要
安泰分公司承揽220千伏
白杨线路工程建设任务
施工阶段,两条220千伏线路陆续停电
期间需要完成铁塔组立76基
导地线展放20公里
并会多次跨越宁启铁路、启扬高速
及多条重要电力线路施工
工期紧任务重、作业风险等级高
安全管控压力大、工程属地协调难
怎么办?
接到建设任务后,安泰分公司迅速建立高效协同的施工管理机制,线路专业全员出动,多次开展方案研讨会,根据工程量和通道情况反复优化施工组织,细化停电方案,确保工期压缩至可控范围内。

施工高峰期现场的施工人数超过300人;铁塔组立、牵张放线、跨越架搭设等多个作业现场同步进行;每晚收工后召开例会,及时反馈工作情况、强调次日工作重点;周末和节假日也毫不懈怠……在所有人的共同努力下,白杨线路工程停电期间的工期由原先的100多天压缩到72天,超前完成本阶段任务。
“你永远可以相信安泰速度!”安泰分公司线路专职张鹏谈到白杨战场的考验如此感叹。

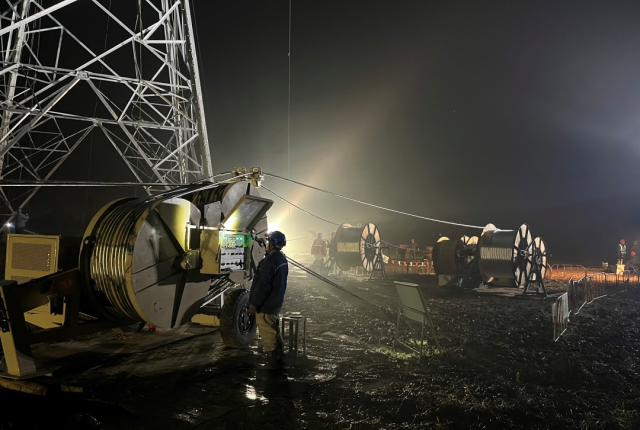

5月12日凌晨,春风料峭,姜堰区娄庄镇内移动式智能照明平台却将现场照得灯火通明,白杨线路工程原沈高线037#-039#段正在开展夜间跨越宁启铁路导地线拆除工作。

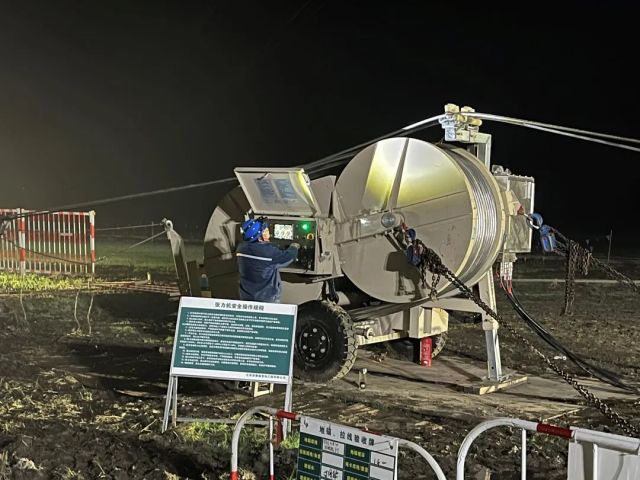

“抓紧时间,固定到位,早上铁路通车之前必须结束工作!”为了不影响白天交通,跨越铁路高速的作业一般都安排在晚上进行。安泰分公司冯尧表情严肃却胸有成竹:“深夜跨越铁路施工属于典型的二级风险作业,各方面的要求都更高更严,我们已经早早做好了全面细致的施工准备。”
历经数小时奋战,夜间跨越工作提前完成,铁路运行恢复如初。白杨线路工程多次跨越宁启铁路、启扬高速及多条重要电力线路施工,夜间作业成了施工人员的家常便饭,安泰“铁军”以钢铁般的意志,经受住了白杨“战场”一轮又一轮的考验。




白杨线路施工现场点多面广、受检频次高、安全风险大。安泰分公司建立起现场安全管理“3+1”模式,压实工作负责人、安全员、技术员责任,保障现场“组织、责任、措施”三个到位。
“在连续施工的情况下大家或多或少会有所松懈,但是确保现场和施工人员的安全,是我的职责所在,我必须时刻绷紧这根弦。"每天班前会,工作负责人吕顺利都会向施工人员再三强调安全措施和注意事项,在作业现场他总是不厌其烦地强调“现场是守住安全的最后一道防线,守住了安全就是守住了生命。”
正是有了像吕师傅这样认真负责的每一位现场管理人员,整个工程才能步步为营、有序推进。

塔基占地与青苗赔偿向来是线路施工过程中的老大难问题,为保障工程顺利开展,安泰分公司党支部与姜堰发展建设党支部进行结对共建,全力降低属地协调问题沟通成本。
安泰分公司还选派青年党员驻守施工现场,开展“三到位”管控;在施工之余走进附近居民家中,感谢他们的支持与理解,为他们送去消暑食品和用品。


历经72个日夜,直面重重挑战,安泰分公司成功打赢了这场白杨攻坚战,跑出了“安泰速度”,彰显了“铁军”姿态,用实际行动践行了“人民电业为人民”的服务宗旨。
