国内输送容量最大、输电距离最长的陆上220千伏电缆线路工程开工

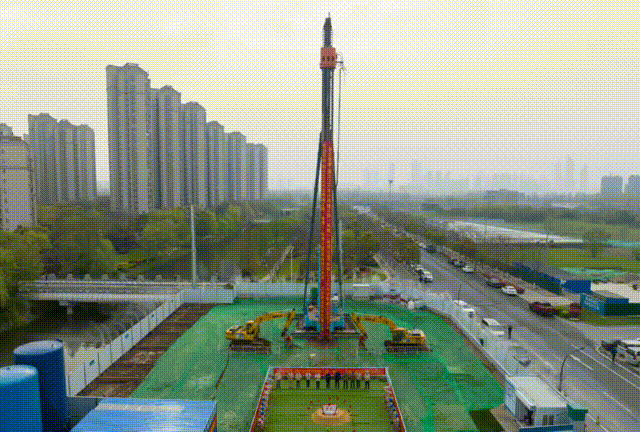

3月27日上午,南京秋藤-望江220千伏线路工程在南京市江心洲举行线路开工仪式,标志着工程全面启动。👏秋藤-望江220千伏线路是目前国内输送容量最大、输电距离最长的陆上220千伏电缆线路。

工程利用现有长江隧道构建绿电跨江“主干道”,将苏北绿电直送南京核心城区,有效解决南京核心城区用电紧张局面,也有力推动了江南江北电网融合发展。
工程档案
2022年,为了更好服务南京经济社会发展,国网南京供电公司启动了“双百行动”,规划建设大中型电网基建项目101项,总投资138.6亿元。

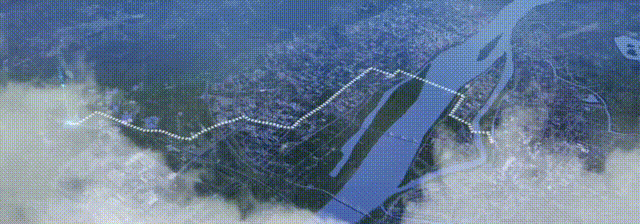

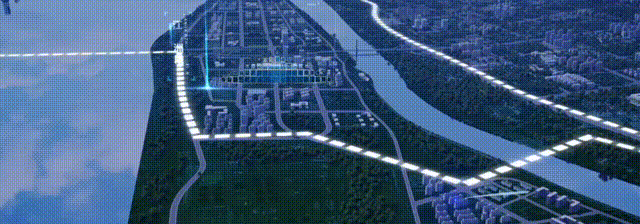

作为“双百行动”的代表性工程之一,秋藤-望江220千伏线路工程起于500千伏秋藤变电站,止于220千伏望江变电站,新建线路全长27.91千米,供电区域可覆盖鼓楼区、建邺区、雨花区及栖霞新港地区等南京城网的主要负荷中心。

该工程预计2024年建成投运。作为用于迎峰度夏的重要民生工程,其投运后,将每年向南京河西中部地区输送电力175亿千瓦时,从而彻底解决南京主城区负荷高峰期供应缺口,进一步完善南京西环网的架结构,提升南京整体供电能力和供电可靠性,助力南京核心负荷区经济发展。

由于工程线路长、施工难度大,工程分为江北段、江心洲段、长江隧道段和绿博园段同步推进建设。

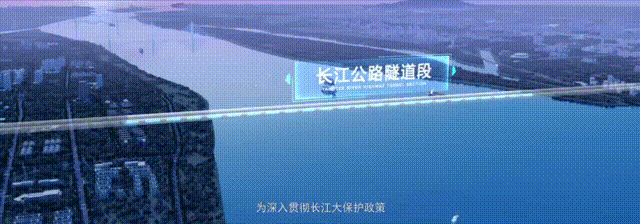

工程秉持共享发展理念,国内首次利用过江市政公路隧道穿越长江,与新建过江电力隧道相比,节省了城市地下空间、降低了工程风险。工程的成功实施,将对未来城市长距离高压电缆线路建设具有重要的示范引领作用。

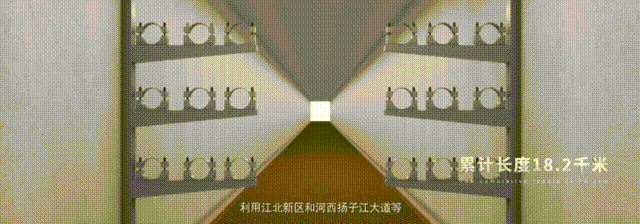

过江市政隧道高落差、空间有限,如何破题?施工团队研发了新型电缆支架、大长段电缆等创新技术,有效降低施工过程的电缆损坏率,减小电缆线路故障率。

通过开展专项消防安全设计,施工团队采取在长江隧道内布置智能通风系统、全自动灭火系统等措施,提高电缆运行可靠性。

施工环境密闭且复杂多变,如何破题?南京供电公司高飞劳模工作室就联合南京大学科研团队,创新开发了具有南京特色的地下空间智慧管控平台。

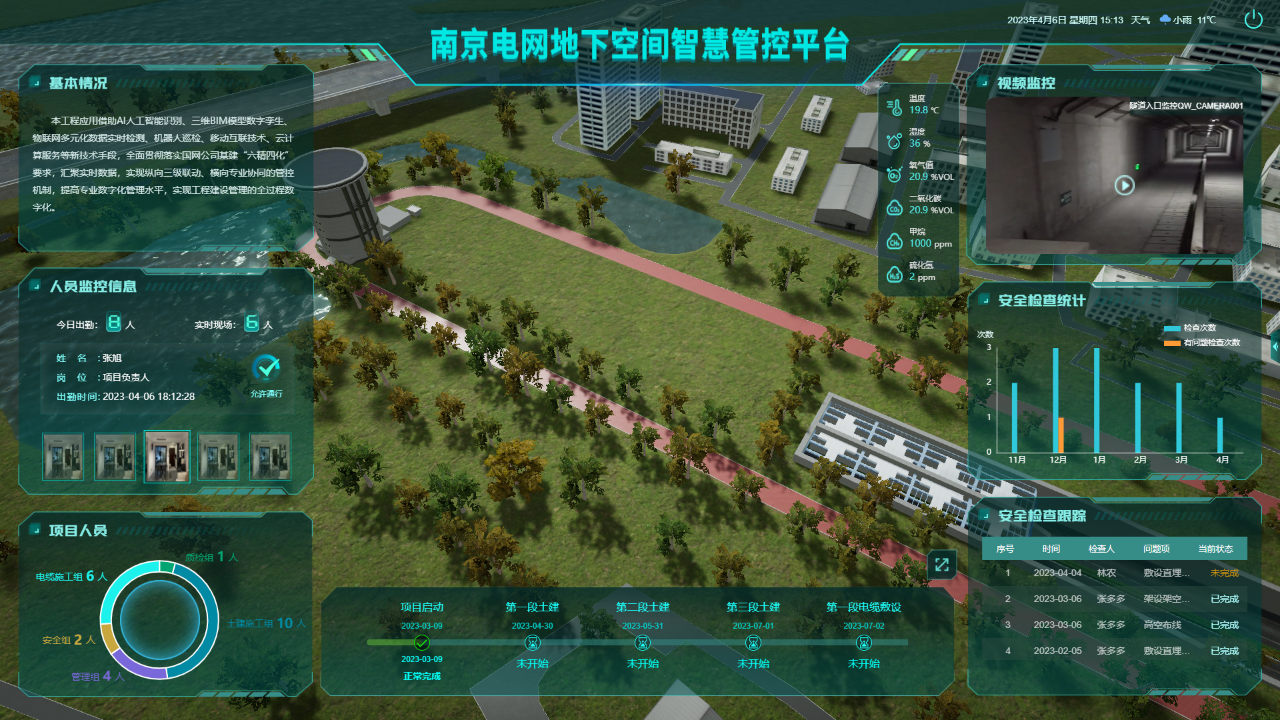

平台能够对电缆施工隧道内的温湿度、各类气体进行实时感知,并以数字孪生场景的方式对施工人员、环境进行远程监控,实现密闭空间施工的动态管控。

大截面高压电缆如何顺利进入复杂廊道?国网南京供电公司采用三维技术手段开展设计,并通过数字化模拟、可视化校验确保方案安全可靠。

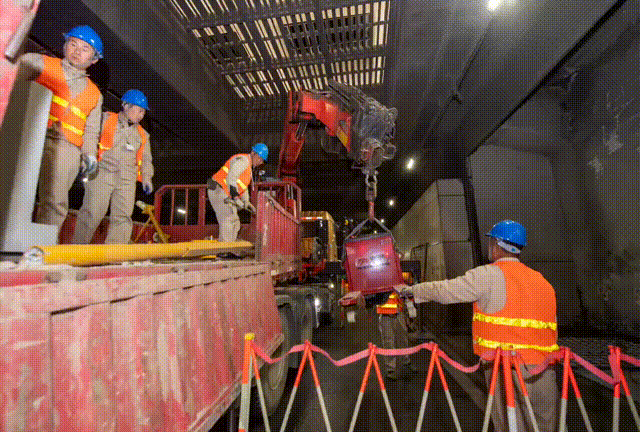

由于电缆需要在过江隧道运维检修及疏散通道内敷设,为了将对隧道交通影响降到最低,施工团队在电缆沟建设过程中,通过分块预制、现场拼装代替传统的现场浇灌制作。3月31日凌晨,施工人员连夜完成了施工机械、材料的运送工作,接下来的6个月,他们将采用“乐高拼装”的方式,进行电缆沟的分块预制。

施工过程中会经过长江漫滩,该区域距离长江最近处不足300米,而最大开挖深度将超过25米,此处地下水位高,在电缆工作井的开挖过程中稍有不慎就可能有突涌水的风险。且线路施工沿线与自来水管网交错,盾构掘进隧道的过程中,距离百年前建设的水泥自来水管网不足3米。
为确保风险可控、在控,施工团队坚持“科技减人、机械替人”,从工作井的基坑支护、开挖,盾构,到电缆的敷设、电气安装,各阶段均使用多种大型施工机械,还协同高校开展了超深电缆工作井突涌水风险评估、监测预警与减压控制等相关科技项目研究。
💪
接下来
国网南京供电公司的建设者们将
撸起袖子加油干
打造质量过硬、技术先进的
精品工程、示范工程
争取早日投产、发挥效益
努力满足经济社会发展和
人民对美好生活的用能需求
向电力工人们致敬!
