@惠民大道,和高压杆线说再见!

党的二十大报告提出,坚持人民城市人民建、人民城市为人民,提高城市规划、建设、治理水平,加快转变超大特大城市发展方式,实施城市更新行动,加强城市基础设施建设,打造宜居、韧性、智慧城市。
🚗
4月3日清晨,在南京惠民大道上,昔日的高压杆线不见了踪影,空中显得格外清爽,视觉廊道豁然开朗。车辆保持这双向车道,在交警的指挥下有序通行。
得益于国网南京供电公司220千伏下中下晓线杆线迁移工程圆满竣工,8根高压杆线由空中“藏身”地下,南京惠民大道主线隧道将迎来全面动工。

南京惠民大道综合改造工程是南京建宁西路过江通道的江南连接线之一,工程于2020年开始实施,计划于2025年建成通车,建成后可进一步缓解过江难的问题,极大改善城北地区交通出行。

此次杆线迁移工程一直以来是惠民大道主线隧道建设过程中“卡脖子”的项目。高压杆线迁移的顺利完工,不仅净化了南京城北地区沿江天际线,更为后期惠民大道主线隧道全面动工按下“加速键”。

工程所涉及的南京220千伏下中、下晓线,承担着为南京鼓楼、玄武、栖霞等主城核心区域供电的任务,是城北地区的重要输电通道。迁改后,新建的2公里双回电力电缆和1基220千伏终端塔,将代替被拆除的220千伏下关变电站到阅江楼段的8基电力杆塔和2公里架空线路,成为新的“能源动脉”。

然而,由于工程涉及多个变电站、多条电力线路,沿途还经过3条交通要道以及滨江商务区、学校、居民区、文物保护区等,工期紧、任务重、安全风险大,建设过程困难重重。为科学施工、最大限度减少扰民,国网南京供电公司的建设者们下足了“绣花”功夫。
●为了不影响居民出行,工程施工尽量避开早晚高峰时段,选择清晨、午间、深夜时段施工,采取平行施工、流水作业,确保相邻工序环环相扣、快速流转。

●为了对环境的影响降到最低,针对电缆隧道土建开挖阶段可能产生的尘土飞扬,施工路段坚持使用降尘专用雾炮车在路面喷洒水雾,降低空气中粉尘颗粒。

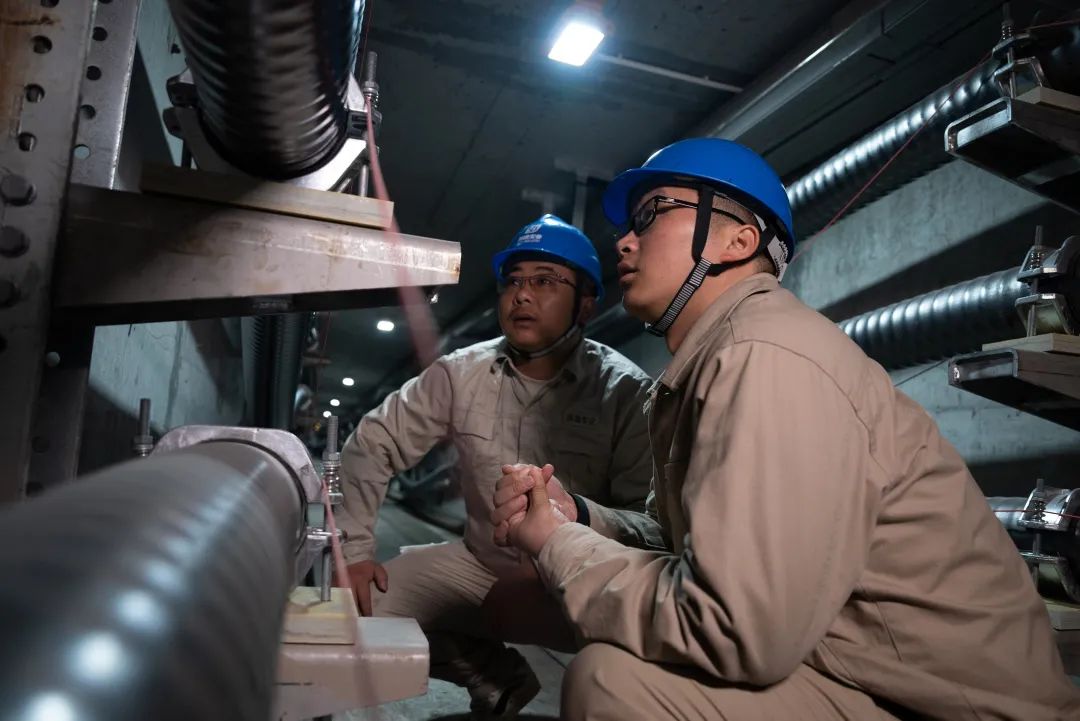

●在电缆隧道敷设阶段,由于地下交叉管线错综复杂,部分隧道空间狭窄,高度仅1米左右,施工人员克服困难,全程躬身完成工作。

●为更好地“融电于景”,国网南京供电公司针对阅江楼前的电力终端塔创新进行窄基化设计,将电力杆塔上固有的旋转爬梯、检修平台、避雷器等设备集中建设,较普通杆塔占地面积缩小60%,创下了南京市区内新建220千伏终端杆塔的最小占地面积新记录。

●在工程切改的冲刺阶段,为了不影响居民用电,国网南京供电公司全面分析预测负荷,及时转移负荷保障供电,并采用线路搭接的方式降低电网风险。3月24日至30日,在历经三次线路搭接,连续7天24小时不间断推进立塔、架线、制作电缆终端等工作后,最终在居民“零感知”的情况下顺利完成了杆线迁移。

❤
城市发展
承载着人们对美好生活的向往
城市更新
人民群众生活环境进一步改善
近年来,国网南京供电公司着眼群众生活质量和城市发展品质高水平改善,先后已完成包括颐和路、小西湖、百里风光带等在内的219条道路和小区的杆线下地工作,累计拆除电力架空线路490公里、电杆3260根、杆上变压器380台,新建电缆通道179公里。今年,国网南京供电公司将持续推进香林寺、石头城等地区的电力杆线下地工作,打造市民满意的城市新面貌。
