泰州供电公司:这场没有硝烟的“战役”,他们打赢了
来源:电力橙 点击数:327 日期:2023-04-19 16:07:02
“220千伏母联2610流变带负荷试验正确”4月16日1时25分随着最后一项工作的顺利完成历经近120小时的盛泰变220千伏母线轮停检修改造大会战圆满落下帷幕为最大程度压降电网风险保障重要用户供电服务地方经济发展原本 20 天的检修工期压缩了近 80%5次现场勘察、6次专项协调会变电检修中心做好了充分的“战
4月16日1时25分
随着最后一项工作的顺利完成
历经近120小时的
盛泰变220千伏
母线轮停检修改造大会战
圆满落下帷幕
为最大程度压降电网风险
保障重要用户供电
服务地方经济发展
原本 20 天的检修工期压缩了近 80%
5次现场勘察、6次专项协调会

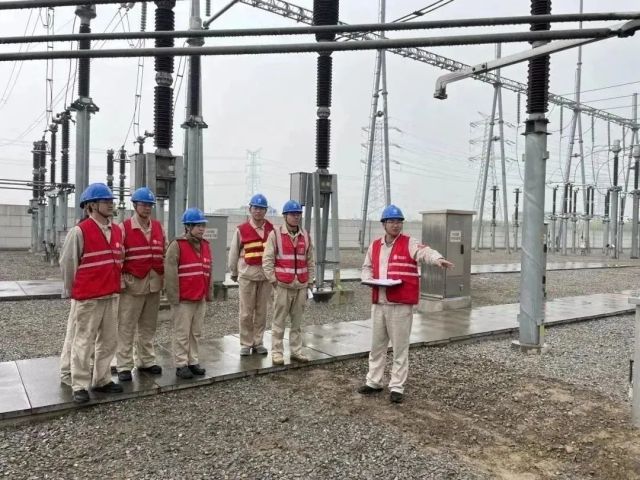

变电检修中心做好了充分的“战”前准备
创新运用“一图两表”
(工作面管控示意图、工作任务分解表
工作分组及人员安排表)
保障现场工作
安全有序开展


21组隔离开关、12台压变
12台避雷器、6台流变、3台断路器……
多个设备的修试和20余项消缺工作
按照传统检修作业模式
在4天内根本无法完成

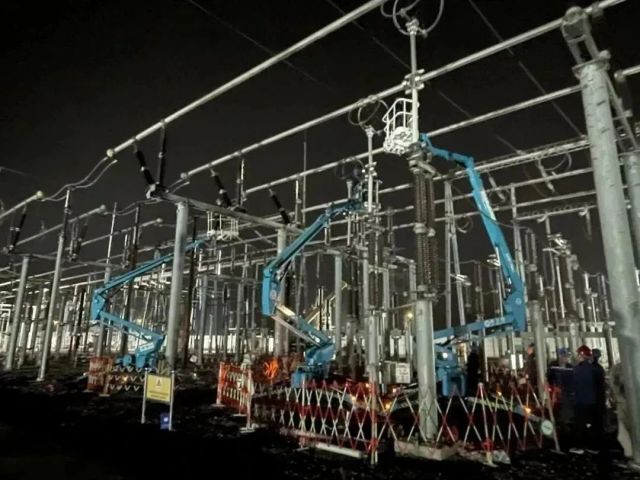

4月14日20时
盛泰变内灯火通明
8台蜘蛛车、1辆斗车、1辆吊车机声轰鸣
各作业面人潮涌动
将检修改造工作推向了最高潮
马力全开

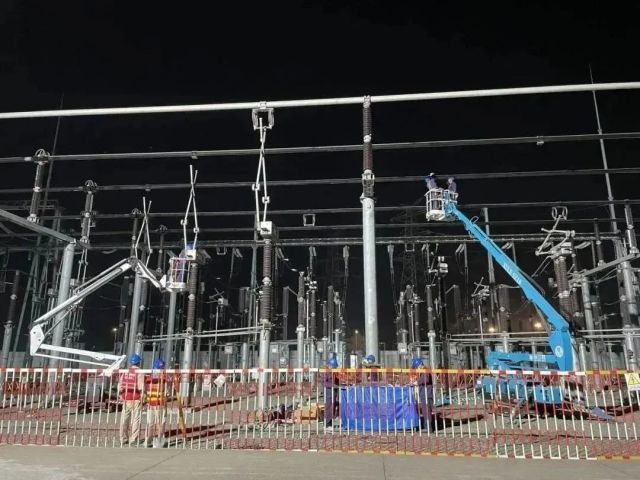

“我们采用双蜘蛛车进行隔离开关大修工作
时间缩短了近50%
一些检修盲区也实现了全覆盖”

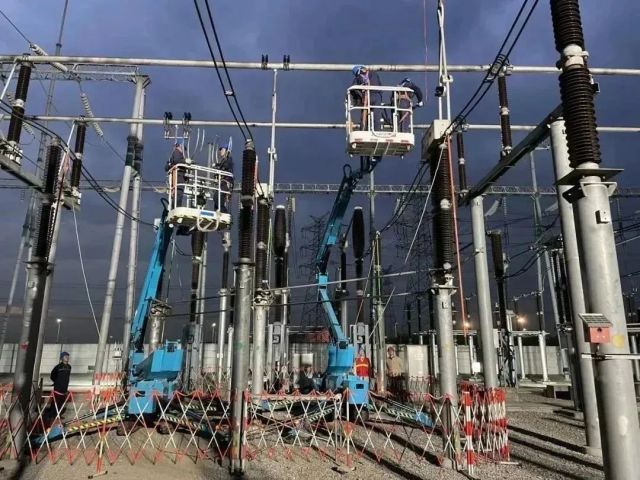

大规模机械化装备的应用
全面压降了现场作业风险
提升了检修工作质效

走进检修现场
红帽子、蓝帽子、黄帽子忙碌的身影
穿梭在各检修作业面
“越是困难越要抓好安全”
“复查下所有连接螺栓是否紧固”
“注意安全!蜘蛛车距离靠的太近了”
“加量前一定要检查压板投退是否正确”
一句句提醒充斥着整个站内
认真、严谨、坚毅
是检修人最真实的写照


征程万里风正劲
重任千钧再奋蹄
在这场规模空前的战役中
变电检修人以“敢啃硬骨头”的韧劲
披星戴月、争分夺秒
用实际行动诠释了“检修铁军”的使命与担当
