泰州供电公司:瞰·建丨银线飞跨大江,世界第一高长江大跨越工程正式发挥建设效益
东风渐暖、春意盎然
它肩负着跨越长江输送电力的重任

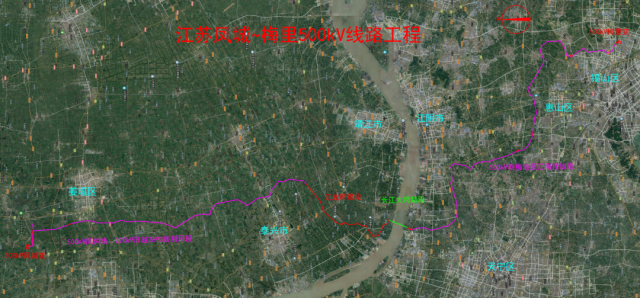

可能还有小伙伴不了解江苏凤城~梅里500千伏线路工程
江苏凤城~梅里500千伏线路工程
北起泰州凤城500千伏变电站
南至无锡梅里500千伏变电站
新建及改造500千伏线路178.1千米

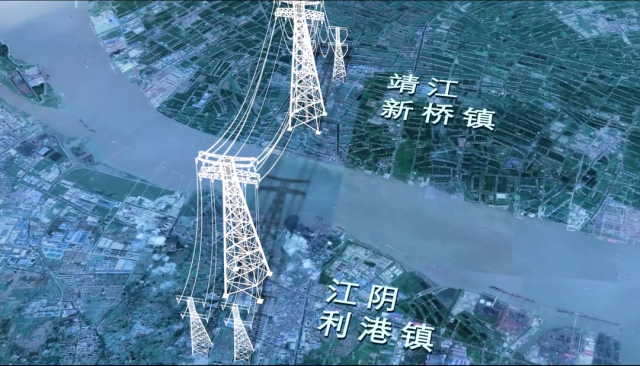

靖江新桥至江阴利港跨越长江段档距2550米

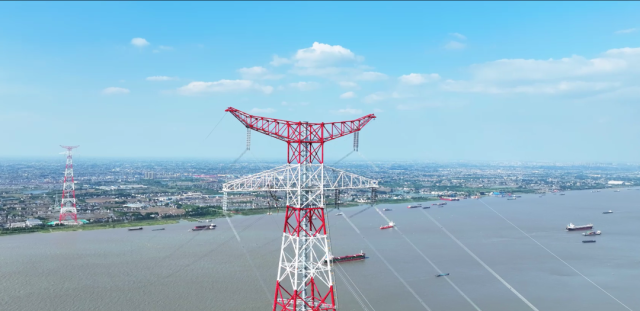

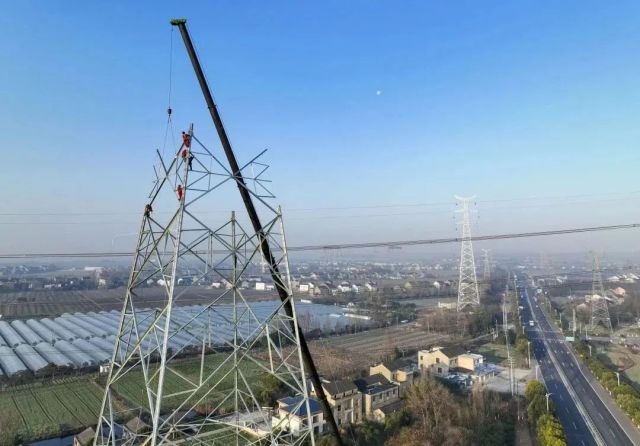

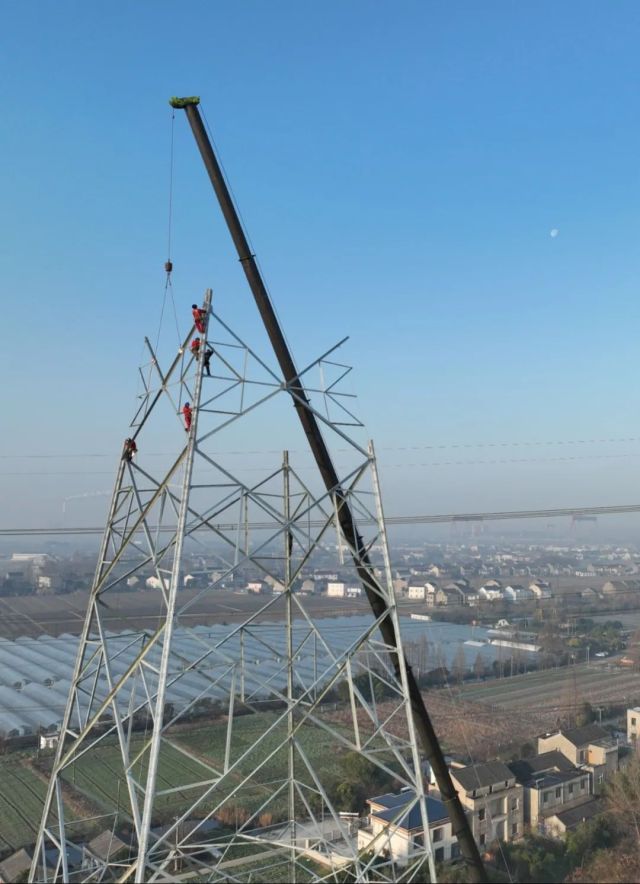

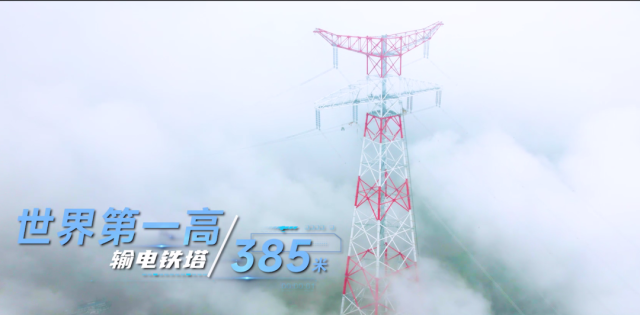

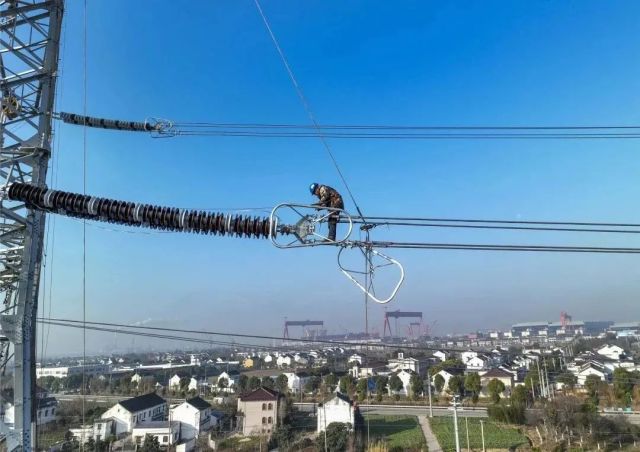

工程从2020年9月破土动工,到385米世界第一高塔建成,再至江北段、江南过渡段贯通,历时887天,共计创造了跨越塔全高、跨越塔根开、曳引式电梯提升高度、施工抱杆全高、基础地脚螺栓群重量等输电领域五项世界第一!

为了让本工程精彩亮相
做了不少
前期筹备工作

主动对接、及早协调属地政府,将线路廊道纳入地区“十三五”总体规划,协同江苏省院,反复论证、不断优化路径方案,确保项目投资最省、方案最优。
积极寻求属地政府支持,提前谋划工程进场方案,同步推进拆迁和政处工作,政企联动解决重大政处困难,确保线路建设隐患及时清除。
与属地政府签订战略合作框架协议,细化《江苏省电力保护条例》落地实施方案,进一步简化工程审批手续,缩短审批周期,赢得属地政府对工程建设的全力支持。
坚决扛起属地保障责任,全省率先与省建设分公司签订“属地保障、联动攻坚”协议,及时协调解决施工政处矛盾、物资人员入泰等难题,有力保障工程顺利推进。

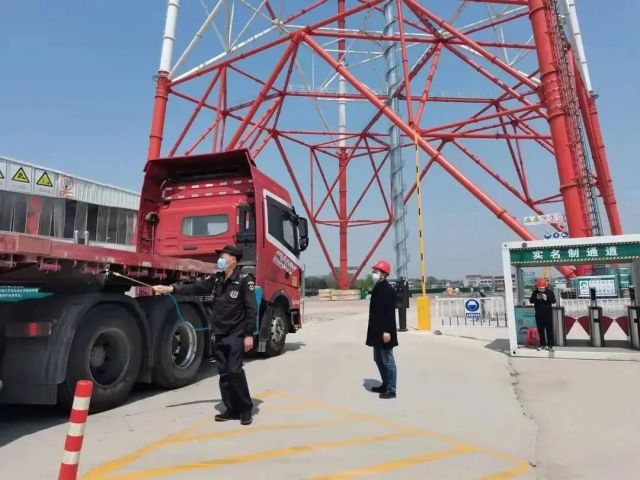

2022年初,工程跨越施工需姜堰地区重要电源和供热源大唐电厂停产配合。为了尽可能将停电影响降到最小,姜堰公司吴崇进先后4次走访对接大唐电厂,详细阐述了停电期间的各项保障措施,保证大唐电厂在停电期间能够正常运转,用真诚与专业彻底打消了电厂方顾虑。

大唐电厂负责人对吴崇进的举动非常感动:“你们这次停电施工准备措施充分,工程建设有条不紊,以后电网有需求,我们一定继续支持!”




公司建设、生产专业的各位同事们发挥“三千精神”,想尽千方百计、说尽千言万语、吃尽千辛万苦,协调解决了停电施工、房屋拆迁、通道清理等各项困难,促成工程安全平稳顺利运行,让东二通道真正发挥起了服务江苏地区千家万户的使命。
根据小编独家消息
凤城~梅里线路工程下一期(全线)已“续订”
将于6月启动
目前江南段正在紧锣密鼓的建设中
届时线路将成为全省北电南送
促进新能源消纳的“大动脉”
为长三角“碳达峰碳中和”提供支撑
