齐抓共管,强化电网风险管控,我们这么干!
渐暖的春风,拂起干事的热情。春节过后,南京各大电网工程建设现场热火朝天,2月8日,伴随着大型机械的轰鸣声,南京220千伏六合变电站改造工程正式复工。

伴随改造而来的高等级、长时间、大范围电网风险,南京供电公司全面细化、严格落实各项管控措施,各部门密切配合,以“时时放心不下的责任感”打造安全钢铁防线。今天,一起了解。

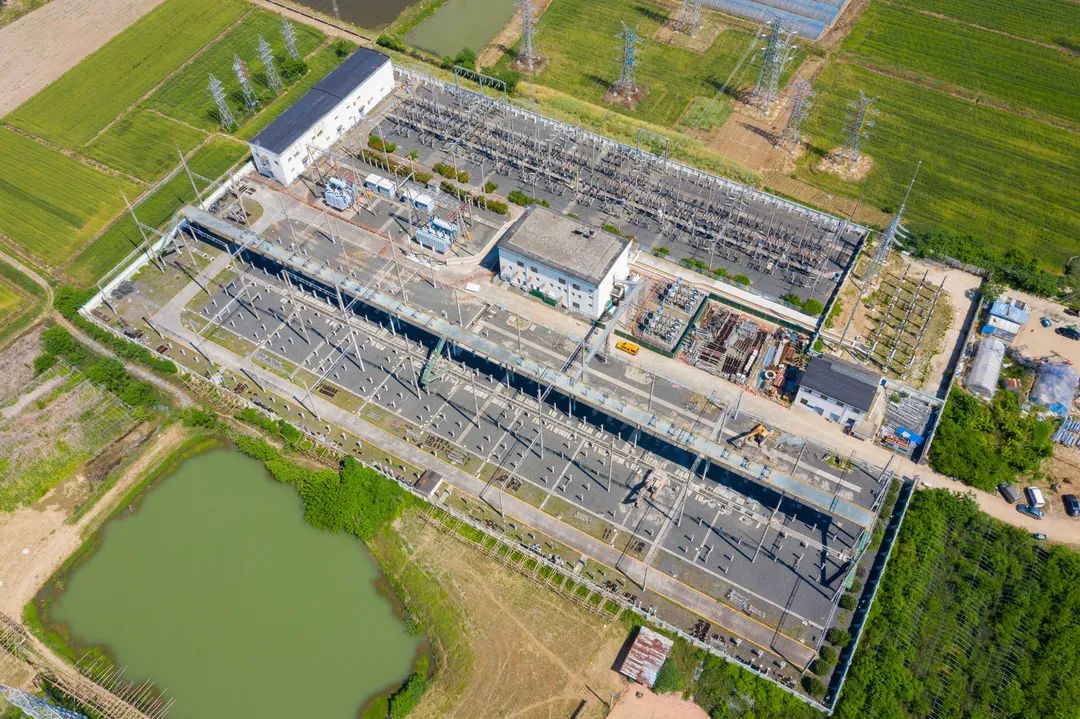

220千伏六合变电站于1981年投运,如今已运行40余年,由于站内设备“年老体衰”,2022年4月,南京供电公司全面启动了对该站的原址改造工程,工程预计2023年底完成。
六合变电站改造期间,将形成“2号主变压器主供,结合110千伏转供”的方式。简单来说就是,若在此期间出现六合变电站设备出现故障,可能造成与它相连的三个及以上的110千伏变电站和电厂失电,六合地区也将出现较大供电缺口。

此外,此次改造采用边运行边改造的“原址改造”方式,现场作业环境复杂、施工安全距离小,好比“螺蛳壳里做道场”,难度比新建一个变电站更大。
因此,这项长达21个月的改造工程构成了长期五级电网风险,这也是南京电网历史上时间第二长的五级电网风险(最长的是220千伏盘城变电站改造工程)。

早在2022年1月,南京供电公司就启动了电网五级风险预警保电任务,召开专题分析会与工作部署会,各部门共同分析明确职责,制定详细预案,加强联动配合。

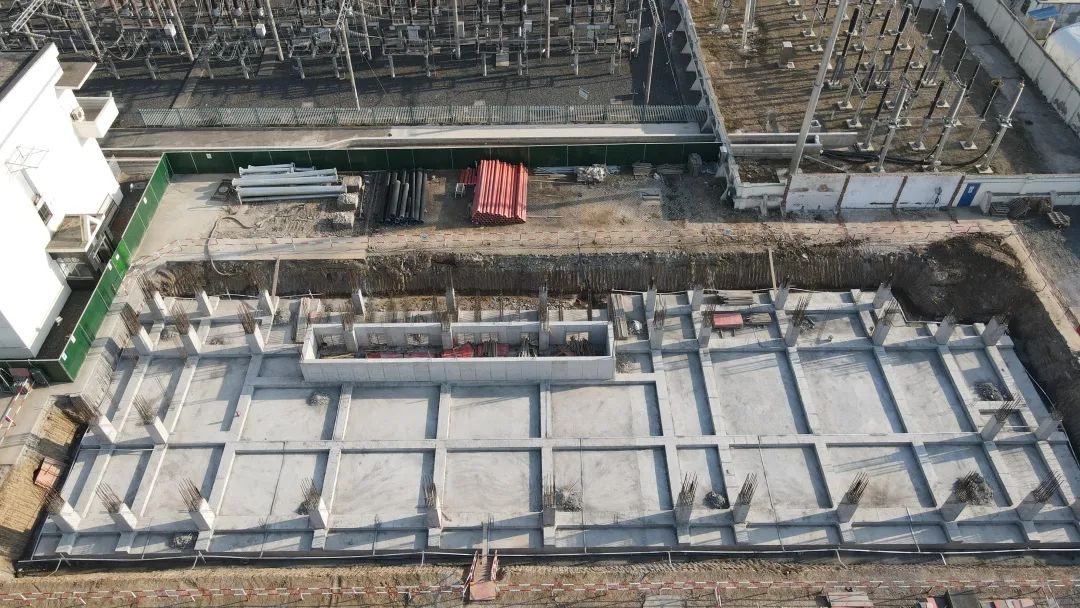

改造期间,公司建设部联合设备部、设计院等部门多次进行现场踏勘,反复讨论优化过渡方案,提前开展关键风险分析。120余名管理、施工人员奋战在改造现场,全速推进工程建设。现场还采取先进技术工艺,深化机械化施工,保证人员安全的同时,大幅提高了作业效率,全面压降风险时长和影响。

加速工程建设为风险管控打了基,全面的输变电设备隐患排查,则为风险管控上了“强保险”。改造期间,公司变电运维中心对220千伏六合变电站加强巡视,每日开展2次特巡、2次测温,变电检修中心安排20名抢修人员随时待命,改造期间共发现3起危急缺陷,都及时成功消除。

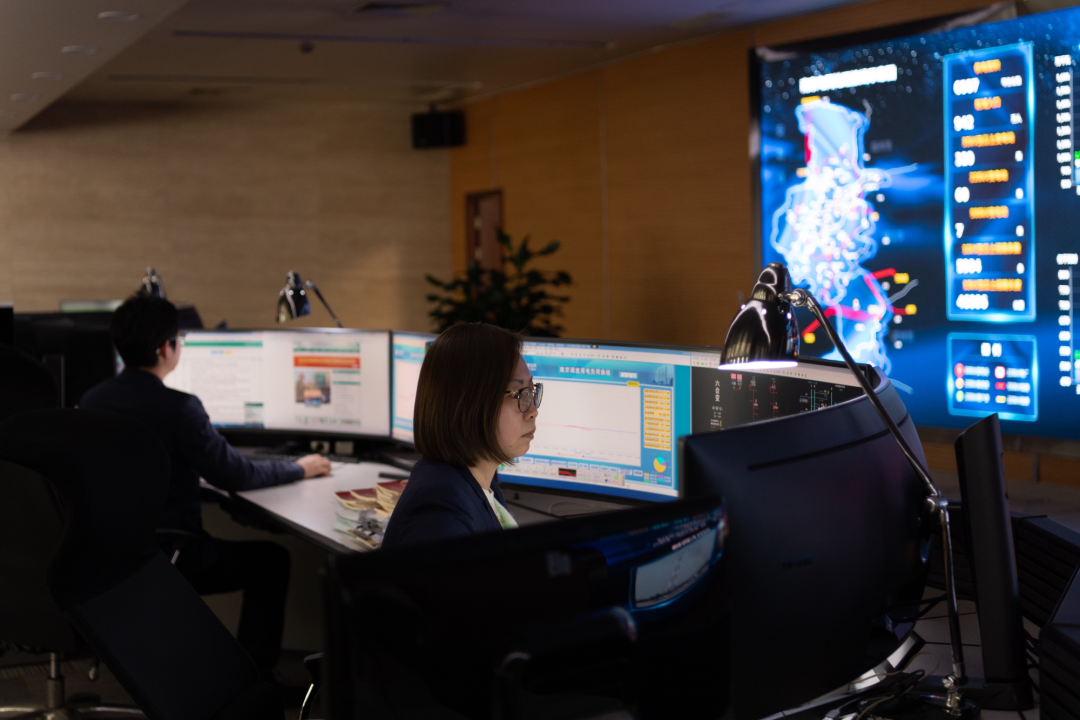

针对五级风险预警保电线路,公司输电中心通过数智技术赋能设备管理,利用“数字化+立体巡视”对22公里的涉保线路和74基杆塔进行全面“守护”。保电人员每日开展2次人工巡视,每月开展1轮无人机精细化巡检及红外测温,线路上的80台可视化设备每10分钟开展1次可视化远程通道轮巡。自改造以来,已累计开展测温1254处次,均未发现异常。

针对涉保线路通道中的29处树木隐患点,保电人员定期测量交跨距离,对超高树木进行修剪,对于8处异物大棚隐患点发放安全告知书,敦促户主加固大棚。

为保障改造期间供电安全可靠,服务保障有力。根据电网风险“先降后控”的原则,调控中心合理调整电网运行方式,保证六合变110千伏、35千伏部分双电源供电,并提前向市政府进行风险报备,加强涉保电网的安全管理。

在客户服务方面,公司营销部对可能涉及停电风险重要用户全部告知到位,做好负荷监测分析,为区域内电厂、政府、铁路等重要客户提供7x24小时保电服务,协助开展用电设备维护和巡视检测,做好应对突发情况的各项准备,全力保障六合地区用电万无一失。
///
防范化解各级电网风险是保障电网安全的重要内容,这是一项长期艰巨的任务。六合变电站改造工程只是南京供电公司落实落细电网风险管控措施的一个缩影。
今年,南京供电公司严格落实网省公司各项风险管控措施要求,健全优化了年统筹、月跟踪、周管控的风险管控会议机制,逐项分析评估电网风险,提高风险管控和应急处置能力。以更坚强的电网、更硬核的举措、更高效的联动守好城市能源命脉!
