泰州供电公司:全力推进隐患流变改造 助力泰州主网“更坚强”-东台报业网

泰州供电公司:全力推进隐患流变改造 助力泰州主网“更坚强”

来源:电力橙     点击数:430     日期:2022-12-10 10:11:52
注意安全,放慢速度。​好。​    12月6日上午,500千伏变电运检中心在泰兴变500千伏雷兹流变隐患治理工程现场,修试人员正引导吊车操作人安装港兴线5023流变。​    泰兴变是泰州地区首座500千伏变电站,是江苏省北电南送的主要通道,也是苏北、苏南电网联系的枢纽变电站,距今投运已超20年。长期




注意安全,放慢速度。


好。

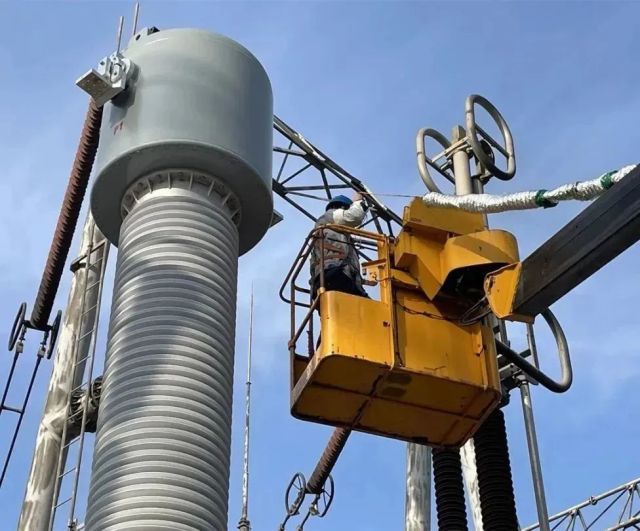

    12月6日上午,500千伏变电运检中心在泰兴变500千伏雷兹流变隐患治理工程现场,修试人员正引导吊车操作人安装港兴线5023流变。


    泰兴变是泰州地区首座500千伏变电站,是江苏省北电南送的主要通道,也是苏北、苏南电网联系的枢纽变电站,距今投运已超20年。长期运行导致站内11组雷兹流变老化,内部绝缘性能下降,家族性缺陷频发,为变电站安全运行带来巨大隐患。今年以来,中心积极开展雷兹流变更换工作,以“现场零违章、设备零缺陷、人员零感染”为着力点,探索出一条隐患治理的提质增效之路。


风险管控清单化

 现场施工“零违章”


流变二次电缆拆搭接,严禁铁钎、剪刀等锐利工器具现场使用,流变吊装时要控制吊车移动速度和抬升高度。



流变二次电缆拆搭接,严禁铁钎、剪刀等锐利工器具现场使用,流变吊装时要控制吊车移动速度和抬升高度。

    在停电前2周,中心聚焦一次设备吊装、二次回路作业、流变启动送电三个关键环节,精准辨析特种作业误碰等12个风险点,并制定个性化防范措施,编制《流变更换风险防范作业卡》和《现场作业风险管控图》,现场管控人员对照“一卡一图”精准防范作业风险,保持现场施工零违章,牢牢守住安全底线。此外,中心还提前编写了《500千伏变电运检中心“四个关注”一览表》、《月度安全生产工作提醒》、《周工作风险措施提示单》,细化任务分解和专业分工,从管住计划、管住队伍、管住人员、管住现场四个方面详细说明流变更换涉及10个关键点,及时提醒各参建单位和作业人员,从源头树立安全生产理念。



过程管控精益化

设备投运“零缺陷”


这次隐患流变改造工程是今年检修工作的‘重头戏’。针对现场邻近带电设备密集、作业面交叉、工期紧张等难点,我们采取‘两精一严’的精益化管控策略。


    12月7日,在港兴线5023流变更换现场,500千伏变电运检中心负责人介绍。所谓“两精一严”即精准辨析作业风险,精细管控改造过程,严格把关施工质量,确保流变耐压试验一次通过、设备投运一次成功。


    针对现场施工,中心选派修试骨干全程旁站流变更换,以《验收标准卡》为抓手,细化工序流程和工艺要求,紧盯流变拆装、动火作业、一次引线制作、SF6密度继电器安装、引线搭接等关键环节,对重点工序做好过程录像,确保施工规范,严格把控施工质量,做到更换过程“心中有数”,送电投运“心中有底”。

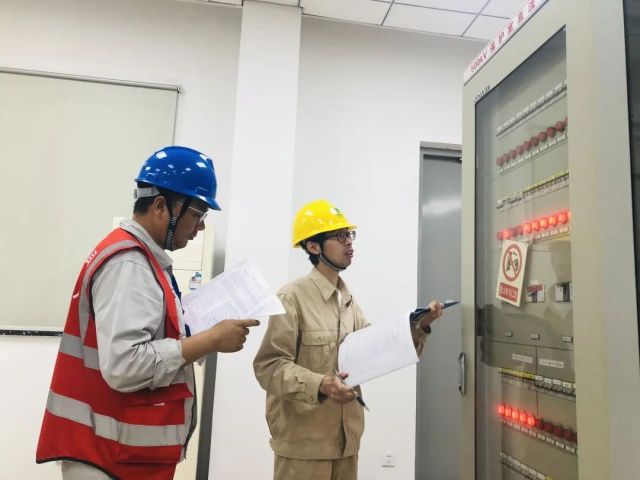

    针对密集、复杂的倒闸操作,中心严格落实“五级五控”要求,提前学习启动方案,组织运维人员编制启动操作票,并在运维微信群上传,由班组长、专职、分管领导三级审核,确保票面正确无误。同时启动过程紧盯人员和设备状态,确保不发生误操作。


    针对流变更换二次安措执行、回路改造等专业协同配合内容,中心二次专业积极响应省公司500千伏继电保护属地化“三步走”工作路线,主动参与二次安措勘察与执行、带负荷试验旁站等关键环节,熟悉500千伏继电保护工作流程及标准规范,与超高压公司联合提升现场风险管控和工程验收质量。


    此外,中心加强流变改造后的带电检测和日常巡检,确保流变运行状况良好,无缺陷发生。


人员管控协同化

 疫情防控“零感染”


    12月2日,泰兴市发布疫情47号通告,黄桥镇发现一名新冠无症状感染者,由于泰兴变距离黄桥镇不远,给即将开展的泰兴变5023流变更换工作带来了困难。中心当机立断,制定《泰兴变流变更换工程人员协同保障方案》,中心和省超相关人员集体安排住宿至开泰宾馆,中午在变电站内就餐,严格执行“两点一线”部署,减少与外界接触机会,降低感染风险。


    在停送电等特殊时段,中心安排修试、二次骨干驻站保障现场操作,规范异常操作处置流程。及时处理现场操作异常,有效缩短停送电时间,提升操作质效。


    为确保工程如期完工,中心制定《泰兴变流变更换每日到岗到位计划表》,增加领导及管理人员到岗到位频次,确保高强度、高风险作业区段人员队伍充实、工作安排合理。此次流变隐患治理工程将进口充油式流变更换为国产充气式流变,将彻底解决流变绝缘隐患,提升设备本质安全水平。


    目前,中心已完成9组500千伏流变更换,剩余2组流变更换将于2023年实施。该工程完工后,泰兴变设备安全可靠性和泰州主网安全稳定运行水平将得到进一步提高,为“迎峰度冬”打下坚实基础。
