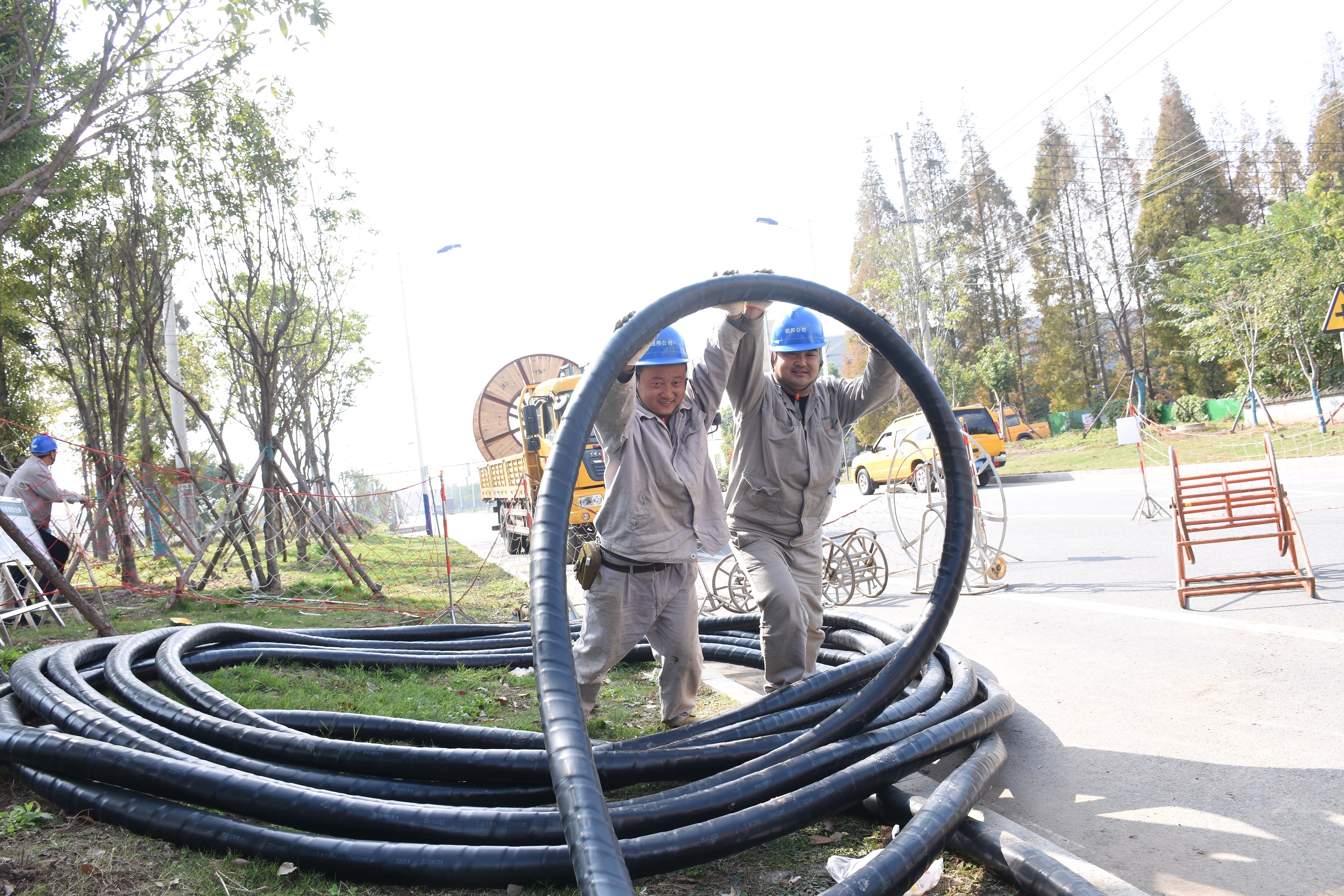

近日,经过国网仪征市供电公司施工作业人员的连日奋战,大连化工全厂恢复正常供电,大连化工110千伏供电线路及变电站改造工程顺利投运。本工程改造的外部线路为110千伏农大838线15-17#塔(同塔110千伏农南837线大连支线1#-3#)及17#-瑞祥支线1#塔,新建双回架空线路约3*0.25千米,导线采用LGJ-185/25钢

近日,经过国网仪征市供电公司施工作业人员的连日奋战,大连化工全厂恢复正常供电,大连化工110千伏供电线路及变电站改造工程顺利投运。

本工程改造的外部线路为110千伏农大838线15-17#塔(同塔110千伏农南837线大连支线1#-3#)及17#-瑞祥支线1#塔,新建双回架空线路约3*0.25千米,导线采用LGJ-185/25钢芯铝绞线;新建钢管塔2基,拆除原铁塔4基,新建双回电缆YJLW03-64/110-1*630平方毫米约6*0.37千米、单回电缆约3*0.26千米;110千伏大连变电站本期对 1#主变站进行改造,一次设备新建1台31.5MVA主变,110千伏系统改为单母线分段接线,新增6回GIS间隔。同时10千伏系统新增8面开关柜,二次设备新上14面屏柜以及全站自动化系统更新改造。

大连化工是化工龙头企业,生产任务繁重,留给工程施工的停电时间一压再压,为了能够实现企业的目标工期,仪征公司在施工前精心编制施工方案、按照输电、变电专业,结合厂家供货时间,施工计划精确到每天,同时加强施工现场安全与质量管控,参照基建工程标准,认真校核进场人员资质、特殊工种证书等,统筹协调专业人员力量,在施工期间严格遵守厂区规定,在班组的不懈努力下,按期完成了预定停电施工任务并顺利投运,得到了企业的赞扬。
