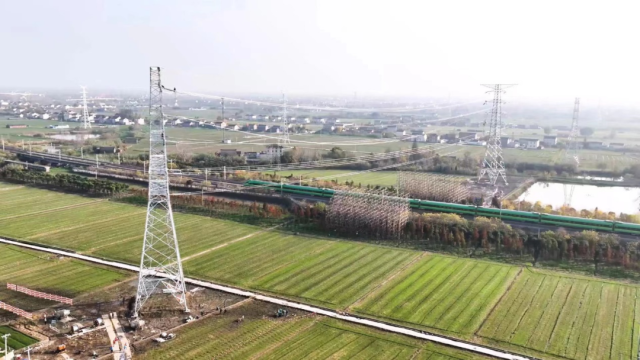

11月27日下午5时许,随着最后一相导线紧线完成,历时14天的沈星-高庄、沈星-田庄线路π入白杨变220kV线路工程AG3-AG4段跨越宁启铁路二级风险施工顺利结束。​为保障铁路行车安全,建设部、姜堰公司多次协调铁路部门,确定本次施工利用夜间23:00至凌晨1:30铁路停运“天窗期”开展导地线展放工作。此次二

11月27日下午5时许,随着最后一相导线紧线完成,历时14天的沈星-高庄、沈星-田庄线路π入白杨变220kV线路工程AG3-AG4段跨越宁启铁路二级风险施工顺利结束。

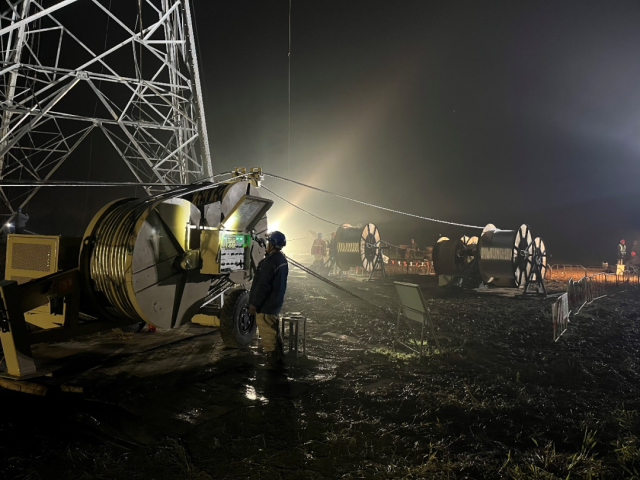

为保障铁路行车安全,建设部、姜堰公司多次协调铁路部门,确定本次施工利用夜间23:00至凌晨1:30铁路停运“天窗期”开展导地线展放工作。此次二级风险作业涉及大量夜间作业,安全风险高、时间跨度长。


作业期间,公司分管领导姚军到岗督察。建设部、安监部相关负责人到岗履职。项目管理中心、安泰分公司优化各级人员配置,明确任务与责任,保证施工安全有序。


建设部、项目管理中心负责人及管理人员每日到岗履职,检查现场作业情况。业主项目经理参加每日站班会,检查三查三交落实情况,确保施工方案严格落实。现场合理配置监理人员,确保各重要作业点均有专职监护人现场监护。

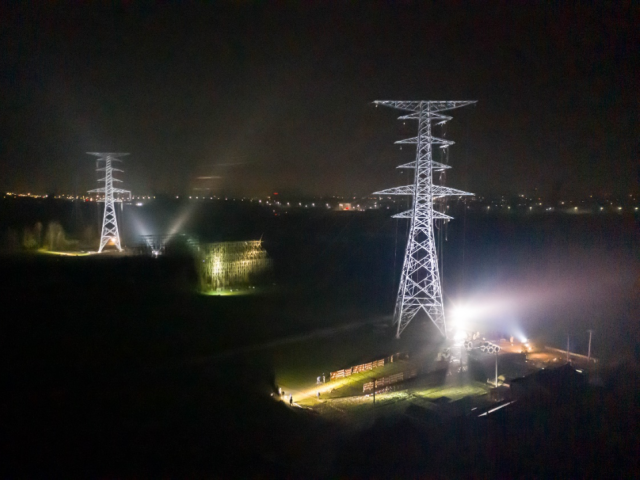

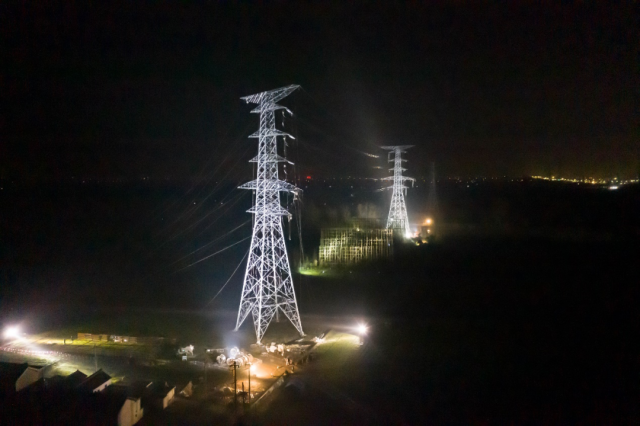

 安泰分公司充分发扬安泰“铁军”精神,在深秋初冬时节,克服夜间低温和连日雨天等困难,现场作业攻坚克难,在铁路部门审批许可的跨越时间内,高质量完成跨越施工。

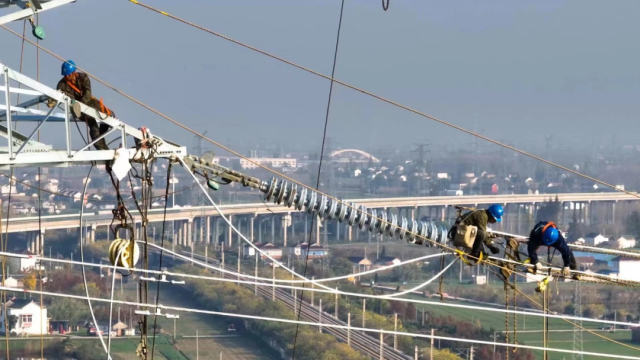

此次跨越铁路作业应用智能牵张机、智能走板,提高导线展放作业效率,压降作业安全风险;应用无人机辅助现场管理人员对高空导线压接进行监督,保障关键工序施工质量;应用移动照明平台,确保夜间施工充足照明,实现跨越施工全过程管控。


公司基建专业将不断提高现场安全质量建设水平,稳步推进沈星-高庄、沈星-田庄线路π入白杨220kV线路工程建设进度,确保全年建设任务高质量完成。
