      7月28日下午,雷暴大风突袭南京。“500千伏秦东5687线、秦桥5688线线路保护装置发PT断线信号。”14时54分,500千伏东善桥变主控室内,值班员曲楠发现异常信号,立即向班长吴罡明汇报。      “两条线路同时发?曲楠你去检查保护装置,张亮跟我一起去现场。”吴罡明边安排边推开连通设备区的大

      7月28日下午,雷暴大风突袭南京。“500千伏秦东5687线、秦桥5688线线路保护装置发PT断线信号。”14时54分,500千伏东善桥变主控室内,值班员曲楠发现异常信号,立即向班长吴罡明汇报。

      “两条线路同时发?曲楠你去检查保护装置,张亮跟我一起去现场。”吴罡明边安排边推开连通设备区的大门,疾风卷着密集的雨点扑面而来,顾不上太多,一头冲进大风暴雨里。

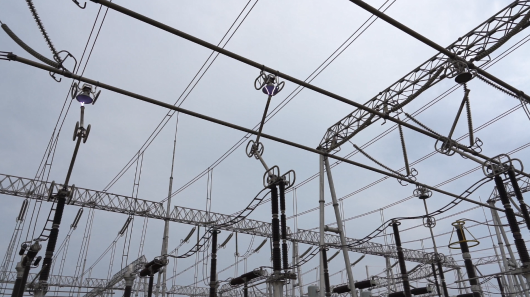

      “不好!”远远望向500千伏秦东5687出线电压互感器处,吴罡明看到顶部的金具与电压互感器主体明显断开,亮光穿透暴雨,同时听到了清晰刺耳的放电声。望向发出异常信号的另一处,他看到了相似的情况。



      吴罡明赶紧冲回主控室喊道:“四台电压互感器顶部金具断裂,现场持续放电,立即向华东网调申请秦东、秦桥双线紧急拉停避险!”

      金具断裂处如果长时间持续对电压互感器放电,可能会造成电压互感器爆炸或线路故障跳闸,严重威胁到电网安全运行。主控室的空气瞬间凝滞,曲楠强压着紧张的情绪,保持沉着冷静,立即拿起电话按异常处置流程逐级汇报。

      14时58分,500千伏变电运检中心接报,立即启动应急响应流程,快速集结运检专业班组人员、车辆。

      与此同时,公司设备部立即联系厂家提供相关备品备件,确保远在无锡的备件以最快速度送达,并联络电科院专家至东善桥变电站进行现场材质检测,协助做好原因分析。

15时20分,曲楠接到华东网调许可,紧急拉停这两条线路。



      正值夏季负荷高峰,两条500千伏超高压线路同时停役将降低南京江宁、秦淮、玄武等地的供电可靠性,必须开启加速度,尽快抢修、尽快送电。

      15时50分,500千伏修试班班长张明从40公里外的500千伏秋藤变电站赶到这里,来不及多做寒暄,边说边往设备区走去。

      “我们要尽快对6台电压互感器开展电容量及介损试验,如果数据正常,更换受损金具便可以恢复线路供电。万一试验数据不合格,那就需要更换整组电压互感器,时间相当紧张。”张明简明扼要给出思路。

      20时05分,华东网调正式许可抢修。现场工作负责人杜翼与值班人员办理好相关开工手续后,立即组织人员和斗臂车进场。此时,在设备部和厂家人员的护送下,受损金具的备品及时到场。



      距离地面九米高的斗臂车上,张明和另一名修试人员嵇小明挂接地线、接试验仪接线、拆试验接线、拆卸断裂的一次端子金具。

      “秦东5687线B相电压互感器及避雷器瓷瓶表面无异常!”“秦东5687线C相电压互感器电容量、介损试验数据均合格!”……嵇小明和地面修试人员黄冰、邱文海不断反馈试验情况。

      杜翼松了一口气,在大风中受损的四台电压互感器,除了顶部一次端子金具断裂,没有其他损伤,接下来要快速更换备品。

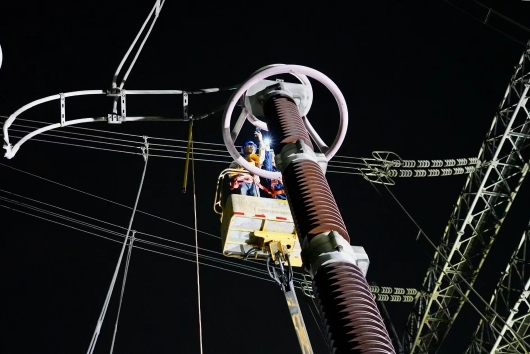

      高空、高压、高温。深夜的东善桥变灯火通明,张明、嵇小明身系安全带站在斗臂车里。由于电压互感器上引线有一定牵引力,而电压互感器上部又不好借力,他们保持一个姿势齐力紧固许久才能装上备品,不一会儿,衣服全湿透了。

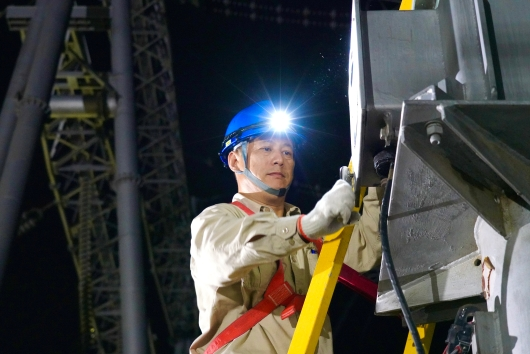

      “另外一台我们上!你们下来赶紧休息一会儿。”杨建宁穿戴齐全安全装备,做好安全措施,着急替换在高空中持续工作4个小时的班组兄弟。虽然年近60岁,经验丰富的杨建宁利落登上了斗臂车开展另一处抢修。

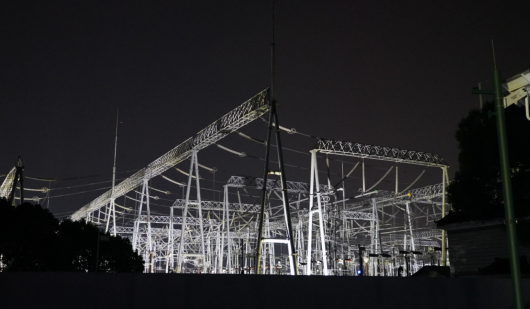

      静谧深邃的夜空下,众人的目光汇聚在同一处,时间一分一秒飞逝。第二天凌晨1时15分,所有受损断裂的金具完成备品更换,恢复原貌,抢修工作仅用5个小时顺利结束。

      “接下来就交给我们吧!”曲楠自下午发现告警信号后,9个小时马不停蹄进行事故处置、倒闸操作、安措布置、抢修许可、操作票填写等系列工作。

      凌晨4时23分,500千伏秦东5687线、秦桥5688线送电成功。

      随后,公司设备部组织变电检修中心工作人员到东善桥变电站进行整站紫外检测,协助500千伏变电运检中心运维人员完成专业特巡。



      这是500千伏变电站回归属地化运维管理后的首次大型抢修作业。统筹协调、同心同向,公司上下团结协作,一起守护南京城的万家灯火。随着模式调整进一步优化,公司将持续组织做好业务融入融合工作,修订完善各项管理规定和操作流程,进一步发挥属地化运维的优势。
