用户侧电缆终端惊现裂纹 供电人细心发现连夜抢修
6月24日,常州地区室外温度高达36度。上午10时,在金坛经济开发区钱资湖大道南侧,国网常州市金坛区供电公司输电运维人员正对35千伏北尧线开展例行巡视。近来温度节节攀升,金坛区电力负荷两创历史新高,该公司也对电力线路加大了巡视力度,缩短巡视周期的同时增加了红外测温环节。虽然骄阳似火,工作人员仍然坚持跑到看清,巡视到位。

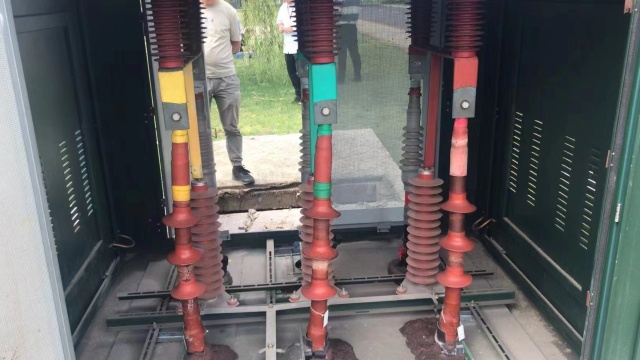

这是一条2018年投运的纯电缆线路,单独为信维通信(江苏)有限公司供电,从220千伏水北变出线后经过2台电缆分支箱再接入用户变电所,一般情况下不会发生问题。然而,当运维人员打开2#电缆分支箱时,意外出现了——用户侧电缆终端绝缘护套居然出现了多道明显裂纹,温度更加可怕,高达106度!运维人员随即报告调度要求作好拉停准备,“后段电缆虽然属于用户资产,但很可能会引起电网故障,不仅仅是单个用户停电!”并让营销部跟用户进行沟通,尽量减小临时停电给用户带来的损失。
营销部迅速与用户进行联系,该公司为开发区近年引进的高新企业,主营产品/服务为:经营射频前端器件及模组、半导体材料及微电子产品、无线通信和物联网。公司实行24小时不间断生产,员工近四千人,供电可行性要求很高。听说电缆进线出现故障,用户也很着急,表示有模切重要生产任务,突然停电会引起较大损失。经双方沟通后,协商给出1个小时准备时间,等模具温度降到一定温度、负荷降到较低水平后再拉停线路。
抢修单位到达现场,会同营销部进一步查勘发现,除2#电缆分支箱三个电缆终端出现裂纹外,用户变高压进线电缆柜三个电缆终端也存在放电现象,也就是说进线电缆两端均发生损坏,六个电缆终端都需更换。幸而电缆两端都有裕度,不需要整条更换。但35千伏电缆终端制作工艺复杂,备料、制作都颇费时间,抢修时间可能较长。抢修单位将计划复电时间定在夜间11点。

10点50分,线路如期停役。为快速恢复供电,提高供电可靠性,抢修单位一方面组织人员对接设备供应商筹备施工材料,将原来使用的热缩电缆终端更换为可靠性能更好的冷缩电缆终端;另一方面抓紧安排施工队伍,办理抢修单,填报工作票,加快组织抢修前准备工作。

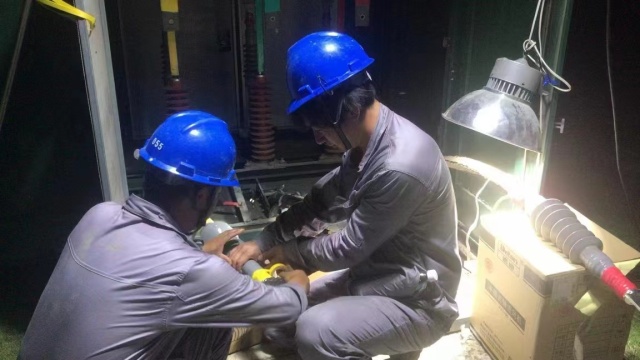

下午6时左右施工队伍到达故障现场,有条不紊地展开了电缆终端制作、电缆耐压试验等抢修工作,经过五个小时的连续奋战,晚上十点左右顺利完成抢修工作,将原本需要一天半的工作压缩到了五个小时,大大降低了用户因停电造成的损失。“最近生产任务重,机组全开,我们只想着没有超过允许负荷,没想到电缆也会发生故障,幸亏你们及时发现,如果高温高负荷再持续几天,突发意外停电,损失可就大了!”信维通信公司电气负责人朱波感激地表示。(夏冰 罗春木)
