全力打赢潘荡500千伏变电站东益间隔扩建工程风险作业攻坚战
来源:电力橙 点击数:484 日期:2022-06-10 15:51:50
6月4日20时04分,随着500千伏潘荡变220千伏Ⅰ、Ⅳ段母线送电成功,连续4天的五级电网风险预警解除,潘荡500千伏变电站东益间隔扩建工程接连10天的近电构架吊装三级风险作业攻坚战圆满收官。据了解,潘荡—东益线路作为滨海至阜宁的第三条输电通道,对提高阜宁地区供电可靠性、完善盐城北部电网结构、加
6月4日20时04分,随着500千伏潘荡变220千伏Ⅰ、Ⅳ段母线送电成功,连续4天的五级电网风险预警解除,潘荡500千伏变电站东益间隔扩建工程接连10天的近电构架吊装三级风险作业攻坚战圆满收官。

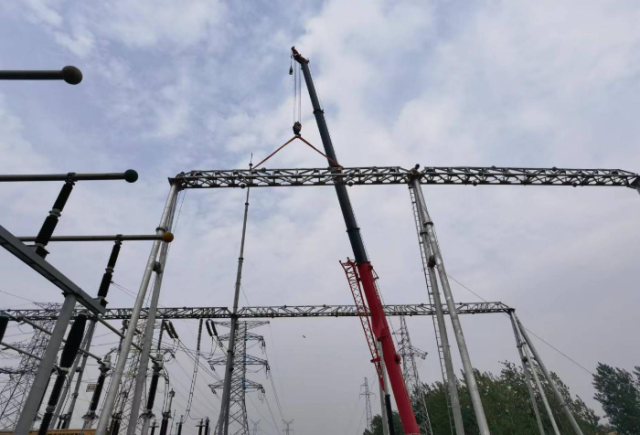

据了解,潘荡—东益线路作为滨海至阜宁的第三条输电通道,对提高阜宁地区供电可靠性、完善盐城北部电网结构、加强分区运行能力具有重大意义。其中,500千伏潘荡变东益间隔为超规模破围墙扩建工程,该工程建设主要分为构架吊装、间隔一二次设备安装、新增管母搭接三个阶段。针对第一阶段的构架吊装,月度停电计划平衡会先后开展了3次,最终将五条计划敲定并压缩在5月26至6月4日,在停电期间内要完成2档5列10段横梁11根构架吊装及部分跨线放线任务。因紧接着便是高考与封网窗口期,故没有任何延期裕度,一旦施工出现变数,将牵一发动全身,整个投产目标及电网规划都会受其影响,且6月1日至4日为220千伏双母同停五级电网风险,叠加端午节风险提级管控,面对如此风险大、任务重、时间紧的挑战,国网盐城供电公司项目管理中心提出“抓安全、控风险、抢任务、保送电”的总要求,超前部署、逐步落实一系列举措。
