国网阜宁县供电公司:羊寨110千伏变电站“零缺陷”投运

来源:电力橙     点击数:481     日期:2022-05-20 17:28:12
5月14日,随着“10千伏镇东159线路送电正常、相序正常”,历时半个月的110千伏羊寨变10千伏新出线路负荷切割工程顺利结束。这也预示着阜宁公司110千伏羊寨变完成“零缺陷”投运。该变电站的顺利投运,标志着羊寨镇结束无110千伏变电站的历史,为羊寨地区经济发展、后续大用户接入提供强有力的保证。​建

5月14日,随着“10千伏镇东159线路送电正常、相序正常”,历时半个月的110千伏羊寨变10千伏新出线路负荷切割工程顺利结束。这也预示着阜宁公司110千伏羊寨变完成“零缺陷”投运。该变电站的顺利投运,标志着羊寨镇结束无110千伏变电站的历史,为羊寨地区经济发展、后续大用户接入提供强有力的保证。

建立联动机制 凝聚工作合力

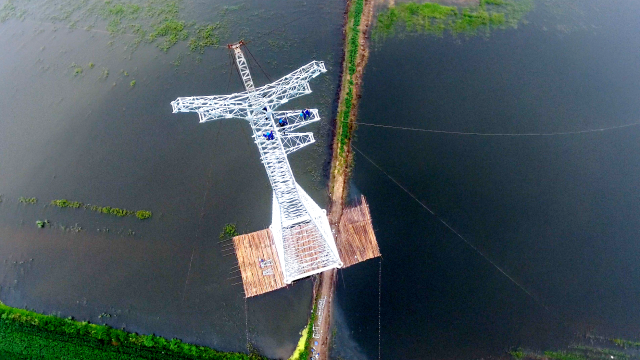

110千伏羊寨变在建设过程中面临施工难度大、政处工作复杂等问题,电力线路路径处于水乡河道密集区域,通道树木清理困难,部分路径与政府规划冲突,沿线途径鱼蟹塘10余处。其中新建亿能~羊寨110千伏双回架空线路T13-T16耐张段最为复杂,该耐张段中T14-T15连续跨越328省道、苏北灌溉总渠和淮河入海水道,跨越档距888米,是盐城建设历史上110千伏电压等级跨距最大的跨河输变电工程。

为保证淮河入海水道行洪安全,该公司建设单位、运维单位、设计单位多次勘察现场、组织专家论证,走访政府,依据《江苏省河道管理范围内建设项目防洪影响评价技术规定》要求,结合远期淮河入海水道二期改造,对原有可研设计进行两次变更。最终采取了高跨、大跨的设计方案。施工前各参建单位精心组织编制施工方案、施工中该公司主要负责同志多次赴现场指导相关工作,加快项目各环节流转时效,为后续工程建设顺利开展提供坚强保障。

攻克疫情难关 勇挑电力重担

自2020年4月8日开工以来,针对建筑工地外来人员集中、流动性大等特点,该公司始终严格落实疫情防控主体责任,加强对施工现场疫情防控措施落实情况的日常检查以及防控宣传,做好相关防疫物资储备。连续两年春节后,提前组织施工项目部管理人员及现场施工人员共计30余人按照属地政府要求提前进场封闭隔离,确保如期复工,保证工程进度。

今年以来,疫情防控态势升级,该公司通过多方渠道,加强资源整合,积极与属地政府、物资供应商等相关方进行沟通,积极落实施工现场疫情防控常态化举措,坚持贯彻“宁让资源(人员、物资)等工程,不让工程等资源”的原则,严格实施变电现场封闭管理,线路现场“两点一线”封闭管理,全力推进工程建设。

科学切割负荷 优化电网布局

为了确保110千伏羊寨变10千伏新出线路负荷切割工程顺利实施,该公司多次走访阜宁县委县政府相关负责人并就线路走向、政策处理等问题进行现场会办,确定施工方案。该公司运检部围绕“少停电”的工作要求,组织调控分中心、配电运检中心、三新公司及施工单位提前深入现场勘查,从切割点、核相方案、带电作业配合、送电步骤等方面精细编制切割方案。

停电施工前,该公司就提前对接相关乡镇协商制定停电及可能涉及的政处问题处理预案,各部门协同配合,切实严格按照负荷切割方案的要求,开展各项工作,有效保证了本次负荷切割工作,送电一次成功。接下来,该公司将继续坚持“两个服务”基调,统筹做好疫情防控和工程建设工作,落实上级公司“计划不调、任务不减、目标不变”的工作要求,全力保障各项重点工程有序开展。
