春回大地,一幅忙碌有序的电网建设图景正欲徐徐展开。疫情反复,一轮突如其来的疫情打乱了各地的施工计划。时间不等人!重点工程不等人!面对双重挑战,公司上下在严格执行属地防疫部门政策的前提下安全稳定地推进各项工程建设,保持好现场“双零”态势。严格管理 守牢隔离关口安全无虞3月28日下午,在

春回大地,一幅忙碌有序的电网建设图景正欲徐徐展开。

疫情反复,一轮突如其来的疫情打乱了各地的施工计划。

时间不等人!重点工程不等人!

面对双重挑战,公司上下在严格执行属地防疫部门政策的前提下安全稳定地推进各项工程建设,保持好现场“双零”态势。

严格管理 守牢隔离关口安全无虞

3月28日下午,在无锡锡山区一家隔离酒店里,陆桥加强500千伏线路工程第一批77名施工人员已经实施全封闭隔离,体温监测、核酸检测、后勤保障、环境消杀等各项防疫工作按照流程规范井然有序开展,为4月初的进场施工做好提前准备。

陆桥加强500千伏线路工程是白鹤滩江苏±800千伏特高压直流输电工程的受端配套送出工程根据国网公司年度停电计划工程第一阶段停电施工定于4月2日27日。由于停电施工前还需要12天施工准备,为确保工程停电施工按期完工,3月18日,无锡供电公司成立以主要领导牵头的工作小组,处理陆桥加强线路工程施工人员入锡相关工作。3月20日开始送变电公司紧急从常州、苏州泰州等地调派270人组织施工力量分批次提前进入无锡。

无锡供电公司立即启动疫情防控应急工作预案,就本工程防疫专项方案和应急措施向属地政府积极沟通汇报,传达工程的重要意义,为施工人员入锡做好保障工作。同时全面落实属地防疫政策,组织施工单位向属地防疫部门提供到锡人员名单、身份证、健康码行程码截图以及48小时核酸检测阴性证明,经防疫部门审核通过后,包车进入隔离酒店,统一按照“3+4+7”进行管控


无锡公司后勤人员清点支援工程现场的防疫物资

“施工人员到达目的地后,工作区和生活区实施封闭管理,非本项目工作人员一律不得进入。人员每天早晚各检测体温一次并记录检测结果。我们的后勤保障组做好隔离人员入住登记、人员管理、环境消杀、垃圾转运等相关防疫工作,守牢隔离的每一个关口,确保万无一失。”无锡供电公司后勤保障负责人卞茂斌说。“同时,为充分做好防控工作并保障好施工人员的生活,我们给现场提供了7000个医用口罩,580瓶各类消毒物资,400余斤生活物资。”

截止3月31日,陆桥加强500千伏线路工程三批累计250名施工人员一已全部有序入场,后续班组驻地正在按防疫部门管理要求进行布置。“接下来,我们将主动对接地方防疫部门,全力协调畅通防疫物资、材料运输等通道,督促施工单位严格执行属地防疫政策,合力攻坚,打好疫情防控和工程建设双战役。无锡供电公司建设部负责人缪立恒说。(王晗卿 缪叶)

​多措并举 保障复工工程稳步推进

10千伏电容器1分钟工频耐压试验和冲击电压试验完成,数据合格!”328日上午,在连云港220千伏梁丘变电站工程现场,试验人员王金贤向工作负责人叶闯报告。这标志着梁丘变所有设备的耐压、局放和冲击电压试验全部完成,已具备安全投运基础。

日,连云港220千伏梁丘变电站工程建设项目全面复工,51名施工人员到岗到位,接收物料、安装设备、检测试验……现场一派繁忙的复工景象。

梁丘变位于连云港市赣榆区厉庄镇,受疫情影响,现场已停工半个多月。这次复工,也是连云港供电公司在此轮疫情中第一个复工的电网工程建设项目“突如其来的疫情让工期有所延后,我们在保证疫情防控和现场安全的前提下,一直在和时间赛跑。”作为项目经理陈亮深感责任重大。

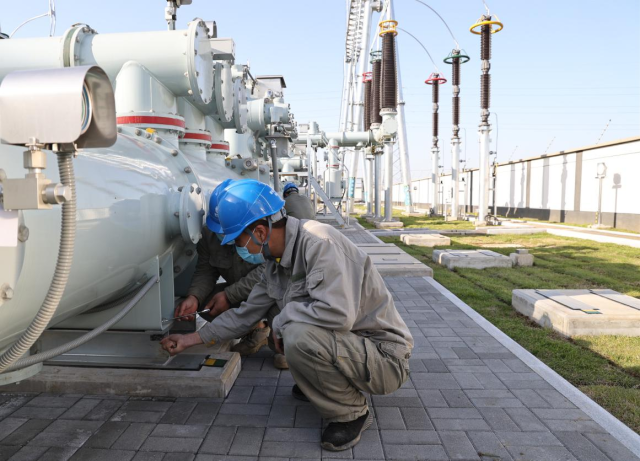

在220千伏梁丘变电站建设现场,连云港供电公司施工人员仔细紧固连接螺栓

为了确保工程顺利投运,陈亮所在的项目管理中心在停工期间多次召开线上施工推进协调会,提前制定了项目复工和疫情防控预案。“我们梳理出可以远程办公的事项,安排施工人员居家处理。随着连云港疫情防控态势逐渐向好,我们第一时间向属地防疫部门报备。在得到复工许可后,我们立即申请调整停电时间,提前协调物资、施工材料及相关设备进场,做好工程复工的充足准备”陈亮介绍道。

此轮疫情爆发以来,连云港供电公司始终保持“一手抓防疫,一手抓复工”。停工期间,该公司组织开展了13次疫情防控和专业技能的线上培训,涵盖安全教育、防疫常识、安规培训考试等多个门类,为施工人员返岗复工做好充分准备。针对具备复工条件的施工现场,该公司实施全封闭管理,入口处设立防疫检查点,所有施工人员进入工作现场前必须严格执行测温和消毒措施针对已复工的现场,运用“基于720云基建工程全景3D展示”课题研究成果,实现技术交底远程话,避免人员无法到现场而耽误工程建设;利用“智慧工地辅助建管平台”,定期组织线上督查,实现对工程进度、质量、安全等方面的管控;开辟复工绿色通道,根据防疫政策及时同调度沟通调整停电时间,确保施工任务有序进行,工程按期投运。

截至3月31日,连云港供电公司已全面复工29个作业点,远程安全、技术交底15次,累计开展视频监督48次,电话督察60余次,停电计划共计调整6次,全力保障防疫要求刚性执行、复工复产有序推进。(尚青枚 孙岩)

​精准施策 组织人员物资有序进场

3月30日,220千伏石湖变电站建设现场,苏州供电公司组织的30余名施工人员,正在5个作业点进行土建装饰装修工作。目前,该工程土建施工已完成90%以上,4月初将标准化移交电气安装。在严格执行疫情防控措施的前提下,石湖变工程建设进度未受影响。

因近期苏州疫情防控要求,工人无法按时返岗、材料设备延期供货、疫情防控措施收紧,导致苏州56项在建工程的复工计划整体延后两周左右。为确保工程按期竣工投运,苏州供电公司统筹防疫和保供两项工作我们结合石湖变电站建设实际,建立从计划准备、关键人员到位、作业人员进场7个方面合计44项标准化复工资料模板,编制 复工清单28条’,科学调整、分层制定复工计划苏州供电公司建设部负责人朱海峰介绍。

率先复工的工程为后续项目复工提供了经验。3月22日,白鹤滩江苏±800千伏特高压直流输电工程虞城换流站现场,参建2041人全部完成第二轮核酸检测。虞城换流站参建人员众多,如果全员去镇上检测核酸,存在遇到感染患者或处于潜伏期患者的可能性。对此,我们工程咨询公司严格落实‘内防扩散’的防疫措施,与苏州公司沟通,协调地方政府在工地设置核酸检测点,开辟检测专窗,顺利完成了两轮全员核酸检测工作,将风险隐患降到最低。工程咨询公司工程业主项目副经理赵会龙“采集样本检测结果均为阴性我们的工程也一直稳步推进


工程咨询公司组织青年突击队,保障虞城换流站全体参建人员有序开展核酸检测

“换流站正处于电气安装冲刺阶段,目前正在进行高端换流变和换流阀安装工作。为保障换流变等重要电气设备有序进场,我们在现场布置了备用厂房,作为后续进场人员隔离点。”赵会龙介绍现场已经与交通部门提前报备,届时将采取“点对点”专人接引送的方式实现“外放输入”,由监理项目部人员在高速口迎接运输车辆,全程随行,配合各处查验点检查运输人员的入市通行证、有效行程码、健康码和48小时内核酸阴性证明,确保设备顺利通过各关卡抵达站内。

目前,虞城换流站全站电气安装正按计划有序推进预计6月底高端投运

针对此轮疫情冲击,苏州供电公司已累计开展视频督查103余次,现场检查出动65人次,对已复工的53个作业点全面摸排,发现并整改现场防疫、安措执行等问题42项针对虞城换流站重点工程,工程咨询公司已组织完成三轮全员核酸检测,涉及全站2000余人次,开展“精卫行者”无人机在线巡查120余次,有力地保证了电网工程有序、平稳复工建设。(黄飞英 唐悦 王雨萌)


根据公司建设部最新统计数据,一季度,江苏电网共开工35千伏及以上工程30项,线路144.04公里、变电594.1万千伏安;投产60项,线路1394.03公里、变电902.3万千伏安,全省各项电网建设工作实现“两手抓、两不误”

抗疫情、抓建设,江苏电网在春光里踔厉奋发。
