13小时负荷转移换居民10小时不停电
来源:电力橙 点击数:929 日期:2022-03-09 10:28:55
3月4日至5日,江苏常州采菱家园小区一配电所整体电力设备更换,近10小时停电作业期间,140户小区居民用电却毫无影响。这得益于江苏电力(常州苏华)共产党员服务队创新应用低压储能发电车无感知作业技术,提前将居民负荷转由储能发电车供电。采菱家园小区变电所投运近15年,所内高低压柜、变压器等电力
3月4日至5日,江苏常州采菱家园小区一配电所整体电力设备更换,近10小时停电作业期间,140户小区居民用电却毫无影响。
这得益于江苏电力(常州苏华)共产党员服务队创新应用低压储能发电车无感知作业技术,提前将居民负荷转由储能发电车供电。



采菱家园小区变电所投运近15年,所内高低压柜、变压器等电力设备老化,亟待停电整体更换,长时间的停电作业将给居民生活带来不便。
如何减少、甚至避免居民的停电“感知”?

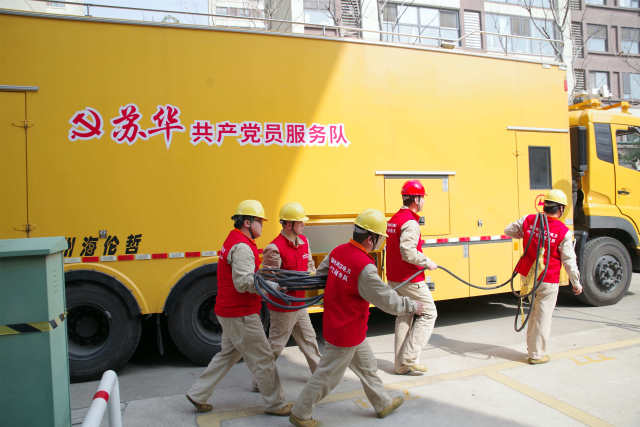

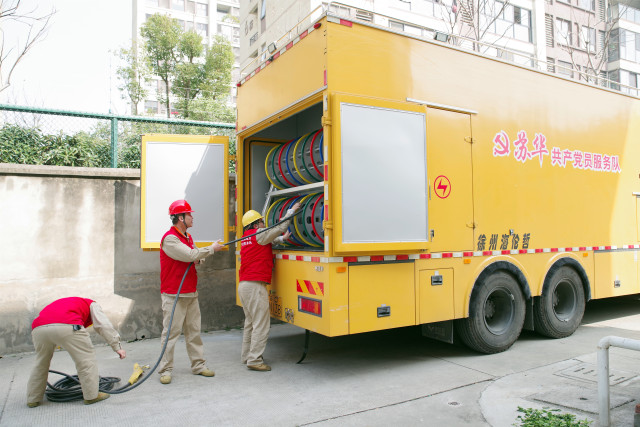

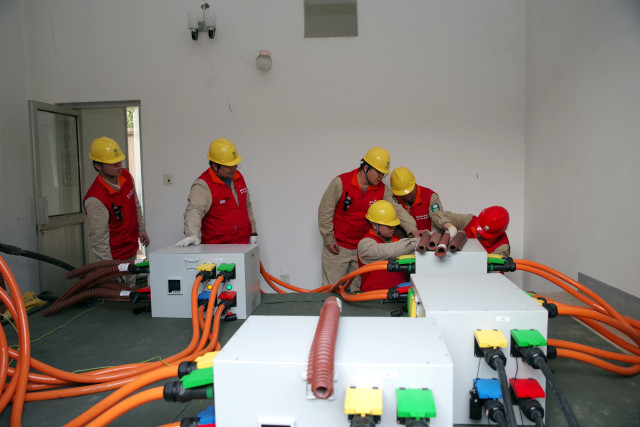

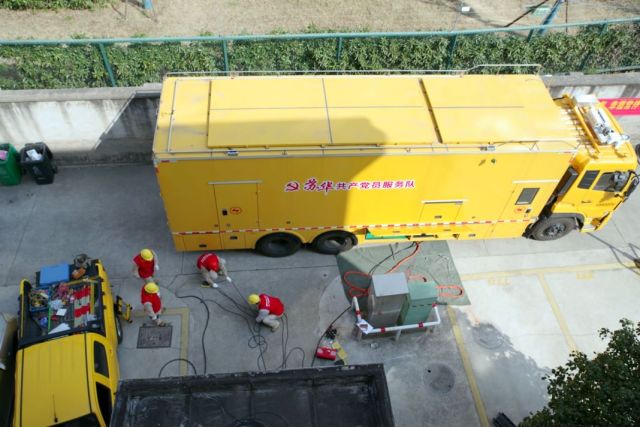

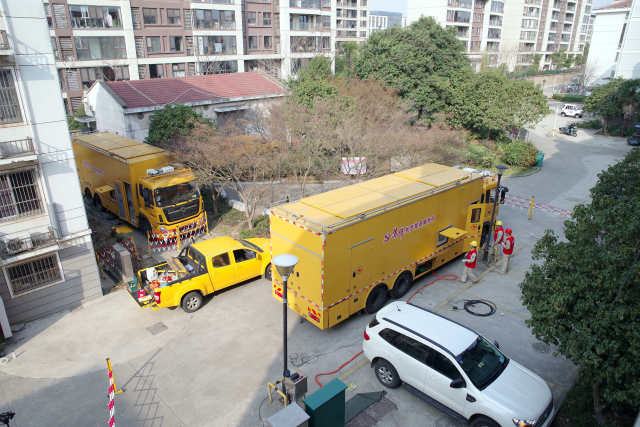

江苏电力(常州苏华)共产党员服务队摸索出了“低压储能发电车组合进阶式负荷转移法”。该方法创新应用2辆储能发电车,一辆用作恒定电源为临时母线供电,另一辆作为移动电源,来往于小区低压电缆分支箱,配合带电作业,将居民负荷“搬运”至临时母线。


本次负荷转移共耗时13小时、经351次电力操作。“因为要‘零感知’地转移居民负荷,前期工作量比以往增加了许多,但可以换来居民家中一秒钟都不停电,这也是我们做这项技术应用场景创新探索的初心。”江苏电力(常州苏华)共产党员服务队队长苏华说。(徐多)
