国网盱眙县供电公司:寒夜鏖战

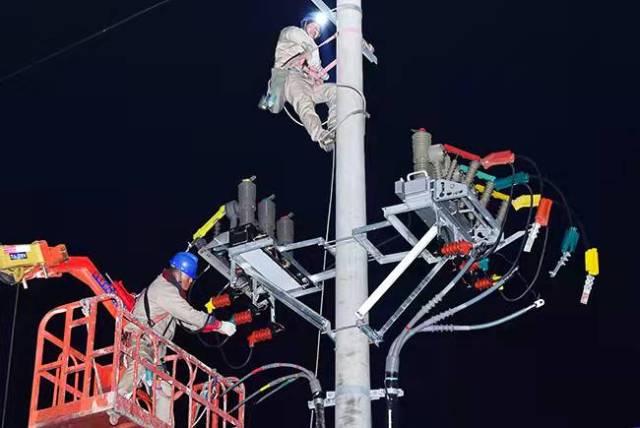

“10千伏181F小李庄分段器已拉开,接地线已装设,可以对11号杆电缆搭接。”1月15日凌晨2时32分,在江苏省盱眙县穆店镇漫岗村邱庄组,供电设备主人顾守波对施工负责人李国坤下达指令后,3名国网盱眙县供电公司施工人员在零下3摄氏度的冬夜快速登上铁塔。

据悉,2021年11月29日,南京汽车锻造有限公司与盱眙经济开发区管理委员会签约,投资10亿元在穆店镇境内新建南汽锻造高端装备锻件项目。
1月14日上午10时50分,南京汽车锻造公司临时决定15日上午到现场观摩,向盱眙县政府提出的首要条件是一期工程2.2万平方米临时供电电源要架设到位,并且必须铺设电缆,不得出现明杆线。
盱眙县供电公司总经理季彬、四级职员邱巨春得知消息后立即赶赴现场,紧急勘察,决定将原3公里长的10千伏维桥181线小街支线拆除,新铺设1.27公里4*400铜芯电缆线路,拆除两台100千伏安杆式配电台架,新装1台400千伏安箱式变、3台线路分段器。所有任务必须在15日早晨8点之前完成。
下午17点20分,承担施工任务的盱眙县供电公司山水新能源服务有限公司55名施工人员及6辆吊车、3辆满载施工材料的工程车进入现场。
“6个点、2条线同时开工,都是夜间作业,安全风险特别大。”李国坤在开工会上强调说,“黄明星、徐昌波等8个为现场工作负责人,监护施工现场安全,紧急铺设电缆、凌晨停电搭接、夜间拆除杆线,减轻停电对8台公变350多户居民的影响,减少客户停电感知。”话音刚落,施工现场响起隆隆的机械作业声,挖电缆沟、吊装箱式变、铺设电缆等作业在寒冷黄昏拉开序幕。
“农田里电缆沟不得低于1米,电缆过路要有钢管保护”。
“分断器安装一定要便于停送电操作,每一个电缆头都要做合格试验。”
……
夜幕降临,不时传来安全与质量的提醒,抬电缆、挖沟、铺设、填土等一切都在寒夜里有条不紊地进行。
寒夜里,电力员工的头上、身上满是白霜,睫毛上开出株株洁白的霜花。凌晨2时20分,箱式变及3个分段器安装到位、电缆铺设成功,3时5分停电搭接结束,3时32分开始电缆搭接,3时25分,一次性送电成功,350多户居民在恢复正常供电。
施工队员紧接着又投入线路拆除之中,奋战到15日早晨6点,圆满完成所有施工任务,比原计划提前2个小时。(张友情)
