盐城公司:依托“网上电网”加快光伏接入
来源:电力橙 点击数:357 日期:2022-01-14 15:55:19
1月7日,盐城昱阳新能源科技有限公司业务经理蒋义来到国网盐城供电公司,办理2.6兆瓦屋顶分布式光伏接入项目。得益于“网上电网”平台的辅助,不到2个小时,蒋义就收到了盐城供电公司出具的项目方案。“十四五”期间,盐城推进整县屋顶分布式光伏建设,预计新增装机容量达281.9万千瓦,规模位居
1月7日,盐城昱阳新能源科技有限公司业务经理蒋义来到国网盐城供电公司,办理2.6兆瓦屋顶分布式光伏接入项目。得益于“网上电网”平台的辅助,不到2个小时,蒋义就收到了盐城供电公司出具的项目方案。

“十四五”期间,盐城推进整县屋顶分布式光伏建设,预计新增装机容量达281.9万千瓦,规模位居全省前列。在光伏接入方案的编制流程中,前期现场勘察、可接入电源点的负载核实是最耗时费力的。盐城公司依托“网上电网”平台,实现了高效的跨专业、跨地区数据集成,帮助分布式光伏并网跑出“加速度”。

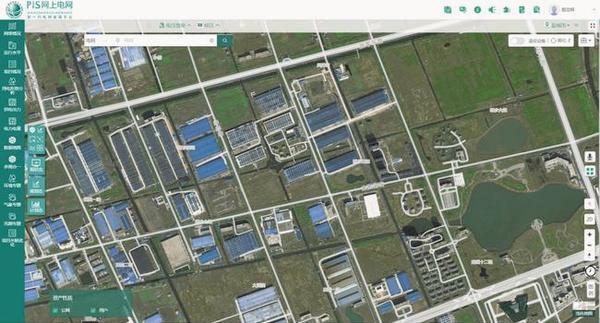

当天,在接到昱阳公司申请后,盐城供电公司电网规划专职将用户信息导入至“网上电网”平台,通过系统定位功能确定该用户的地理位置,利用数据地图模块判定厂区屋顶面积与用户提供的项目资料是否一致。确认无误后,工作人员调取厂房周边网架结构布局图,查看项目所在片区电源点负荷分布情况,选择最优接入点,确保优先满足本地消纳。经过上述流程,就能快速生成接入方案。

“以往,这样一项屋顶光伏接入方案,由于涉及发展、营销、市场等多个部门,从现场测算屋顶面积、勘查网架结构布局、人工收集数据,再到方案编制、评审,一套流程下来至少要7天时间,而现在,这些环节不必再‘跑路’,用时压缩到2个小时内。”盐城供电公司发展策划部副主任周洪益介绍。
据了解,除了支撑整县屋顶光伏建设,“网上电网”还将持续推广应用到风、光、生物质能等全种类新能源项目的全过程管理中,以数字化平台为盐城新能源发展提速。
