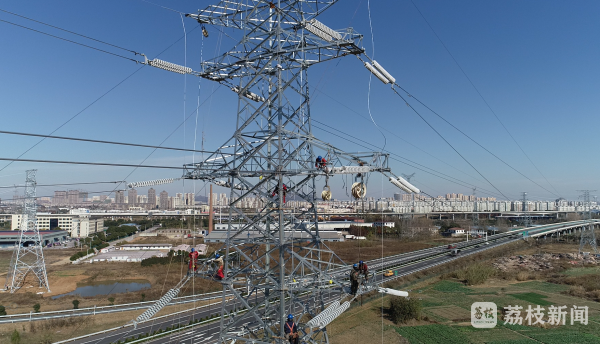

​“一起用力拉,把导线带过去。”今天(12月1日)上午,在镇江梦溪主变扩建220千伏送出工程现场,工作人员通过滑轮将导线跨过两座铁塔上空,从阜溧高速上空穿越而过,顺利到达指定位置。正在施工的梦溪主变扩建220千伏送出工程,是镇江电网2021年“迎峰度冬”关键节点性工程。在此之前,镇江访仙变、晋

​“一起用力拉,把导线带过去。”今天(12月1日)上午,在镇江梦溪主变扩建220千伏送出工程现场,工作人员通过滑轮将导线跨过两座铁塔上空,从阜溧高速上空穿越而过,顺利到达指定位置。

正在施工的梦溪主变扩建220千伏送出工程,是镇江电网2021年“迎峰度冬”关键节点性工程。在此之前,镇江访仙变、晋陵变供电压力大,特别是到了冬季,整个镇江东部电网都存在供电紧张的问题。该工程投产后,500千伏梦溪变供电能力从95万千瓦提升到160万千瓦,极大缓解电网供电压力。据介绍,整个工程共计线路22公里,全线新立铁塔共计33基,三处需跨越阜溧高速架线施工作业。

“跨高速施工,主要考虑的问题是,导地线在展放的过程中有掉落的隐患,这对安全要求极高。”国网镇江供电公司建设部项目经理张文豪表示,在顺利施工的同时,为了保证高速车辆的安全通行,施工方在高速公路两侧搭建了跨越架,并安排人员在岗坚守,防止导电线过松或者过紧,产生安全隐患。

本次跨高速施工日期为11月30日至12月8日,时间紧,任务重,原来30天的工作量,被压缩到10天时间内完成。施工前,国网镇江供电公司建设部积极与高速管理部门取得沟通联系,组织召开跨高速施工安全评审会,分析施工中存在的风险点并制定安全措施,提前部署落实各项工作,制定施工现场专项作业计划,并将工作内容分解细化到每一天、每个人,加强对作业现场人员、计划、方案的管控要求,确保工程按时间节点高效顺利竣工。
