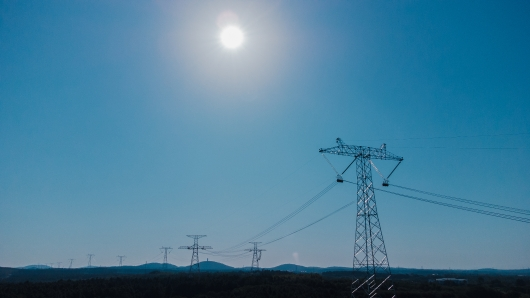

      11月17日,随着南京市溧水区洪蓝街道青锋社区境内的N7414基础完成浇筑,白鹤滩—江苏±800千伏特高压直流输电工程(南京段)全线89基铁塔基础全部完工,整体建设进度在全省居于前列。​      白鹤滩—江苏特高压工程(南京段)于2021年1月在南京溧水晶桥镇开工,境内线路全长约39.6公里,铁

      11月17日,随着南京市溧水区洪蓝街道青锋社区境内的N7414基础完成浇筑,白鹤滩—江苏±800千伏特高压直流输电工程(南京段)全线89基铁塔基础全部完工,整体建设进度在全省居于前列。

      白鹤滩—江苏特高压工程(南京段)于2021年1月在南京溧水晶桥镇开工,境内线路全长约39.6公里,铁塔共89基。线路通道穿过溧水区4个乡镇,涉及大量政处协调事项。作为属地支撑单位,溧水公司在省市公司指导下,第一时间成立专项工作小组,并请促溧水区政府成立特高压项目建设管理组织机构,全面建立协同联动、统筹推进机制。

      “针对点多面广矛盾多的情况,我们仔细权衡采用一基一方案的工作思路,科学谋划、分组包干的方式全力推进,并做到无缝对接施工单位按照里程碑计划倒排工程建设时序,以协调一基进场一基的方式快速推进工程施工进度,助力项目快速实施。”溧水公司四级职员任兴春介绍道。在方案制定过程中,该公司政处工作小组成员每日至线路过境区域进行现场勘探,用脚步丈量每一寸土地,围绕全线路径仔细摸排围绕居民、环保、拆迁等问题,逐一拿出具体解决方案。

      经过前期努力,今年6月2日,白鹤滩—江苏特高压工程南京段首基铁塔在溧水组塔成功,9月18日,该工程境内首段放线工作正式启动。截至目前,溧水境内89塔基政处工作已全部完成,组塔完成88基,架线长度达22.605公里,施工进度省内全面领先。
