维修老旧电缆保障新街口商圈供电安全
来源:电力橙 点击数:1024 日期:2021-10-29 15:11:35

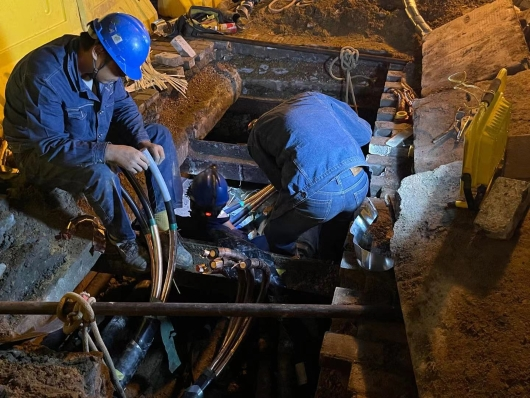

10月27日凌晨2点,在南京市新街口商圈汉中路北侧人行道上,项目管理中心组织几名施工人员在夜照灯下,戴着手套剥除电缆绝缘层,紧急制作新敷设的10千伏友谊线的电缆中间接头,加快推进该区域老旧供电电缆升级改造,保障新街口商圈电力安全稳定供应。 新街口商圈为南京市主城核心区,被
10月27日凌晨2点,在南京市新街口商圈汉中路北侧人行道上,项目管理中心组织几名施工人员在夜照灯下,带着手套剥除电缆绝缘层,紧急制作新敷设的10千伏友谊线的电缆中间接头,加快推进该区域老旧供电电缆升级改造,保障新街口商圈电力安全稳定供应。
新街口商圈为南京市主城核心区,被誉为“中华第一商圈”,大小商家星罗棋布,用电负荷密度非常大。因为特殊的经济地位,加上该地区地下管线复杂、电力走廊受限、交通拥挤,进行电网改造难度非常大,导致该区域供电电缆投运时间均超过20年,线路老化严重,部分通道淤泥堵塞,多次发生线路故障。为根除隐患,公司自2019年起,对承担新街口商圈主要供电任务的110千伏丰富变、新街口变等4个变电站的30条10千伏电缆出线进行升级改造。
10月27日,位于汉中路北侧的最后一段电缆通道建设完工,为加快项目实施进度,当天凌晨,项目管理中心组织远能栖霞新敷设10千伏友谊1号、2号线2回电缆,并制作电缆中间接头。据现场施工负责人反映:“新街口交通流量太大,本次开挖路面只能夜间施工,早上6点前必须恢复原样。现在工程土建工作已全部竣工,整体即将收尾,历时3年,30条电缆已完成28条,敷设总长近16公里,是值得庆贺的事情。”项目管理中心与远能栖霞的工作人员共同坚守现场,确保最后一道工序电缆中间接头制作完成,路面恢复如初。
下一步,项目管理中心与远能栖霞将有序改造最后2回电缆,确保新街口商圈老旧电缆升级改造全部顺利完工,提高区域供电可靠性,为地方经济社会发展提供坚强电力保障。
