金坛供电:迁改电力线路,助力高铁建设

来源:电力橙     点击数:252     日期:2021-10-25 09:12:56

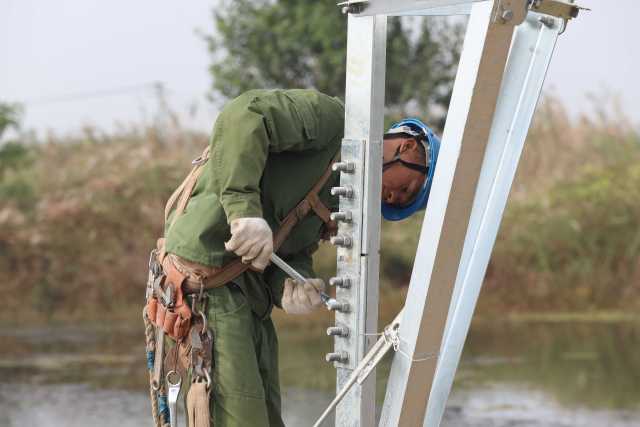

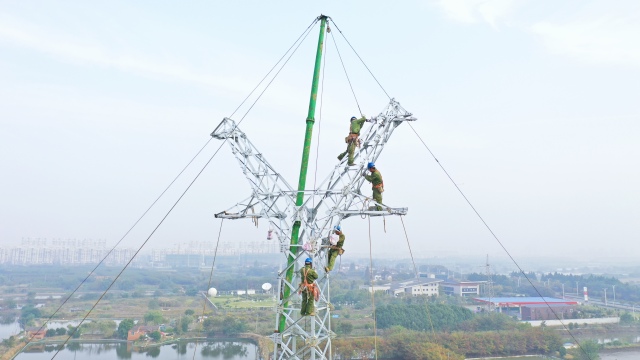

10月22日,在常州市金坛区金城镇黄庄村,国网常州市金坛区供电公司员工正在紧张地组立铁塔,使用冲天摇臂抱杆为铁塔安装导线横担,助力金坛高铁枢纽建设。南沿江城际铁路全线4个新建车站中,金坛高铁枢纽是第一个破土动工的车站,也是全线唯一采用“十”字共站设计的高铁站点,承担着预留连镇铁路南延引

10月22日,在常州市金坛区金城镇黄庄村,国网常州市金坛区供电公司员工正在紧张地组立铁塔,使用冲天摇臂抱杆为铁塔安装导线横担,助力金坛高铁枢纽建设。

南沿江城际铁路全线4个新建车站中,金坛高铁枢纽是第一个破土动工的车站,也是全线唯一采用“十”字共站设计的高铁站点,承担着预留连镇铁路南延引入设站功能。

金坛高铁枢纽位于金坛主城区西南部,核心区占地0.98平方公里,将建成集高铁、城市轨道、长途、公交、出租车及社会车辆等运输方式于一体的综合枢纽场站。作为常州西部综合客运交通枢纽,将直接连通沪汉蓉、京沪及沿海大通道,联系沿江、沿海及长三角城市群,能有效提升城市发展能级,推动经济社会发展。

国庆期间,南沿江城际铁路金坛段、金坛高铁枢纽等项目建设现场一片忙碌,近千名工人坚守一线,助力高铁建设快速推进。目前城际铁路站前四标段将重点推进制梁、架梁工作以及车站道岔连续梁施工。

由于金坛高铁枢纽站位于35千伏坛涑3802线路径范围内,故须将坛涑线30#~42#塔间的线路迁改至原线路西侧。该工程新建架空路径2.513千米,新立杆塔15基,新建电缆路径0.15千米。

“虽然线路不算长,但因临近城郊、路径复杂,部分新立杆塔位于水塘、稻田中,多次跨越公路、电力和通讯线路、鱼塘、大棚、河流,施工条件差;加之附近的340省道需要同时移位,可选线路通道极为狭窄,2.5千米的线路设置了10个耐张段,耐张塔需要增加挂线、紧线、压接等多个环节,意味着工作量成番增大。35千伏等级电力线路不允许跨越高铁(7-8#塔穿越),只能采用电缆线路,又增加了电缆作业环节,所以线路状况复杂,施工难度很大。”项目负责人王小兵介绍。

“今天组立的是15基铁塔中的14#,因附近鱼塘多,塔基可立足点少,只能采用大跨越形式,仅呼称高就达到了30米(指最下层横担到地面的距离),2天才能完成1基塔”。他指着地面说,“这原来是鱼塘上的埂道,为了架设铁塔,只能将土埂加宽夯实,又外运了很多泥土,采用灌柱桩基础才得以定位。”

据悉,9月份以来,该公司科学组织施工力量,合理安排施工进度,在严把施工质量和安全的前提下,将施工进度稳步推进。10月21日开始组立杆塔,进入电气施工阶段,目前进展顺利,预计11月底如期竣工,助力金坛高铁枢纽站顺利推进。(罗春木)
