江苏海上风电送出枢纽站建设进入冲刺期
来源:季雯雯 张浩 史俊 点击数:494 日期:2021-08-18 11:39:29

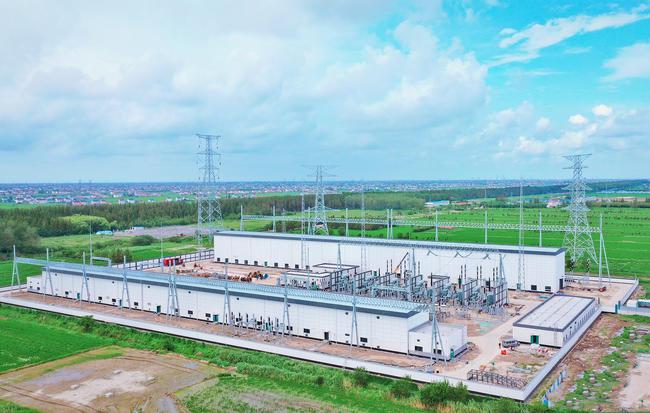

8月16日,在500千伏通海变电站施工现场,设备安装调试工作正在有序进行。“经过近一年建设,项目预计于9月底全面投运,将比计划提前3个月。”江苏省送变电公司通海变电站项目电气施工负责人马俊杰介绍。江苏拥有丰富的滩涂资源和海上风能资源,是国内最大的海上风电基地,预计今年海上风电总装机容量将
8月16日,在500千伏通海变电站施工现场,设备安装调试工作正在有序进行。
“经过近一年建设,项目预计于9月底全面投运,将比计划提前3个月。”江苏省送变电公司通海变电站项目电气施工负责人马俊杰介绍。

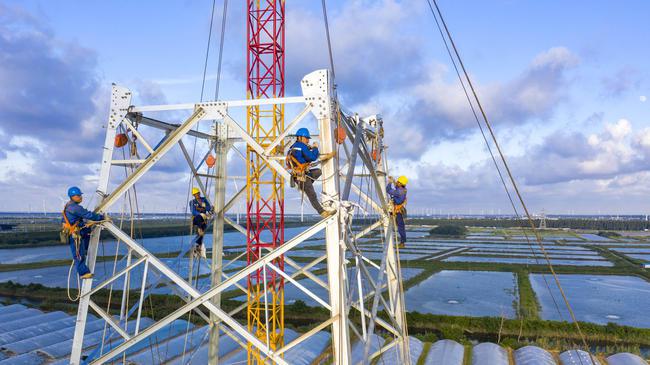

江苏拥有丰富的滩涂资源和海上风能资源,是国内最大的海上风电基地,预计今年海上风电总装机容量将突破1000万千瓦。作为江苏沿海二通道枢纽工程的重要组成部分,500千伏变电站内安装2台1000兆伏安主变压器,并配套架设39.5公里500千伏线路。其建成后,将与射阳、丰海两座500千伏风电送出枢纽站共同服务,提高江苏沿海地区清洁能源消纳能力。
“设备的安装对环境的要求十分苛刻。如果内部进入灰尘,将影响它的安全运行。”主要负责室内断路器安装工作的李敬福介绍。
为此,室内取消了风扇、空调,施工人员在闷热难耐的环境中挥汗作业。为保证进度,100多名施工人员采取两班倒制度,从设备进场起,已昼夜连续奋战1个多月。
挑战不止来自高温天气,还有7月份突如其来的疫情。项目使用的大量原材料来自外地,当前正值建设关键期,一旦物资运输出现问题,将面临停工风险。
“属地相关部门第一时间派人前往高速路口沟通协调,保证原材料及时运往施工现场,并对外地人员采取隔离措施,尽可能降低疫情给项目带来的影响。”国网如东县供电公司发展建设中心党支部书记缪连根说。
据了解,沿海二通道全部项目预计今年11月建成投运,届时将全面打通新能源输送的咽喉要道,构成全长350公里的沿海清洁能源“大动脉”,提高海上风电送出能力约640万千瓦,预计每年可减少排放二氧化碳1760万吨,减少氮氧化物、二氧化硫等污染物排放31.8万吨。
