【风雨同“州” “镇”在行动】“电不来,人不撤”

来源:电力橙     点击数:561     日期:2021-07-26 16:20:39
7月25日上午9时,国网镇江供电公司第三组援郑服务队根据省公司援郑指挥部安排,立即赶往尚景和园小区对受灾设备进行抢修。据了解,尚景和园小区属于安置小区,共14栋27层的居民楼,居民户数超过1000户。大部分以老年人为主,自洪灾以来已失电6天,抢修复电刻不容缓。“你们可来咧。”65岁的居民何秀娣对

7月25日上午9时,国网镇江供电公司第三组援郑服务队根据省公司援郑指挥部安排,立即赶往尚景和园小区对受灾设备进行抢修。

据了解,尚景和园小区属于安置小区,共14栋27层的居民楼,居民户数超过1000户。大部分以老年人为主,自洪灾以来已失电6天,抢修复电刻不容缓。

“你们可来咧。”65岁的居民何秀娣对第三组援郑服务队抢修队员介绍说,住在高层的老年人下不了楼,家中也没有空调,天气炎热,日子过得非常艰难。

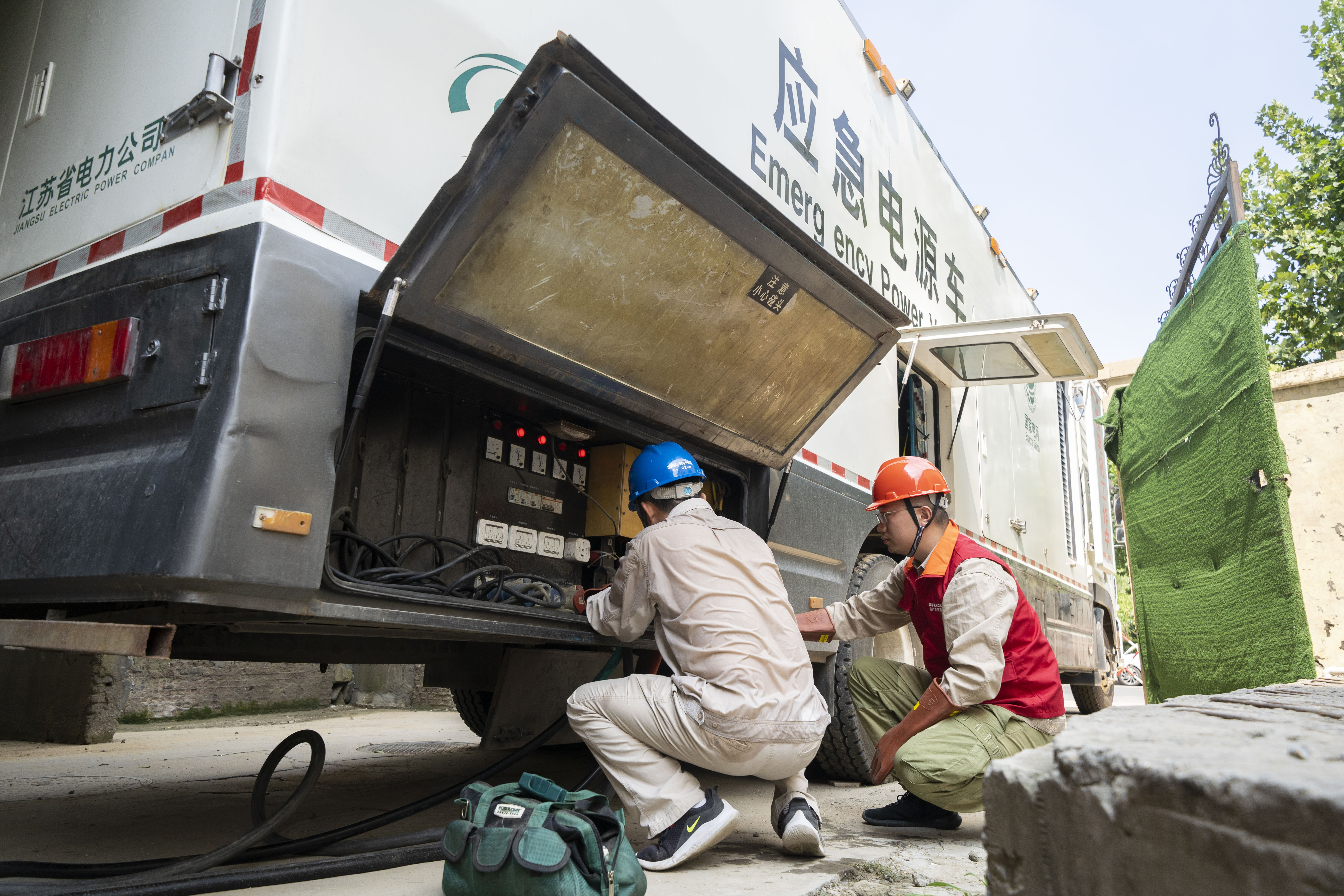

“赴配电房查勘设备运行情况。”第三组援郑服务队队长陈兰杭召集人员直奔小区配电房。经过紧急细致勘察,抢修服务队发现设备运行正常,随即又赶赴尚景和园上级电源“通商路一所”10千伏开闭所查勘,发现开闭所被积水覆盖,积水深度达到1米,无法开展设备抢修,不具备送电条件。

“先联系物业抽水,再抢修设备。”陈兰杭一边布置工作方案,一边跑至物业处寻求“合作”。

由于物业暂无抽水泵,情急之下,陈兰杭联系当地消防部门寻求支援。10时30分,郑州消防队派遣一辆消防抽水车来到现场,迅速开展抽水作业。

“大爷大妈们,我们正在抢修,请耐心等待。电不来,人不撤。”陈兰杭给现场居民许下承诺。

下午16时,积水排清。陈兰杭与队员们讨论开闭所高压设备检测、试验及送电等工作的抢修方案。

方案确定后,抢修队员们落实安全管理要求,详细了解现场设备接线形式、运行方式,同时根据抢修方案开展了安全交底。直至26日零点,经过一系列检测试验,通商路开闭所顺利送电。

抢修组在完成抢修任务之余,还与徐州公司紧密配合,完成了“通商路二所”开闭所的抢修送电,有效保障了小区配电房上级电源的送出。

抢修人员又马不停蹄返回小区配电房,对设备开展送电前“地毯式”检查巡视。凌晨3时45分,该小区全部送电成功,居民们瞬间欢声雀跃。
