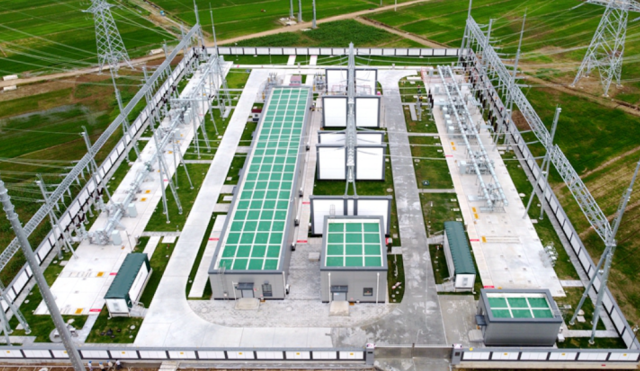

宿迁供电公司:220千伏古徐变及其配套工程竣工投产

7月16日22时08分,220千伏古徐变配套110千伏线路启动完成,标志着220千伏古徐变及其配套工程竣工投产。
220千伏古徐变及其配套工程位于宿迁市泗洪县,本期新建180MVA主变压器1台;新建220kV出线2回,线路总长38.26公里;新建110kV出线6回,线路总长17.2公里;新建10kV出线13回。
为按期完成220千伏古徐变及其配套工程,国网宿迁供电公司建设部、调控中心、运检部、物资部等多部门联合作战。建设部持续做好“四个全力”。全力做好统筹协调,安排业主项目部人员常驻现场,密切跟踪工程建设情况,强化作业现场安全管控;全力提升本质安全水平,部门领导多次赴现场检查指导,着重审查各参建设单位施工计划,施工力量安排,作业流程等,确保安全落到实处;全力协调物资供应,联合物资部每周轮流安排人员到厂家催货,同时积极向省公司汇报,解决物资供应问题;全力推进工程进度,该工程于2020年9月开工,今年6月竣工,建设周期仅为10个月。在工程建设过程中,建设部强化与泗洪公司的协作,解决塔基鱼塘施工等政处难点3处。协调运检部门随工验收,同时增派验收人员,确保工程按期投运。
受物资供应以及GIS设备耐压试验中暴露的质量问题,同时叠加建党百年保电任务等多重因素,古徐变整体停电时间多次调整。为此,调控中心积极与省调进行沟通联系,就工程的必要性、电网停电适应性分析、最新进展等多次进行专题汇报,为省公司同意进行停电安排提供有效支撑。为做好古徐变启动工作,调控中心积极协调省调,对古徐输变电工程启动时序进行调整。同时针对古徐110千伏配套工程涉及线路多、变电站多、不同气象条件下冲击启动方案差别较大的特点。调控中心做多手准备,编制一二次核相两套启动方案,将古徐变110千伏部分分拆为两个可以并行操作的启动单元。
泗洪地区2020年调度最大负荷66.79万千瓦,预计2021年夏季高峰负荷将达到80万千瓦。该地区仅有的4座220千伏变电站变电总容量96万千瓦,急需通过古徐输变电工程及配套6回110千伏送出工程来提升区域内供电能力。古徐变的顺利投产,将进一步优化泗洪东南地区110千伏电网网架,满足周边区域光伏用户接入需要,助力供电公司实现“碳达峰、碳中和”目标。
据悉,伴随着该工程的顺利投产,国网宿迁供电公司2021年基建项目投产数量已达23项,投产主变容量和线路长度分别为55万千伏安(不含500千伏宿豫东100万千伏安主变容量)和405.69千米,分别完成年度计划的130.95%和142.29%。
