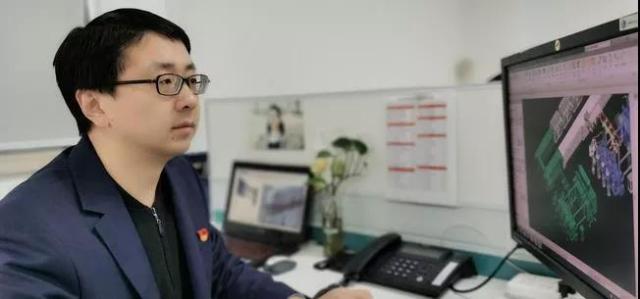

“这就好比将整个标准化变电站放进背包、装进口袋。”殷超一边转动着电脑屏幕上的110千伏垛田变电站三维模型一边说。现为泰州开泰电力设计公司土建室主任的他,已经在三维设计领域深耕多年。三维设计是实现变电站数字建造、智能化运维、信息化管理的基础,是提高设计质量、合理利用资源的有效途径。殷超

这就好比将整个标准化变电站放进背包、装进口袋。


      殷超一边转动着电脑屏幕上的110千伏垛田变电站三维模型一边说。现为泰州开泰电力设计公司土建室主任的他,已经在三维设计领域深耕多年。

三维设计

是实现变电站数字建造、智能化运维、信息化管理的基础,是提高设计质量、合理利用资源的有效途径。


殷超:

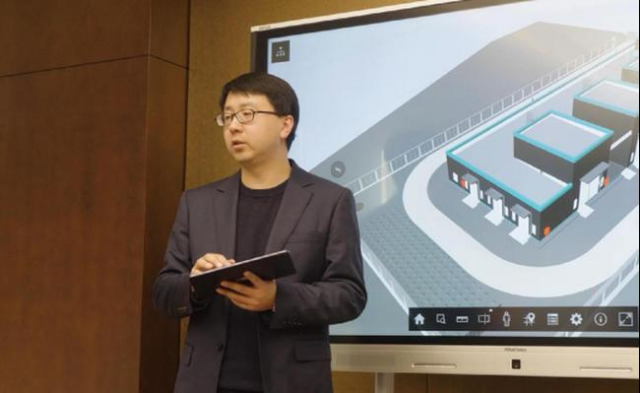

通过对模型中建构筑物、电气设备等各个细节部位进行材质定义、参数赋值,就能够在各类移动端设备上,呈现出模块化变电站的三维模型。

2017年

开泰电力设计公司首次接触三维设计,殷超作为首批学员被派出进行为期2个月的专业学习。由于三维设计的软件操作和传统方式截然不同,起初,殷超并不适应,但他并没有停下钻研的脚步。


2018年

殷超参与了省公司《三维设计高级应用技术研究》科技项目,这次的工作让他对三维设计的未来和前景有了更加深刻的认识。次年,他运用三维技术,牵头完成了设计公司自立科技项目《基于模块化的变电站钢结构建筑墙板内管线敷设关键技术研究》,提出了变电站“微管廊”的设计理念,申请了两项实用新型专利。


但当三维设计应用于实际工程,

新的问题又出现了。



现有的三维模型,不能直接指导施工,现场还是需要依赖二维图纸。如果三维模型和二维图纸“两张皮”,就相当于设计工作量翻倍,且图纸与模型势必有很多误差。


这难道这就是三维设计的价值吗?

这个问题一直萦绕在殷超心中。



解决问题的机会来了。

110千伏垛田变电站是泰州首座三维设计试点项目,2020年8月份,工程即将开工,能不能依托这个项目,直接在施工图阶段采用三维正向设计,而不用再绘制二维图纸?这成为了殷超和他的团队努力的方向,而这时,距离交图只剩下了不到2个月时间。


殷超:


所谓正向设计,就是说二维图纸也必须来自于三维模型,数据与模型高度联动。这样,三维模型设计才能真正发挥效用,只要修改模型,就能同步更新二维图纸,既减少了不必要的重复劳动,又能确保模型精准,实现图模一致,达到事半功倍的效果。

功夫不负有心人,经过3个月的探索,殷超带着团队取得了突破,交出了第一批土建施工图,实现了省内首个三维正向设计施工图成果的成功应用。

在这项试点工程中

三维正向设计在土建专业实现率为86%,在电气一次专业实现率为81%。但殷超的工作还远未完成,对于电气安装图、结构施工图等更加复杂的图纸,三维正向设计的应用仍然是一个待探索的课题。

而随着研究的深入,他发现的问题也越来越多:比如,软件之间不兼容、材料筛选无法实现、二级设备属性无法读取等等。一个一个问题正在被逐个攻破。

三维模型不能停留在电脑里,

三维设计只是数字孪生一个开端。


殷超对未来充满了信心,他说,今后,三维设计成果还将被广泛运用于建设、运维、防灾等领域,真正发挥出其最大的经济和社会效益。
