近年来,110千伏蓉东变供电的玉祁地区用电需求快速增加,该变原有40MVA主变及其10千伏设备运行状况已不满足负荷增长要求。为此,国网无锡供电公司着手对蓉东变设备进行整体改造,提升玉祁地区整体供电能力。2月28日,随着10千伏勇范线、范东线、蓉湖线等8条线路01#杆电缆上杆处带电搭头完成,110千伏蓉

近年来,110千伏蓉东变供电的玉祁地区用电需求快速增加,该变原有40MVA主变及其10千伏设备运行状况已不满足负荷增长要求。为此,国网无锡供电公司着手对蓉东变设备进行整体改造,提升玉祁地区整体供电能力。2月28日,随着10千伏勇范线、范东线、蓉湖线等8条线路01#杆电缆上杆处带电搭头完成,110千伏蓉东变负荷转移工程顺利完成。

本期蓉东变1号主变、10千伏Ⅰ段母线及其所供线路出线改造工作预定3月中旬开始,工期历时35天,为保证工程顺利实施,需将10千伏蓉玉、蓉丰、玉西线等线路从1号主变翻间隔至2号主变,在蓉东变站内改造期间保证原有线路负荷“不断供”。

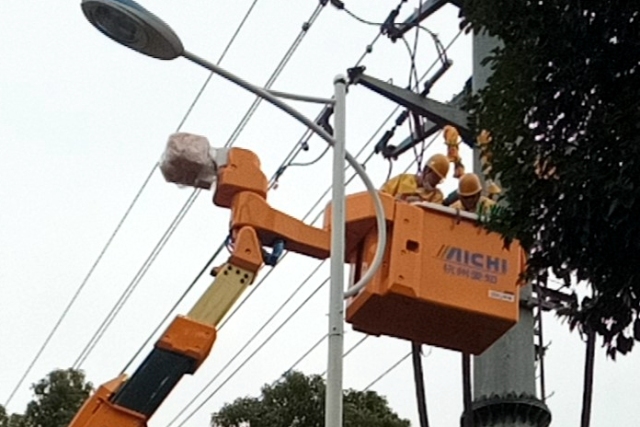

考虑到改造工程停电影响较大,2月18日,国网无锡供电公司设备部组织技术力量开展了蓉东变联合勘察,确定了“变电+配网不停电作业”的变电站改造方式,于2月28日采用不停电作业方式、用户“零感知”完成了蓉东变线路出线电缆拆搭头工作。采用该模式后,蓉东变负荷转移工程避免了182个中压用户停电11小时以上,增供电量19.7万千瓦时。

据悉,国网无锡供电公司加强专业协同,大力发展不停电作业,有利支撑无锡营商环境优化,后续无锡地区变电站改造工程均将采用“变电+配网不停电作业”模式完成。
